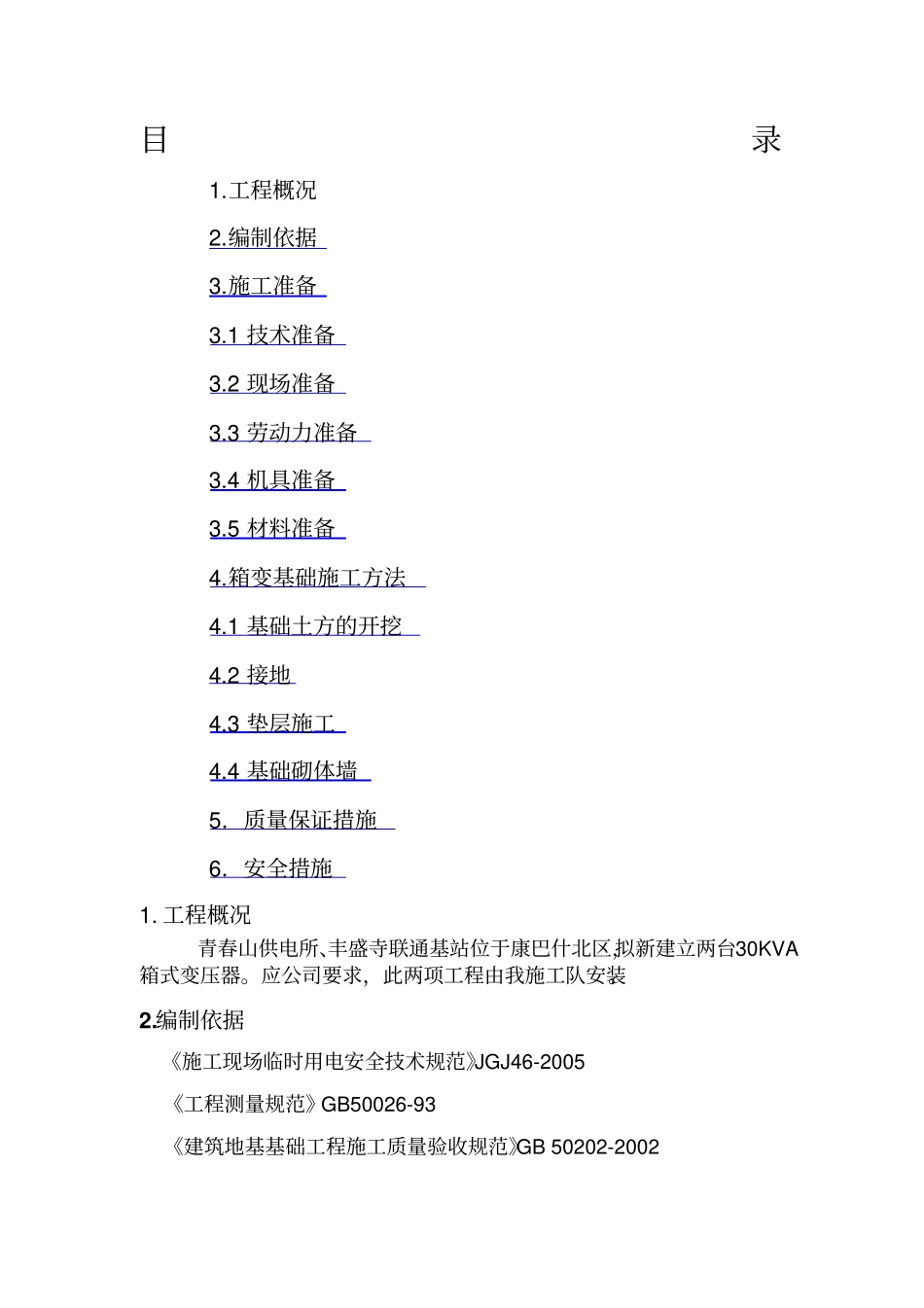

工程概况青春山供电所、丰盛寺联通基站位于康巴什北区,拟新建立两台30KVA箱式变压器
应公司要求,此两项工程由我施工队安装
编制依据《施工现场临时用电安全技术规范》JGJ46-2005 《工程测量规范》GB50026-93 《建筑地基基础工程施工质量验收规范》GB 50202-2002 《砌体工程施工质量验收规范》GB50203-2002 《建筑工程施工质量验收统一标准》GB50300-2001 3

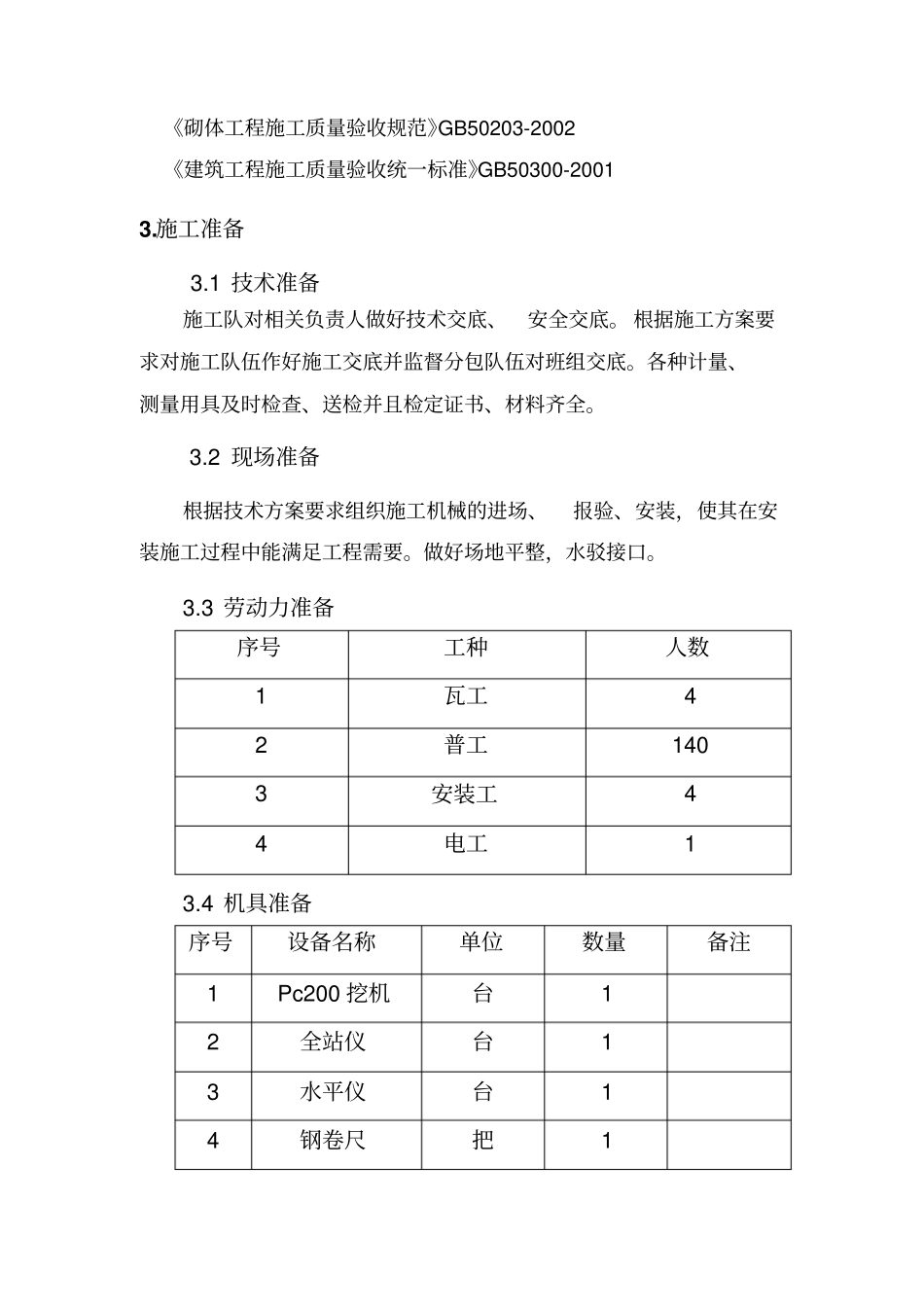

1 技术准备施工队对相关负责人做好技术交底、安全交底
根据施工方案要求对施工队伍作好施工交底并监督分包队伍对班组交底
各种计量、测量用具及时检查、送检并且检定证书、材料齐全
2 现场准备根据技术方案要求组织施工机械的进场、报验、安装,使其在安装施工过程中能满足工程需要
做好场地平整,水驳接口

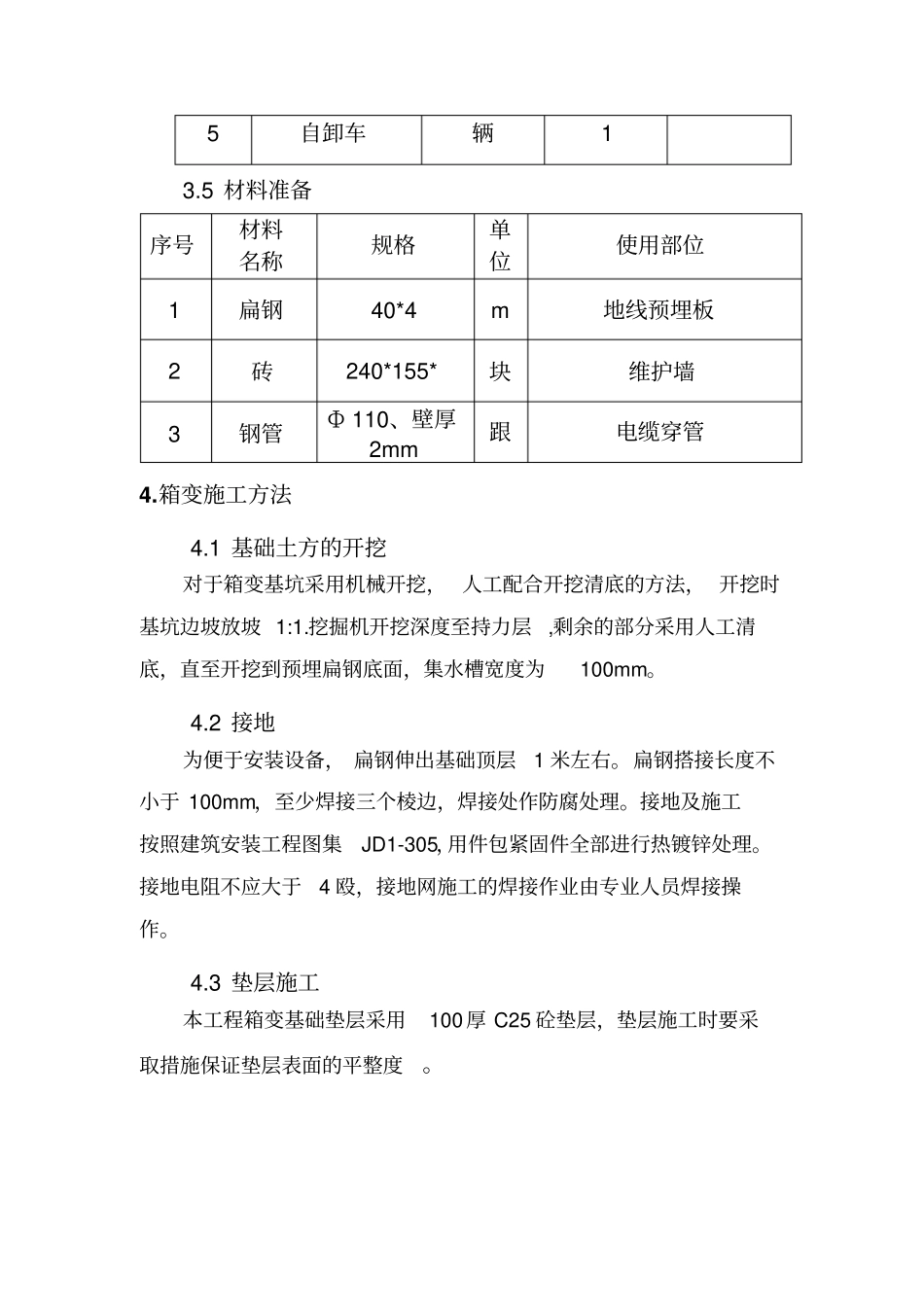

3 劳动力准备序号工种人数1 瓦工4 2 普工140 3 安装工4 4 电工1 3
4 机具准备序号设备名称单位数量备注1 Pc200 挖机台1 2 全站仪台1 3 水平仪台1 4 钢卷尺把1 5 自卸车辆1 3
5 材料准备序号材料名称规格单位使用部位1 扁钢40*4 m 地线预埋板2 砖240*155* 块维护墙3 钢管Ф 110、壁厚2mm 跟电缆穿管4
箱变施工方法4
1 基础土方的开挖对于箱变基坑采用机械开挖, 人工配合开挖清底的方法, 开挖时基坑边坡放坡 1:1
挖掘机开挖深度至持力层,剩余的部分采用人工清底,直至开挖到预埋扁钢底面,集水槽宽度为100mm
2 接地为便于安装设备, 扁钢伸出基础顶层1 米左右
