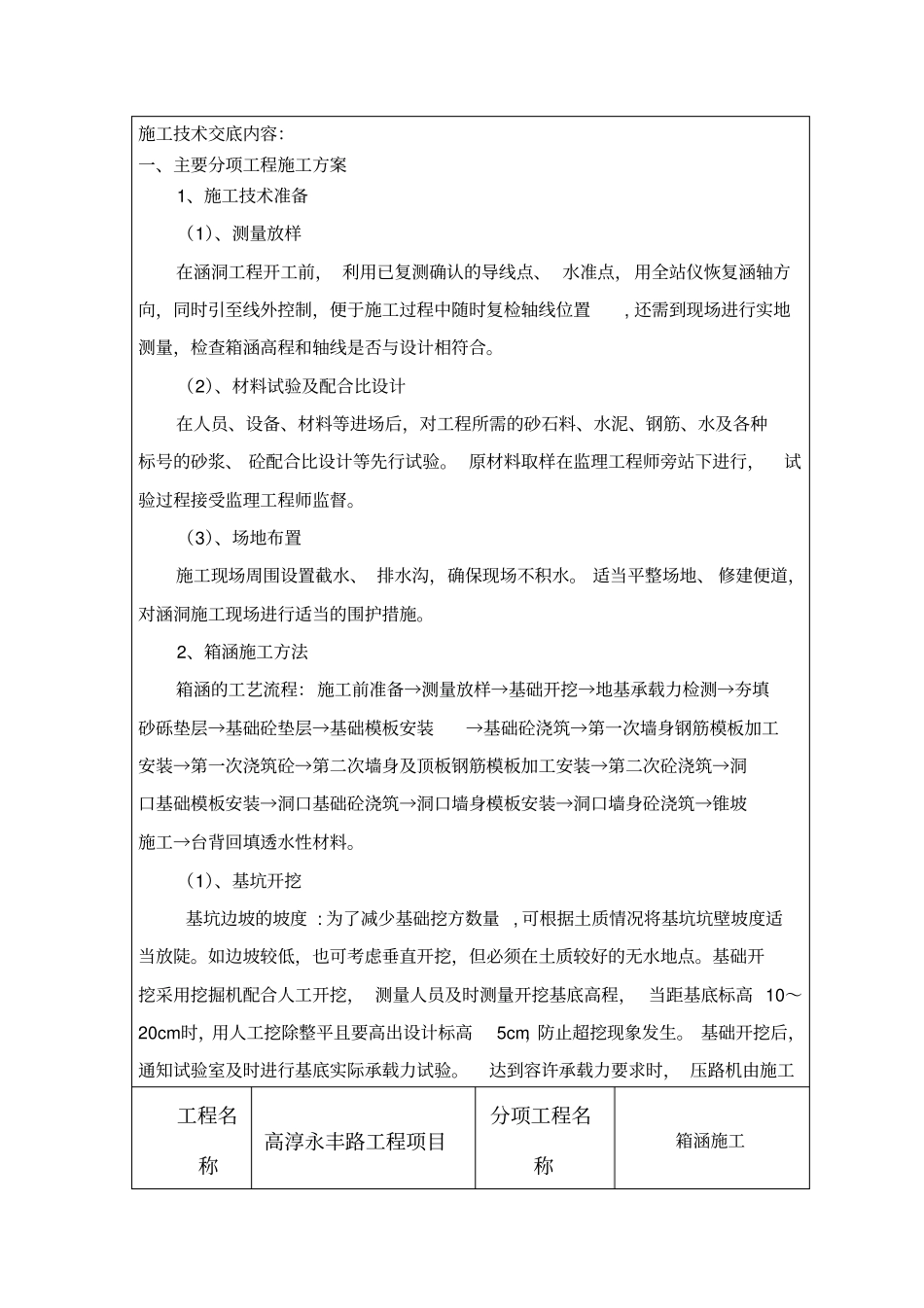

高 淳 永 丰 路 工 程 项 目 三 分 部 箱 涵 施 工 技 术 交 底工程名称高淳永丰路工程项目分项工程名称箱涵施工施工技术交底内容:一、主要分项工程施工方案1、施工技术准备(1)、测量放样在涵洞工程开工前, 利用已复测确认的导线点、 水准点,用全站仪恢复涵轴方向,同时引至线外控制,便于施工过程中随时复检轴线位置, 还需到现场进行实地测量,检查箱涵高程和轴线是否与设计相符合
(2)、材料试验及配合比设计在人员、设备、材料等进场后,对工程所需的砂石料、水泥、钢筋、水及各种标号的砂浆、 砼配合比设计等先行试验
原材料取样在监理工程师旁站下进行,试验过程接受监理工程师监督
(3)、场地布置施工现场周围设置截水、 排水沟,确保现场不积水
适当平整场地、 修建便道,对涵洞施工现场进行适当的围护措施
2、箱涵施工方法箱涵的工艺流程:施工前准备→测量放样→基础开挖→地基承载力检测→夯填砂砾垫层→基础砼垫层→基础模板安装→基础砼浇筑→第一次墙身钢筋模板加工安装→第一次浇筑砼→第二次墙身及顶板钢筋模板加工安装→第二次砼浇筑→洞口基础模板安装→洞口基础砼浇筑→洞口墙身模板安装→洞口墙身砼浇筑→锥坡施工→台背回填透水性材料
(1)、基坑开挖基坑边坡的坡度 : 为了减少基础挖方数量 , 可根据土质情况将基坑坑壁坡度适当放陡
如边坡较低,也可考虑垂直开挖,但必须在土质较好的无水地点

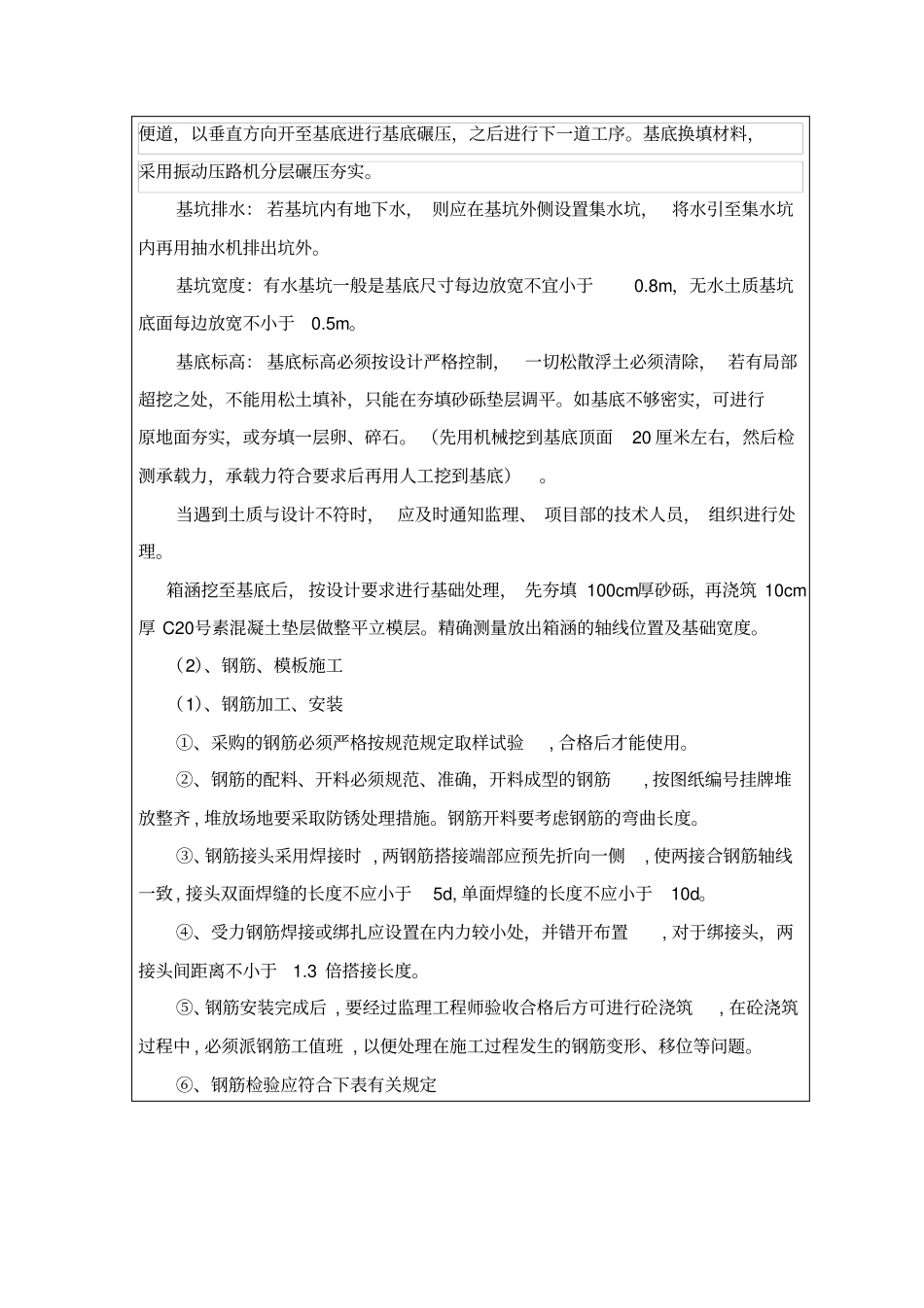

基础开挖采用挖掘机配合人工开挖, 测量人员及时测量开挖基底高程, 当距基底标高 10~20cm时,用人工挖除整平且要高出设计标高5cm,防止超挖现象发生
基础开挖后,通知试验室及时进行基底实际承载力试验
达到容许承载力要求时, 压路机由施工工程名称高淳永丰路工程项目分项工程名称箱涵施工便道,以垂直方向开至基底进行基底碾压,之后进行下一道工序
基底换填材料,采用振动压路机分层碾压夯实
基坑排水: 若基坑内有地
