电气、仪表安装过程控制程序目的为了使电气、仪表安装在规定的程序中有效进行,使电气、仪表工程安装达到安全、环保、质量技术要求,使顾客满意
适用范围适用于电气、仪表安装的全过程控制
职责项目负责人、施工员、材料员、安全员、设备管理员、质检员、预算员、保管员、资料员、班组长按各自岗位责任制执行
1 施工准备阶段的控制4
1 接到经营计划科下发的《施工任务分配通知单》和施工图纸后,施工负责人参加由项目部组织的现场勘察,熟悉现场情况,对照施工图纸进行自审,并参加由建设单位或工程项目主管部门主持的、由设计单位、工程监理和施工单位参加的设计交底和施工图纸会审,并保存交底和会审记录
2 参加由项目部组织的施工组织设计或施工方案编制工作
3 分公司根据批准后的施工组织设计或施工方案,结合分公司承担任务的特点,必要时编制本专业施工方案或实施阶段性的工作计划,报项目部审批、备案
4 根据施工组织设计, 配合项目部做好施工现场总平面图的动态控制和管理:平整场地,处理地上、地下障碍物
建设临时设施、用电和通讯设施等
配备必要的消防、保卫、抗洪器材及冬雨季施工设施等
材料员按施工网络计划,落实材料、设备的到货情况,确保材料及时供应,到场物资按施工平面图的规定进行堆放
设备管理员负责按照施工平面图将施工机具安装就位,检查安全装置,进行试运转,对设备的使用、维护、保养等进行监管,执行《设备管理控制程序》中的规定
5 编制施工技术交底书由施工员与安全员一起编制分项工程《技术交底记录》
技术交底记录内容包括:应执行的作业指导书的名称、应使用的材料设备(机具)、施工顺序、技术要求、操作方法、质量标准、安全注意事项和防范措施、环境保护措施及要求等
然后向承担施工任务的班组长进行书面交底,再由班组长交底到操作人员
书面交底应有交接人签字

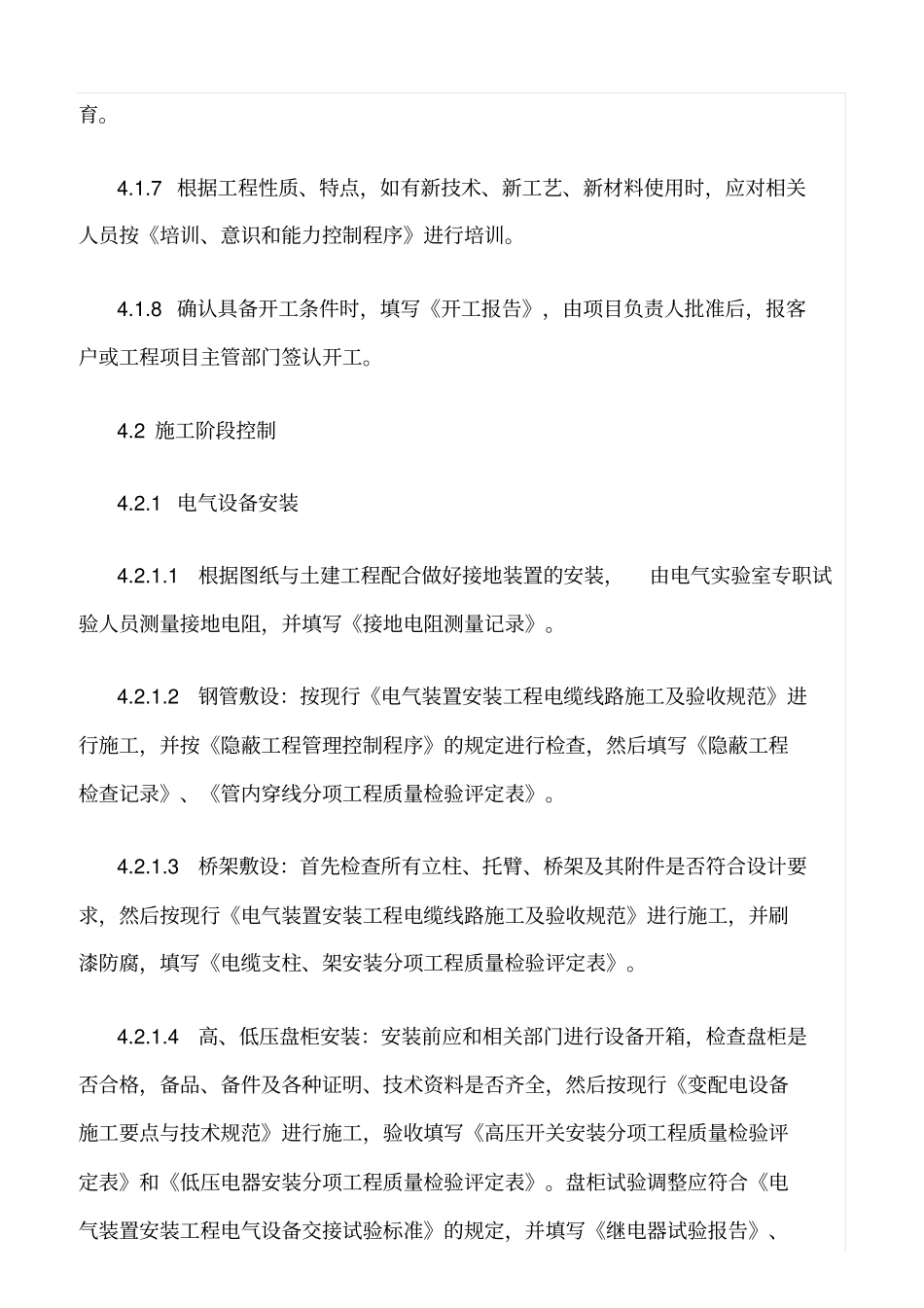

6 结合工程特点及现场
