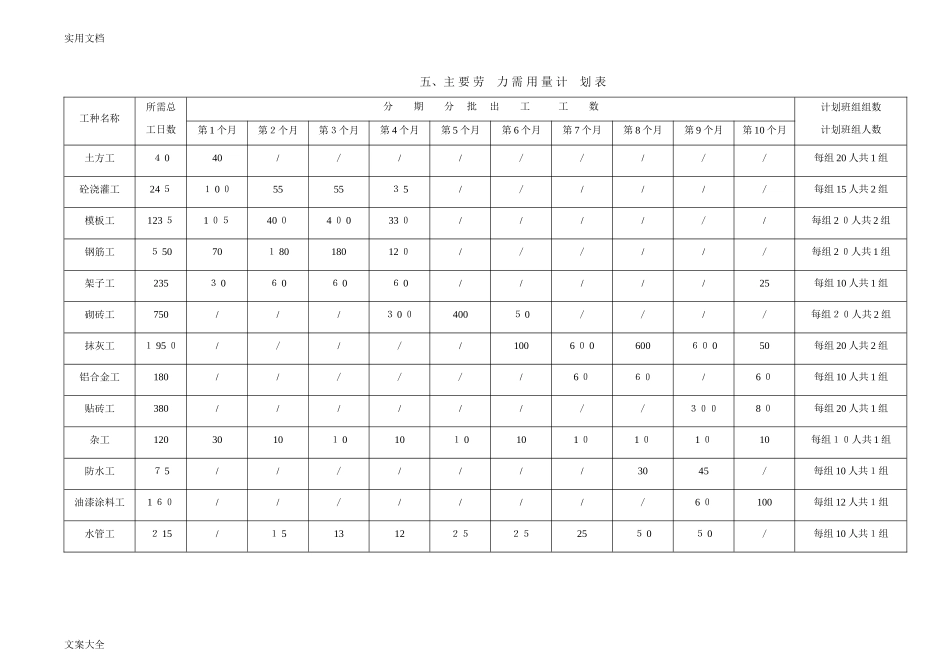

实用文档五、主要劳力需用量计划表工种名称所需总工日数分期分批出工工数计划班组组数计划班组人数第1个月第2个月第3个月第4个月第5个月第6个月第7个月第8个月第9个月第10个月土方工4040/////////每组20人共1组砼浇灌工245100555535//////每组15人共2组模板工1235105400400330//////每组20人共2组钢筋工55070180180120//////每组20人共1组架子工23530606060/////25每组10人共1组砌砖工750///30040050////每组20人共2组抹灰工1950/////10060060060050每组20人共2组铝合金工180//////6060/60每组10人共1组贴砖工380////////30080每组20人共1组杂工12030101010101010101010每组10人共1组防水工75///////3045/每组10人共1组油漆涂料工160////////60100每组12人共1组水管工215/1513122525255050/每组10人共1组文案大全实用文档电线工220/151510151515156060每组10人共1组六、基础分部工程施工进度计划表分部分项工程名称工程量计划天数施工进度备注246810121416182022242628303234363840放样钉设龙门板/1机械开挖土方2000m34人工修整土方/2浇灌垫层混凝土20m31分中放样弹线/1柱基模板安装450m23地网柱基钢筋安装15t2柱基础混凝土浇灌530m33拆模板及再次分中/1短柱的模板安装150m21浇灌短柱混凝土12m31拆模及清理基底/1组织基础结构验收/1文案大全实用文档对基础混凝土养护/7基础土方回填夯实1450m33地梁模板安装430m33地梁钢筋安装11t2地梁混凝土浇灌23m31七、主体分部工
