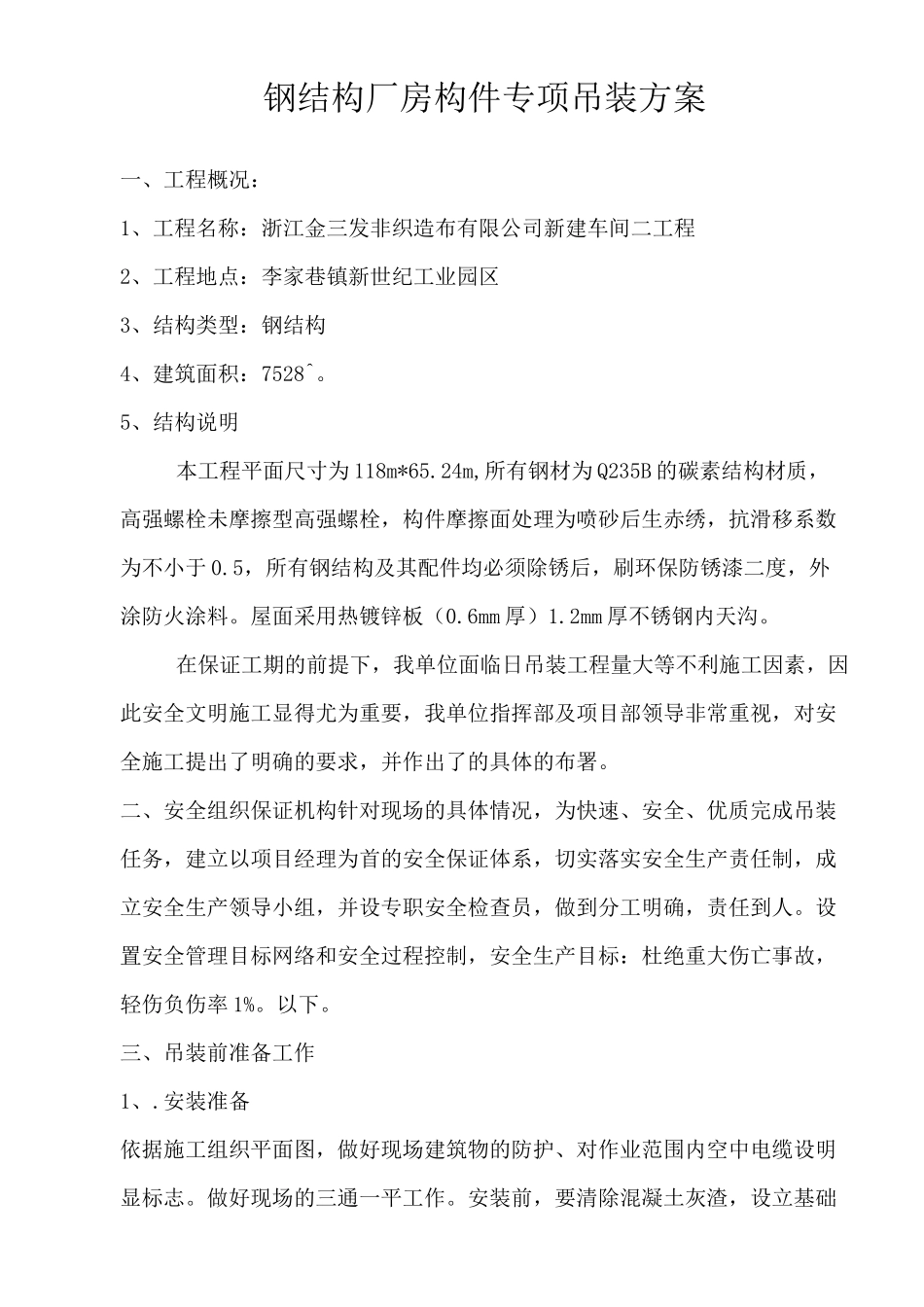

浙江金三发非织造布有限公司新建车间二工程钢结构吊装方案编制:审核:批准:长兴广诚钢结构工程有限公司二 0 一五年十月钢结构厂房构件专项吊装方案一、工程概况:1、工程名称:浙江金三发非织造布有限公司新建车间二工程2、工程地点:李家巷镇新世纪工业园区3、结构类型:钢结构4、建筑面积:7528^
5、结构说明本工程平面尺寸为 118m*65
24m,所有钢材为 Q235B 的碳素结构材质,高强螺栓未摩擦型高强螺栓,构件摩擦面处理为喷砂后生赤绣,抗滑移系数为不小于 0
5,所有钢结构及其配件均必须除锈后,刷环保防锈漆二度,外涂防火涂料
屋面采用热镀锌板(0
6mm 厚)1
2mm 厚不锈钢内天沟
在保证工期的前提下,我单位面临日吊装工程量大等不利施工因素,因此安全文明施工显得尤为重要,我单位指挥部及项目部领导非常重视,对安全施工提出了明确的要求,并作出了的具体的布署
二、安全组织保证机构针对现场的具体情况,为快速、安全、优质完成吊装任务,建立以项目经理为首的安全保证体系,切实落实安全生产责任制,成立安全生产领导小组,并设专职安全检查员,做到分工明确,责任到人
设置安全管理目标网络和安全过程控制,安全生产目标:杜绝重大伤亡事故,轻伤负伤率 1%
三、吊装前准备工作1、
安装准备依据施工组织平面图,做好现场建筑物的防护、对作业范围内空中电缆设明显标志
做好现场的三通一平工作

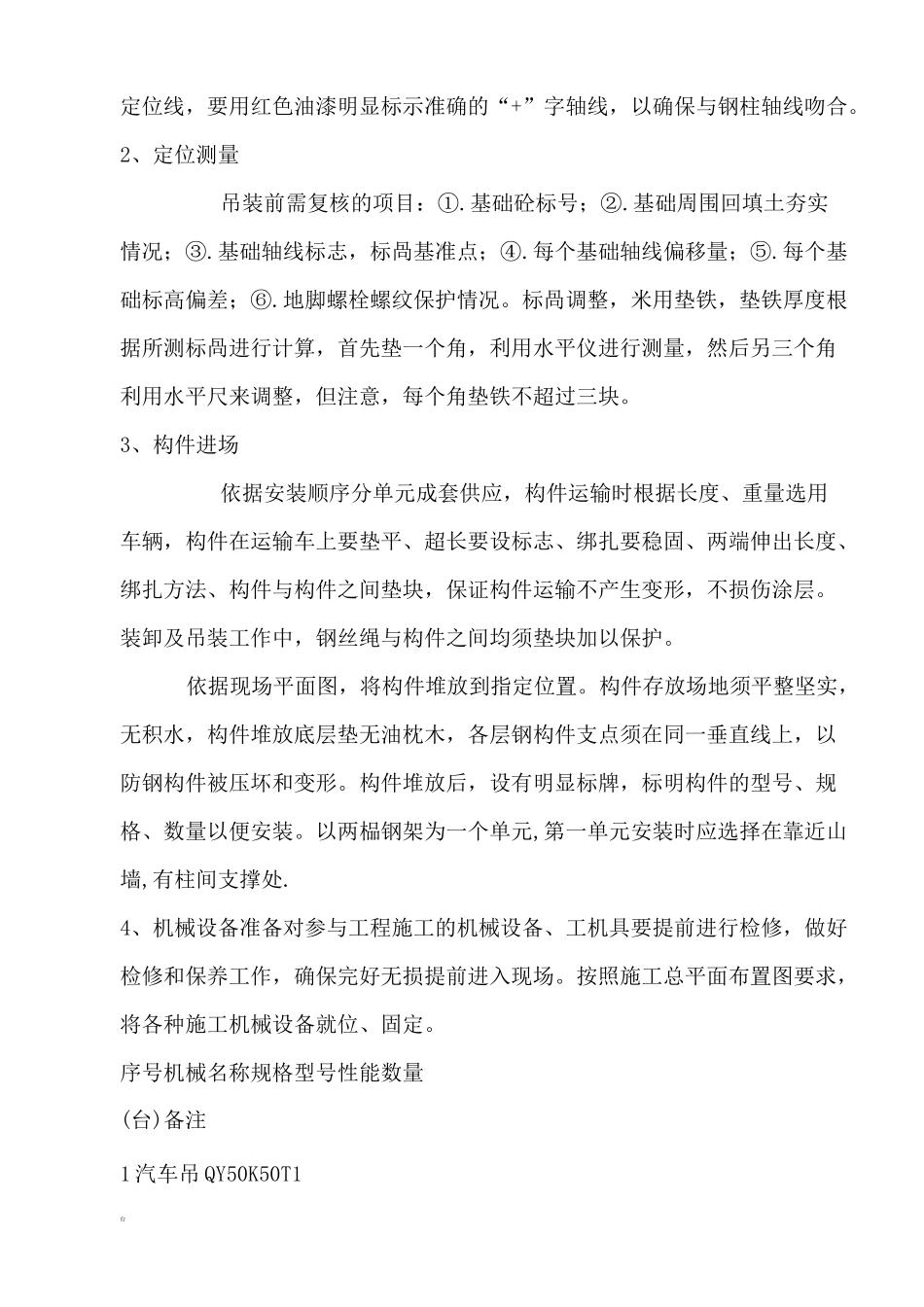

安装前,要清除混凝土灰渣,设立基础定位线,要用红色油漆明显标示准确的“+”字轴线,以确保与钢柱轴线吻合
2、定位测量吊装前需复核的项目:①
基础砼标号;②
基础周围回填土夯实情况;③
基础轴线标志,标咼基准点;④
每个基础轴线偏移量;⑤
每个基础标高偏差;⑥
地脚螺栓螺纹保护情况
标咼调整,米用垫铁,垫铁厚度根据所测标咼进行计算,首先垫一个角,利用水平仪进行测量,然后另三个角利用水平尺来调整,但注意,每个角垫
