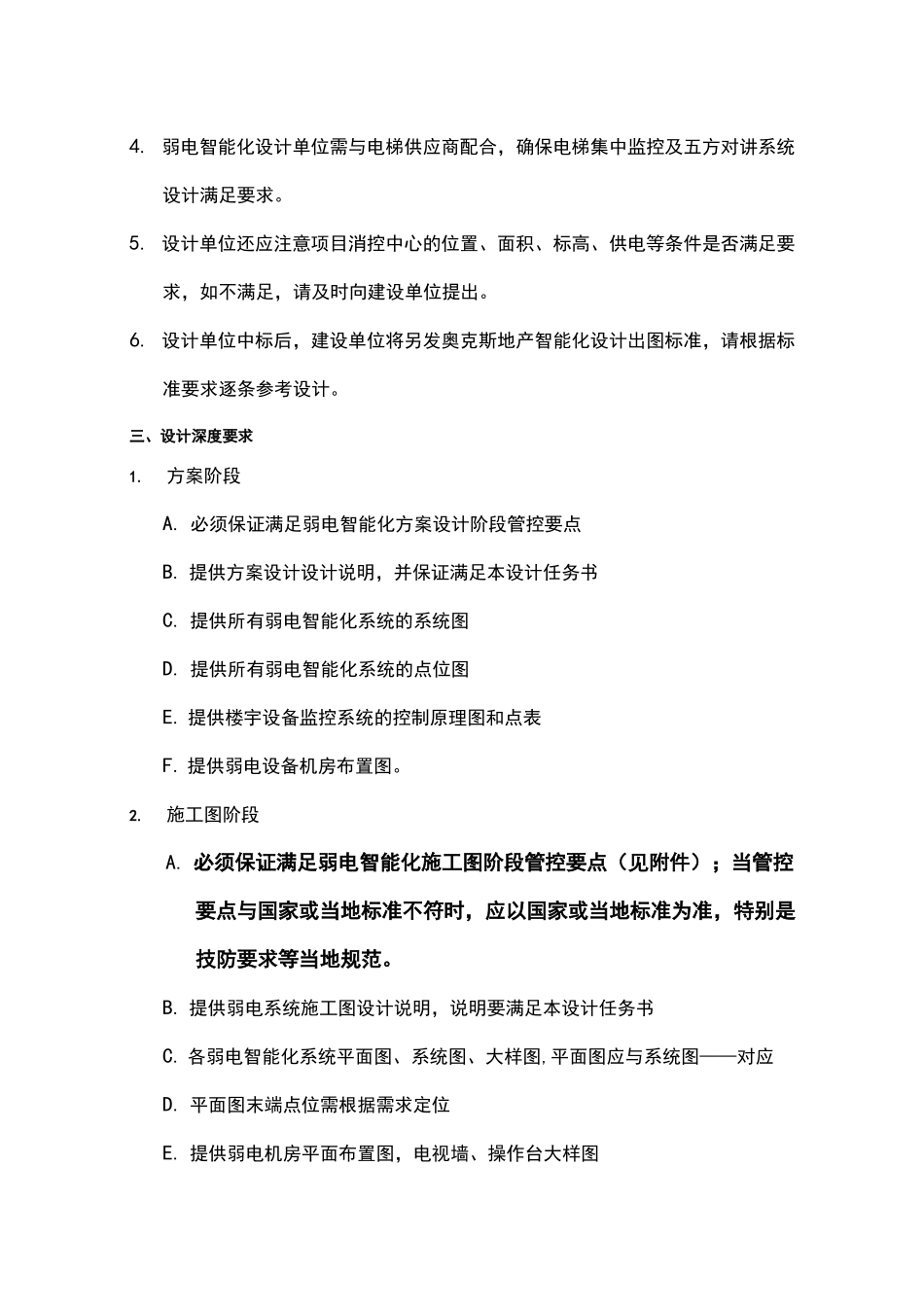

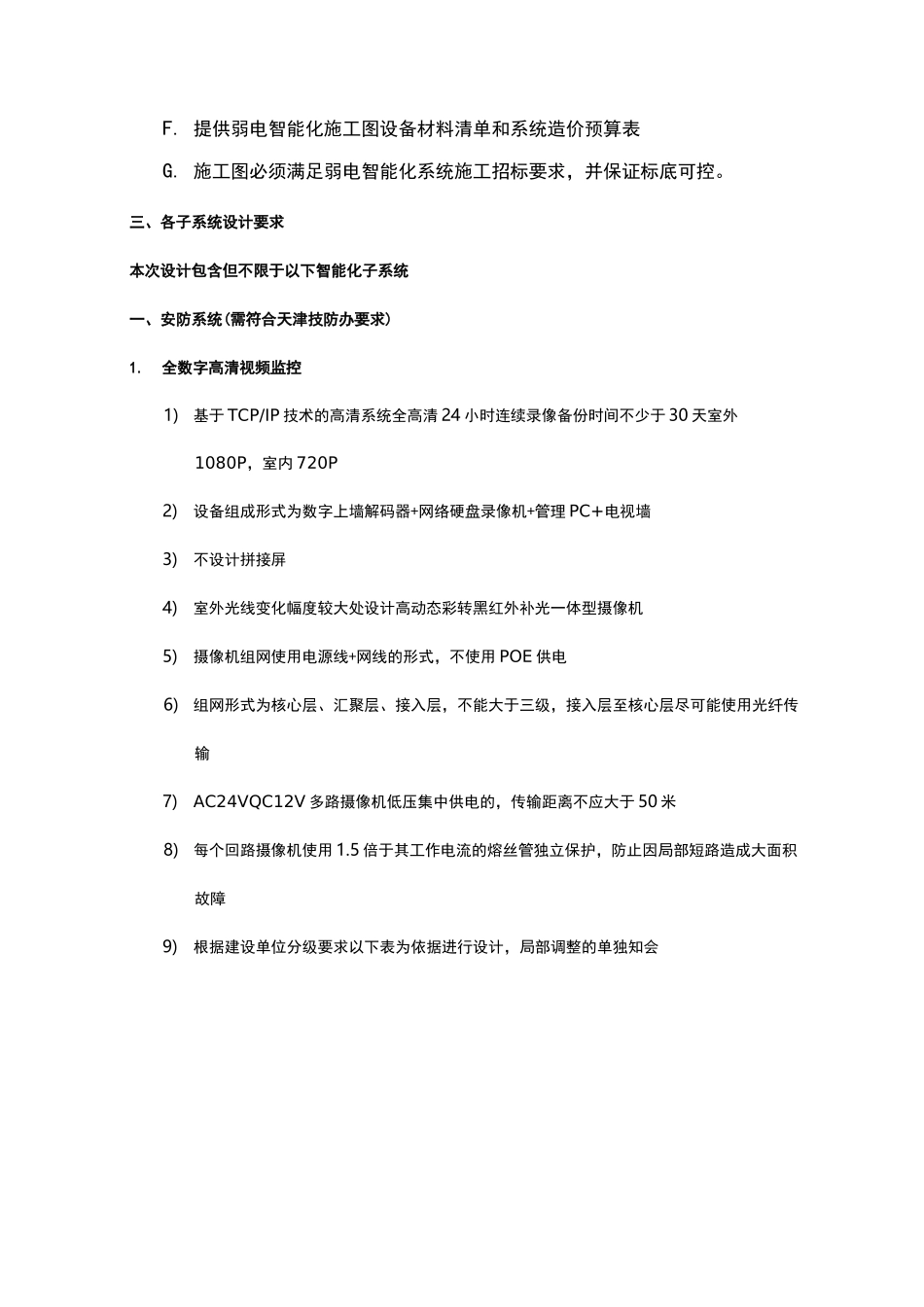

弱电智能化设计任务书一、设计概况项目地点:**建筑面积:约***万平米交付形式:毛坯交付设计内容:智能化方案+施工图设计设计周期:依据建设单位要求服务内容:方案论证、验收条件跟踪、施工交底、现场服务、设计变更跟进、现场配合等设计范围:小区公共区域、室内、各出入口、地下车库、各类机房、展示区、样板房、售楼处、办公室、物管中心等涉及该项目范围内的所有弱电智能化子系统二、重要设计提示:1. 设计单位必须明白,各个城市对安防智能化设计及验收要求、小区三网合一通信及有线电视接入的设计要求是不一致的,设计单位必须对于项目所在地的技防设计标准、送审及验收要求,当地通信三网合一和有线电视接入技术要求及实施界面划分等事宜做充分、彻底和明确的调查和了解,一旦中标并开始方案设计,建设单位即默认设计单位已经做足以上工作,后期实施过程中,凡因以上调查结论偏离导致的设计滞后、反复修改、由此工期延误或经济损失的,由设计单位承担相关责任。2. 弱电智能化主机房和竖井由土建设计单位负责,若不满足设备摆放要求要求,应第一时间将要求提供给项目部;3. 弱电智能化设计单位须与土建设计单位配合,确保弱电系统预埋预留。4. 弱电智能化设计单位需与电梯供应商配合,确保电梯集中监控及五方对讲系统设计满足要求。5. 设计单位还应注意项目消控中心的位置、面积、标高、供电等条件是否满足要求,如不满足,请及时向建设单位提出。6. 设计单位中标后,建设单位将另发奥克斯地产智能化设计出图标准,请根据标准要求逐条参考设计。三、设计深度要求1.方案阶段A. 必须保证满足弱电智能化方案设计阶段管控要点B. 提供方案设计设计说明,并保证满足本设计任务书C. 提供所有弱电智能化系统的系统图D. 提供所有弱电智能化系统的点位图E. 提供楼宇设备监控系统的控制原理图和点表F. 提供弱电设备机房布置图。2.施工图阶段A. 必须保证满足弱电智能化施工图阶段管控要点(见附件);当管控要点与国家或当地标准不符时,应以国家或当地标准为准,特别是技防要求等当地规范。B. 提供弱电系统施工图设计说明,说明要满足本设计任务书C. 各弱电智能化系统平面图、系统图、大样图,平面图应与系统图——对应D. 平面图末端点位需根据需求定位E. 提供弱电机房平面布置图,电视墙、操作台大样图F. 提供弱电智能化施工图设备材料清单和系统造价预算表G. 施工图必须满足弱电智能化系统施工招标要求,并保证标底可控。三、各子...
