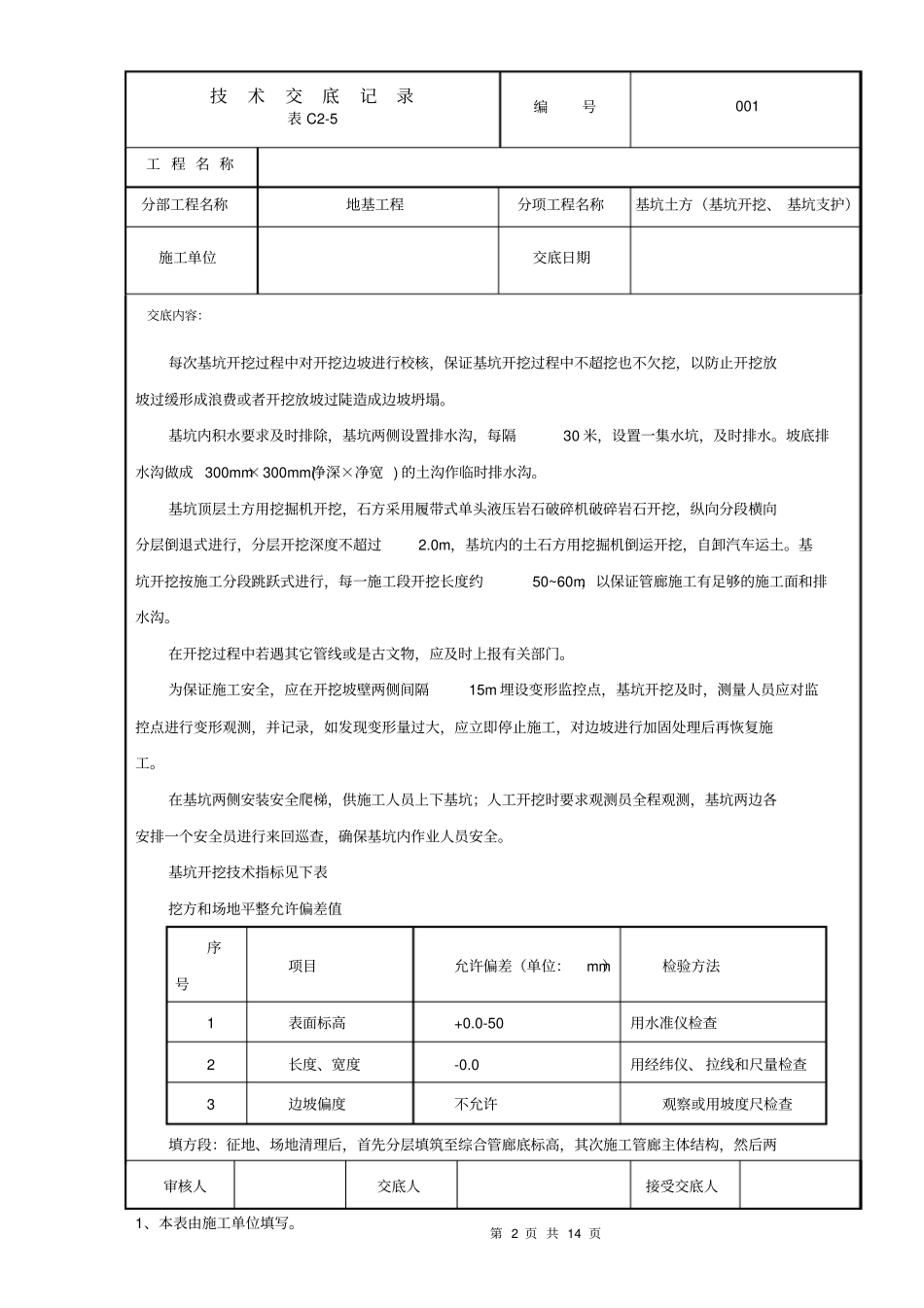

技术交底记录表 C2-5编号001 工 程 名 称分部工程名称地基工程分项工程名称基坑土方(基坑开挖、 基坑支护)施工单位交底日期交底内容:审核人交底人接受交底人1、本表由施工单位填写

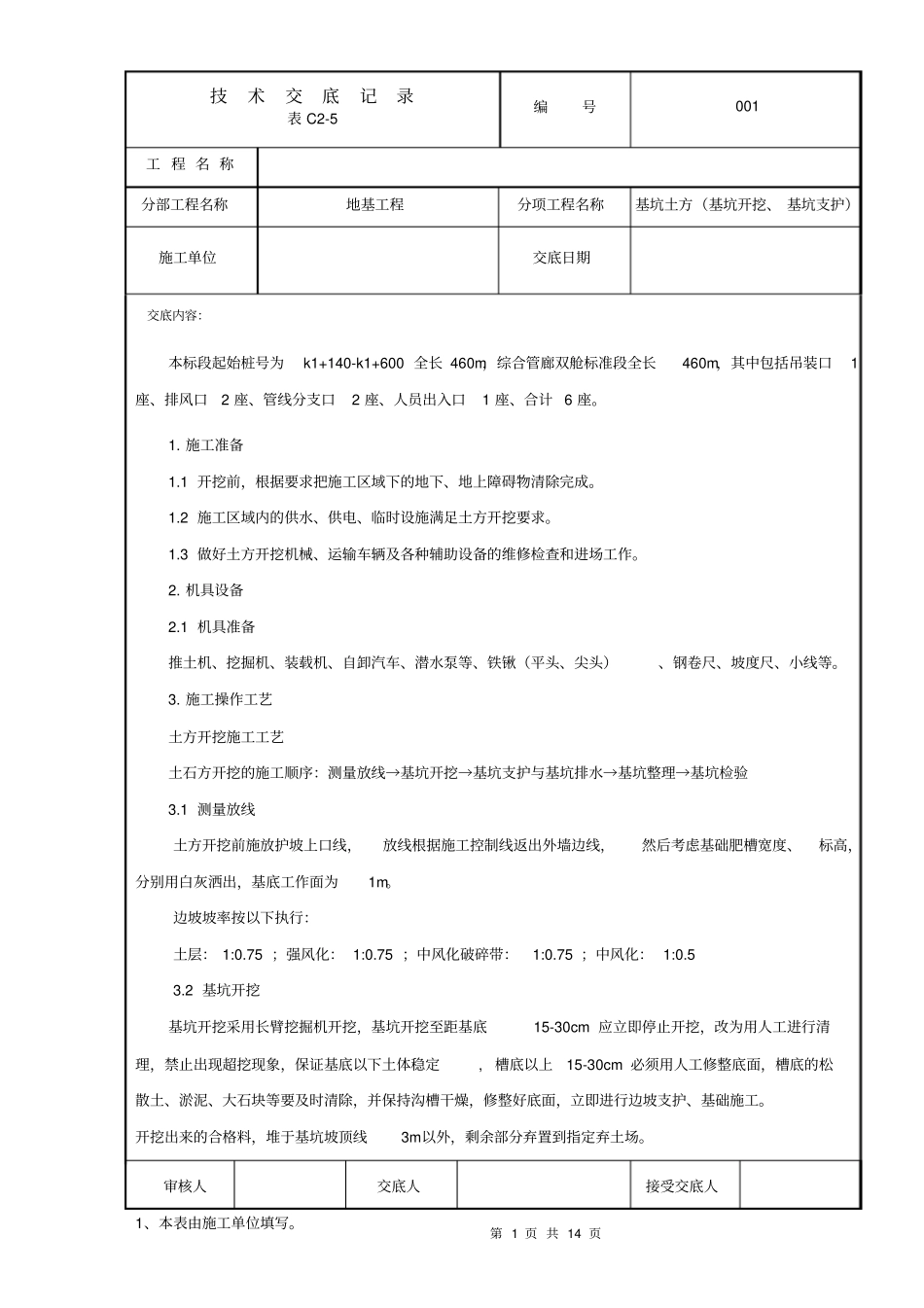

第 1 页 共 14 页本标段起始桩号为k1+140-k1+600 全长 460m,综合管廊双舱标准段全长460m,其中包括吊装口1座、排风口2 座、管线分支口2 座、人员出入口1 座、合计 6 座
1 开挖前,根据要求把施工区域下的地下、地上障碍物清除完成
2 施工区域内的供水、供电、临时设施满足土方开挖要求
3 做好土方开挖机械、运输车辆及各种辅助设备的维修检查和进场工作
1 机具准备推土机、挖掘机、装载机、自卸汽车、潜水泵等、铁锹(平头、尖头)、钢卷尺、坡度尺、小线等
施工操作工艺土方开挖施工工艺土石方开挖的施工顺序:测量放线→基坑开挖→基坑支护与基坑排水→基坑整理→基坑检验3

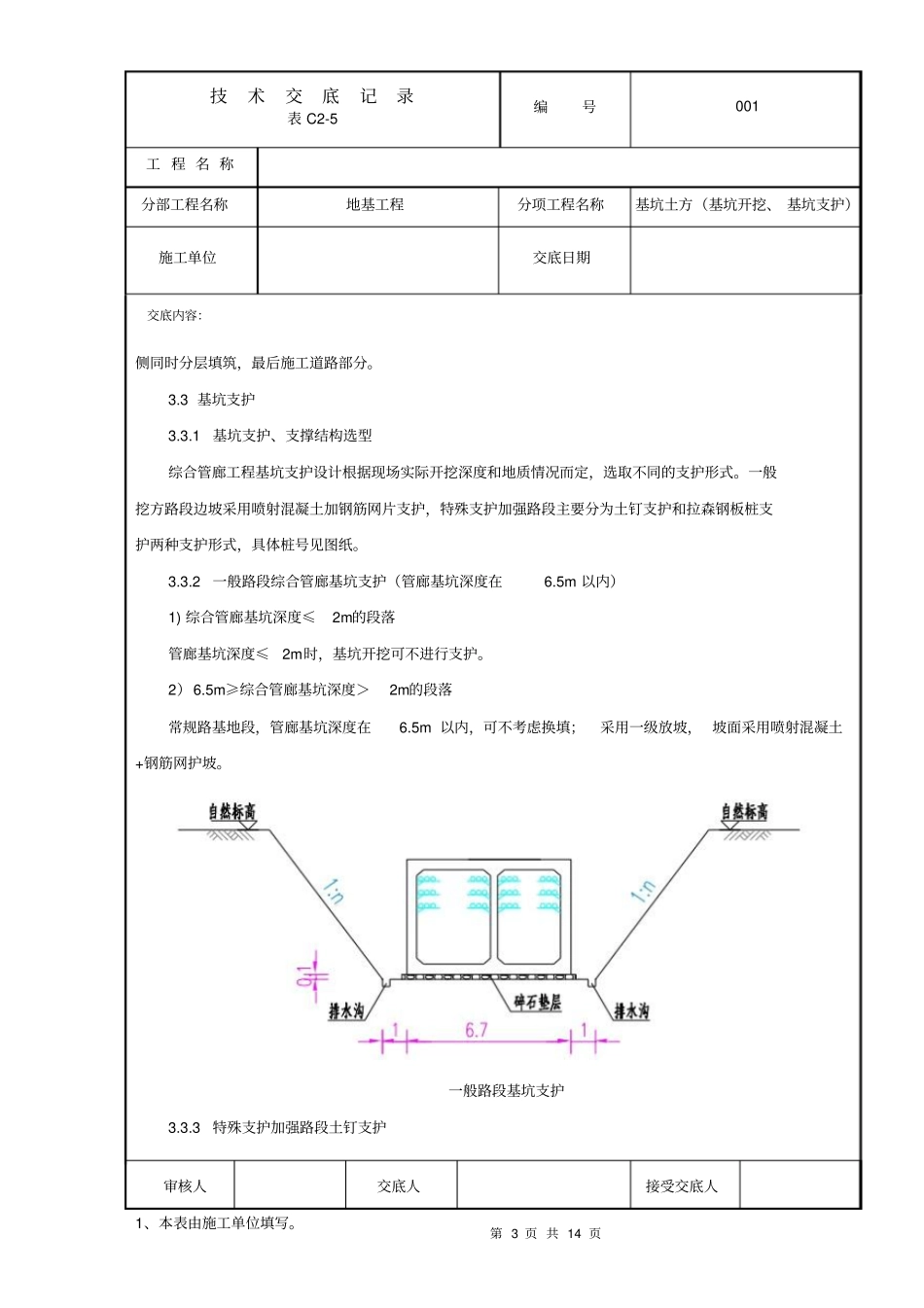

1 测量放线土方开挖前施放护坡上口线,放线根据施工控制线返出外墙边线,然后考虑基础肥槽宽度、标高,分别用白灰洒出,基底工作面为1m
边坡坡率按以下执行:土层: 1:0
75 ;强风化: 1:0
75 ;中风化破碎带:1:0
75 ;中风化: 1:0
2 基坑开挖基坑开挖采用长臂挖掘机开挖,基坑开挖至距基底15-30cm 应立即停止开挖,改为用人工进行清理,禁止出现超挖现象,保证基底以下土体稳定, 槽底以上15-30cm 必须用人工修整底面,槽底的松散土、淤泥、大石块等要及时清除,并保持沟槽干燥,修整好底面,立即进行边坡支护、基础施工
开挖出来的合格料,堆于基坑坡顶线3m以外,剩余部分弃置到指定弃土场
技术交底记录表 C2-5编号001 工 程 名 称分部工程名称地基工程分项工程名称基坑土方(基坑开挖、 基坑支护)施工单位交底日期交底内容:审核人交底人接受
