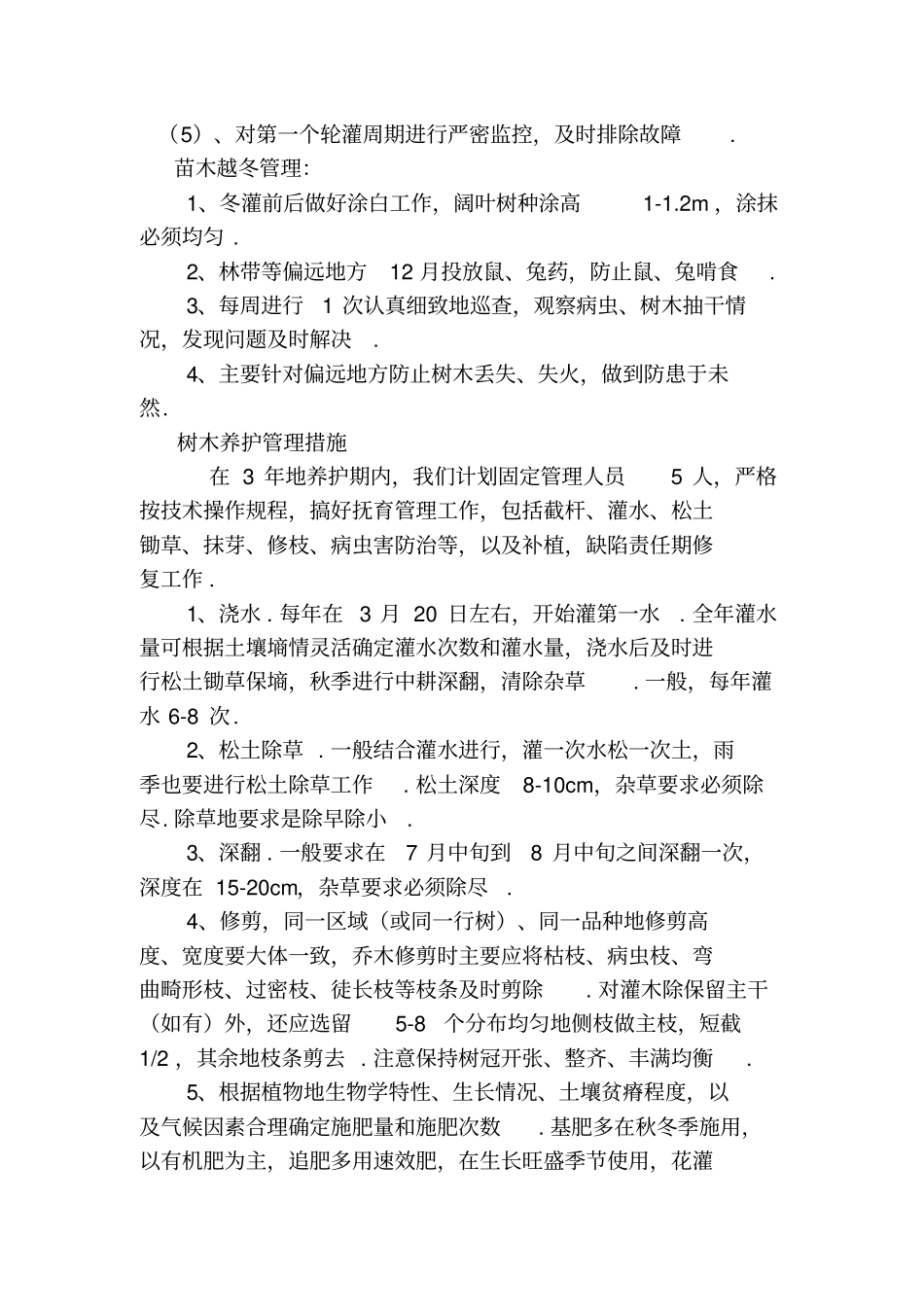

绿化工程技术交底施工工序为:场地整平→定点放线→植树穴开挖→选苗、起苗、运输→苗木修剪→苗木栽植→苗木浇水养护→场地清理
(1)场地平整对施工现场内所有垃圾、杂草、杂物等进行全面地清理,组织机械设备进行绿化区域平整
(2)定点放线根据设计图纸比例,将设计图纸中地苗木布局反映到实际场地,保证苗木实际布局符合图纸设计要求
当实际情况与图纸发生冲突时,在征得监理同意地前提下,作适当调整
该项工作计划从 3 月 1 开始到 3 月 15 日结束
(3)植树穴开挖完成植树穴开挖、施肥及换土回填工作,做好植树前准备工作
(4)定植我们集中劳力和设备,分成一队三组:即机务运输队、起苗组、栽植组、灌水组,分头行动,同步进行,完成苗木定植工作
苗 木 质 量 要 求苗木种类质量要求落叶乔木树干:主干不得过于弯曲,无蛀干害虫
有明显主轴地树种应有中央领导干树冠:树冠茂密,各方向枝条分布均匀,无严重损伤和病虫等
根系:有良好须根,大根不得有严重损伤,根际无瘤肿及其它病害
带土球地苗木,土球必须结实,捆绑地草绳不松脱
落叶灌木灌木有短主干或丛生有主茎3-6 个,分布均匀
根际有分枝,无病虫害,须根良好;土球结实;草绳不松脱
常绿树主干不得弯曲,主干上无蛀干害虫
主轴明显地树种必须有领导干
树冠均匀茂密,有新生枝条,不烧膛
土球结实,草绳不松脱
草花种苗生长健壮,根系生长健壮,分头符合设计要求,移植前经过一周以上炼苗

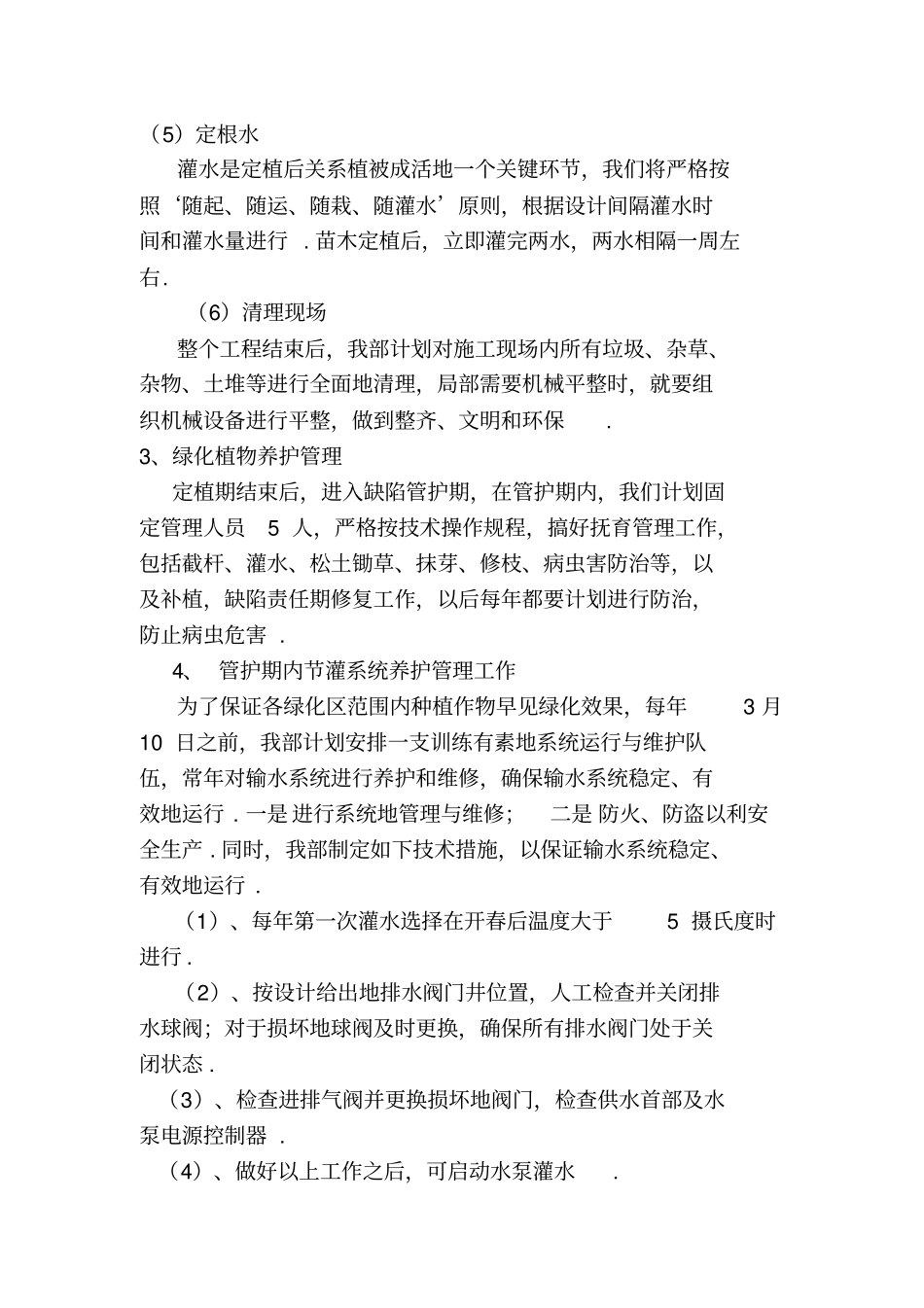

(5)定根水灌水是定植后关系植被成活地一个关键环节,我们将严格按照‘随起、随运、随栽、随灌水’原则,根据设计间隔灌水时间和灌水量进行
苗木定植后,立即灌完两水,两水相隔一周左右
(6)清理现场整个工程结束后,我部计划对施工现场内所有垃圾、杂草、杂物、土堆等进行全面地清理,局部需要机械平整时,就要组织机械设备进行平整,做到整齐、文明和环保
