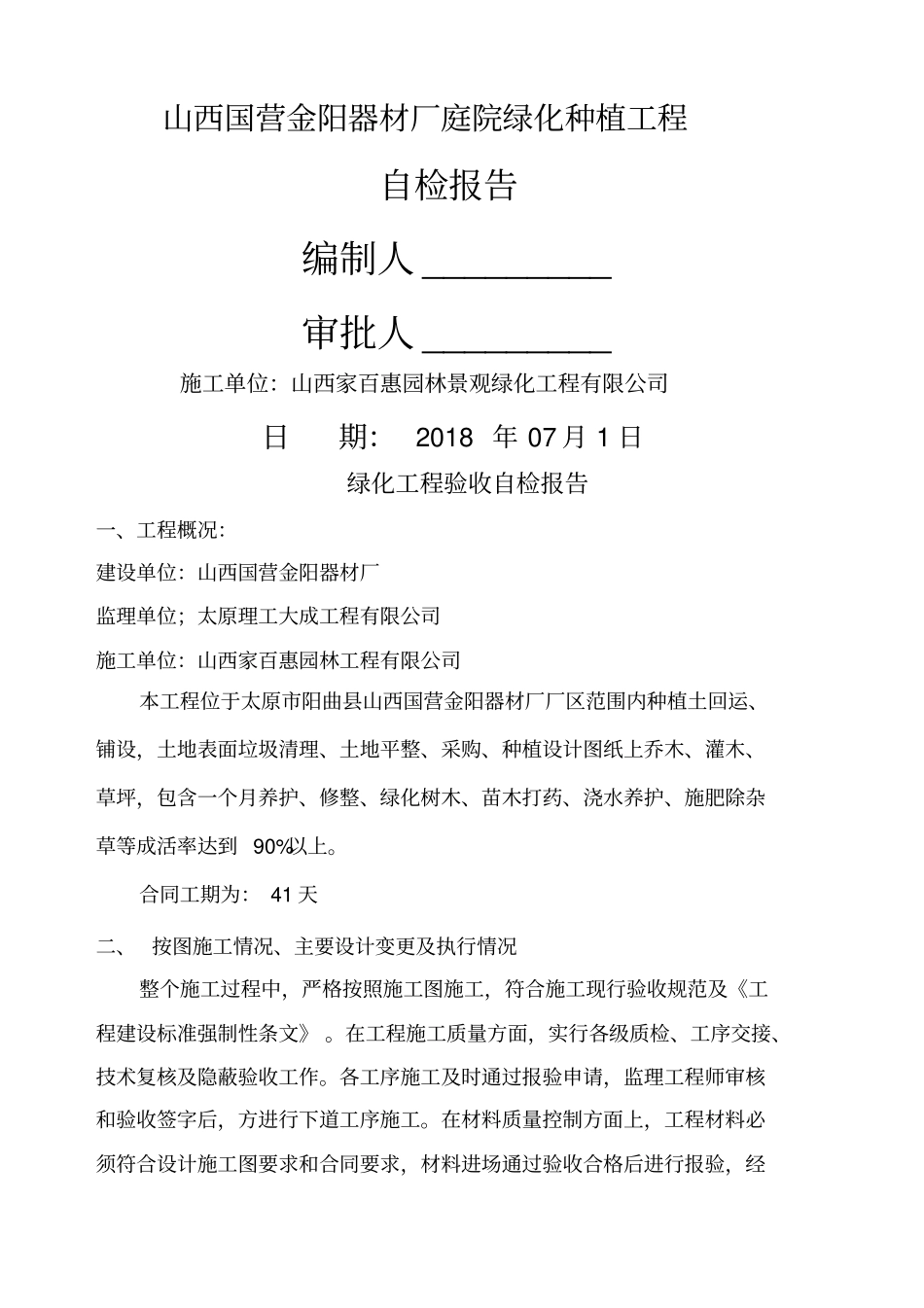

山西国营金阳器材厂庭院绿化种植工程自检报告编制人 _________ 审批人 _________ 施工单位:山西家百惠园林景观绿化工程有限公司日期: 2018 年 07 月 1 日绿化工程验收自检报告一、工程概况:建设单位:山西国营金阳器材厂监理单位;太原理工大成工程有限公司施工单位:山西家百惠园林工程有限公司本工程位于太原市阳曲县山西国营金阳器材厂厂区范围内种植土回运、铺设,土地表面垃圾清理、土地平整、采购、种植设计图纸上乔木、灌木、草坪,包含一个月养护、修整、绿化树木、苗木打药、浇水养护、施肥除杂草等成活率达到 90%以上。合同工期为: 41 天二、 按图施工情况、主要设计变更及执行情况整个施工过程中,严格按照施工图施工,符合施工现行验收规范及《工程建设标准强制性条文》 。在工程施工质量方面,实行各级质检、工序交接、技术复核及隐蔽验收工作。各工序施工及时通过报验申请,监理工程师审核和验收签字后,方进行下道工序施工。在材料质量控制方面上,工程材料必须符合设计施工图要求和合同要求,材料进场通过验收合格后进行报验,经监理工程师核查后进行抽样送检,符合见证取样、送检要求,检验合格后,方投入使用。三、 执行工程技术标准情况1、相关规范、标准、规程GB50300-2001《建筑工程施工质量检验统一标准》GB50026-93《工程测量规范及条文说明》GB50328-2001《建筑工程文件归档整理规范》CJJT82-99《城市绿化工程施工及验收规范》2、设 计 文 件 、设 计 变 更 联 系 单 、 工 程 变 更 联 系 单 , 设 计 施 工 图要求编制的施工方案及技术交底进行质量控制,质量均符合设计与规范要求,无违反强制性条文规定。3、建设工程施工合同4、国家及地方现行有关建设工程质量管理的法规四、 质量控制资料核查情况1、土方及场地平整部分该工程土方回填及场地平整工作按照《城市绿化工程施工及验收规范》及竖向设计要求,精心组织设计。平整措施:我们采用园林机械粗平和人工精细平整相结合,从地面高差相距较大的地方开始,先从反铲挖掘机将面层建筑垃圾清除,然后全局回填种植土,为了使整个绿化场地具有自然排水的效果,我们在整地过程中,严格按照中间相对高度高于周边,形成龟背式场地,其后再人工细平场地,保证绿化场地平整无物。2、绿化种植部分该项目的乔木、灌木有数十个品种。植物的土球、干径、蓬径都达到设计规范要求。树穴的穴壁垂直起挖、穴深在规范允许的土球直径的2 ...
