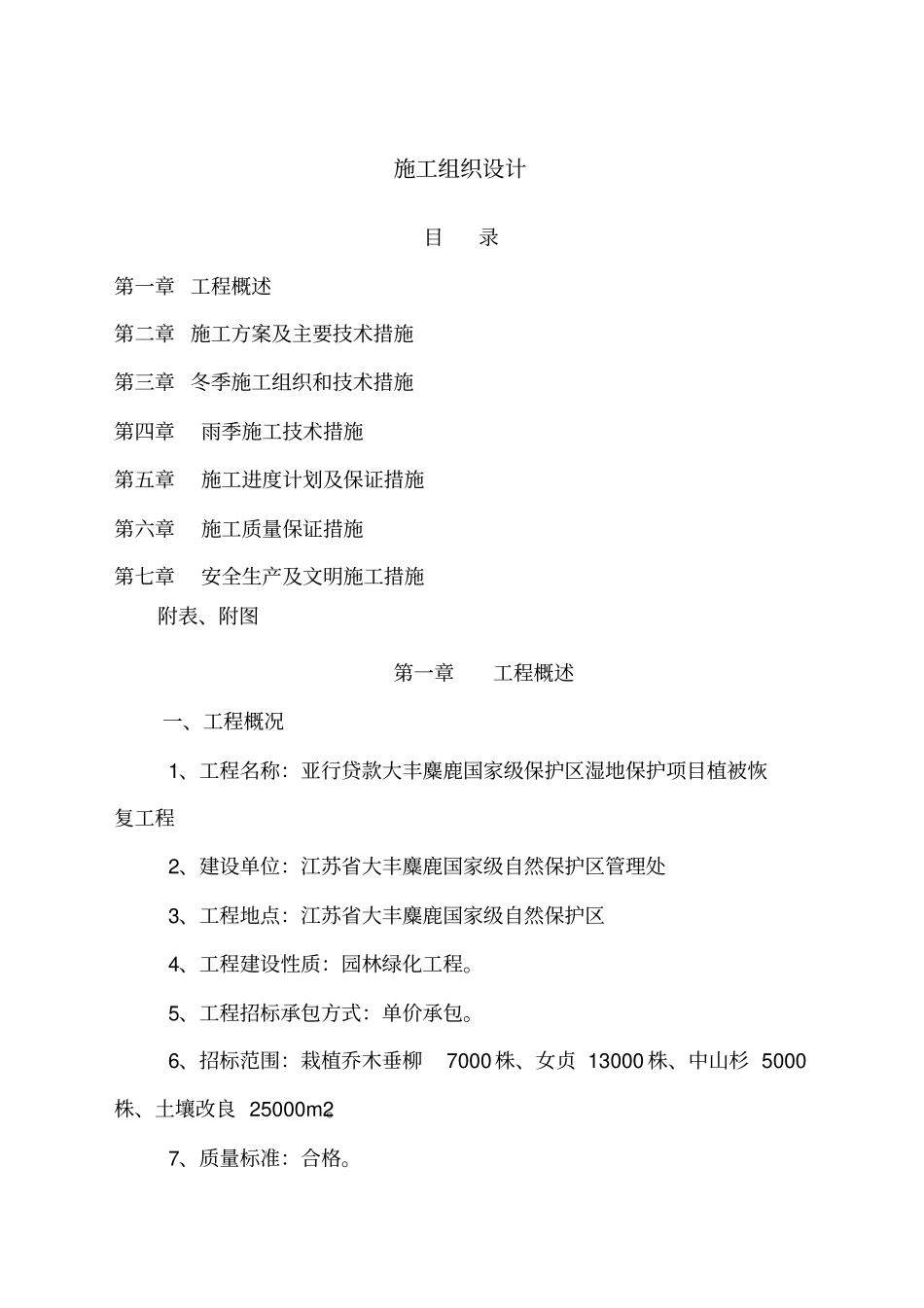

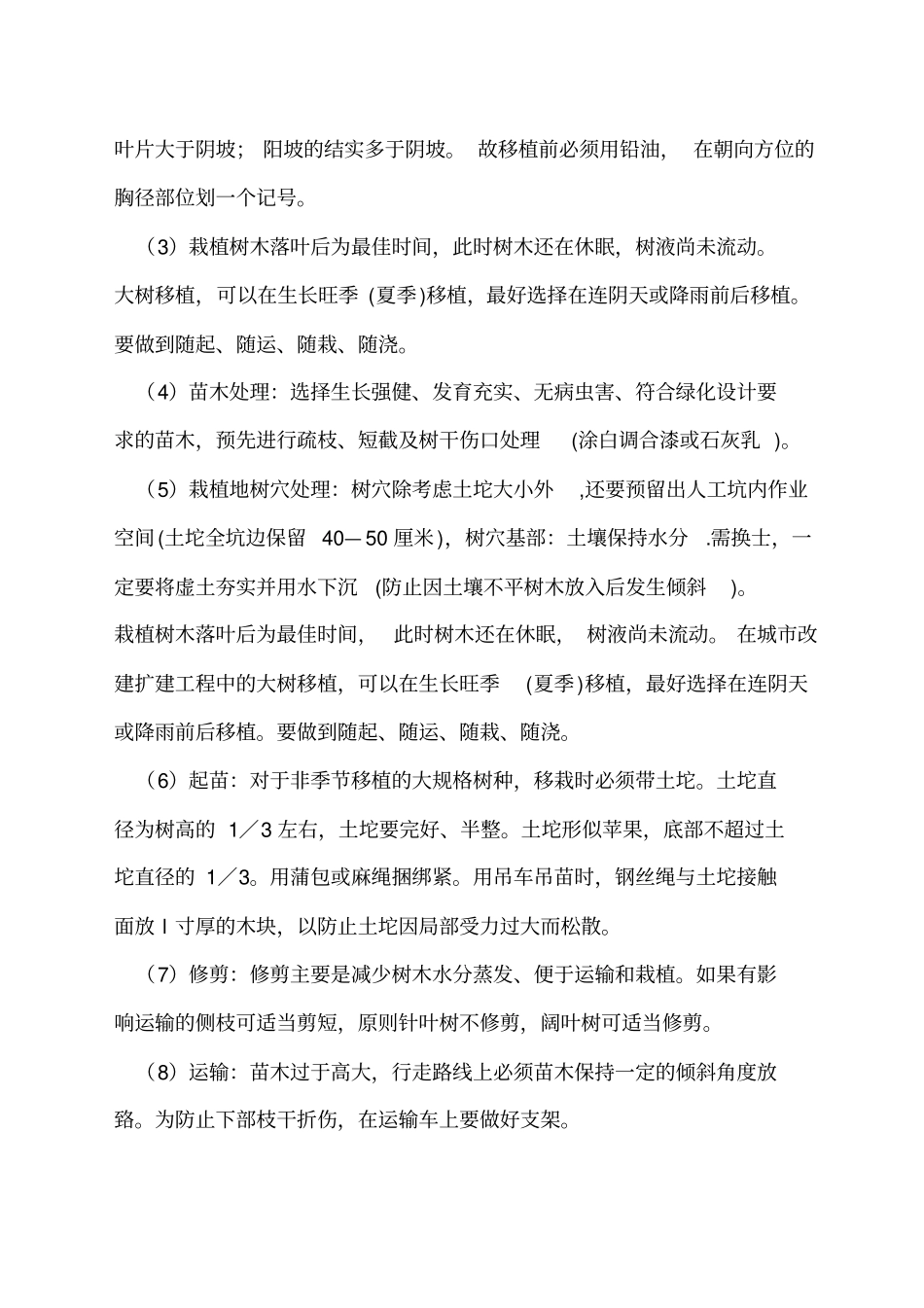

施工组织设计目录第一章 工程概述第二章 施工方案及主要技术措施第三章 冬季施工组织和技术措施第四章雨季施工技术措施第五章施工进度计划及保证措施第六章施工质量保证措施第七章安全生产及文明施工措施附表、附图第一章工程概述一、工程概况1、工程名称:亚行贷款大丰麋鹿国家级保护区湿地保护项目植被恢复工程2、建设单位:江苏省大丰麋鹿国家级自然保护区管理处3、工程地点:江苏省大丰麋鹿国家级自然保护区4、工程建设性质:园林绿化工程。5、工程招标承包方式:单价承包。6、招标范围:栽植乔木垂柳7000 株、女贞 13000 株、中山杉 5000株、土壤改良 25000m2。7、质量标准:合格。8、工期要求: 90 日历天。第二章 ?施工方案及主要技术措施一、施工总体部署和场地总平面布臵1、施工总体部署为了确保优质完成该项工程,我公司拟把本工程列入公司创优重点工程,选派施工质量好,速度快,管理强的施工队作为劳务层承担施工。组建一支业务精、懂技术、会管理、精干高效、服务周到的项目部作为管理层,对本工程的质量、进度、安全、文明施工等全面负责。由具有丰富施工管理经验的项目经理, 全面负责现场质量进度安全成本的方面管理。同时拟选派有承装样板工程项目经验的人员担任现场主办施工员及质安员。随着工程进度的不断展开, 将及时调整充实现场施工管理人员,以满足工程之需要。 为能实现预定的质量目标, 公司质安部门还将派专人进驻现场,对质量进行全面检查考核。2、场地总平面布置图见后附表二、施工方法1、前期准备(1)准备好必须的机械设施(如吊车 ,平板运输车等 )、人力及辅助材料,并实地勘测行走路线,制定出详细的起运栽植方案。(2)掌握苗木生物特性、生态习性及苗木来源地、种植地的土壤等环境因素。从植物生理学分析, 无论人工、天然树木每棵树木的生长都有方向性,在同一个立地条件下, 阳坡的树冠大于阴坡; 阳坡的侧根短于阴坡; 阳坡的叶片大于阴坡; 阳坡的结实多于阴坡。 故移植前必须用铅油, 在朝向方位的胸径部位划一个记号。(3)栽植树木落叶后为最佳时间,此时树木还在休眠,树液尚未流动。大树移植,可以在生长旺季 (夏季)移植,最好选择在连阴天或降雨前后移植。要做到随起、随运、随栽、随浇。(4)苗木处理:选择生长强健、发育充实、无病虫害、符合绿化设计要求的苗木,预先进行疏枝、短截及树干伤口处理(涂白调合漆或石灰乳 )。(5)栽植地树穴处理:树穴除考虑土坨大小外,还...
