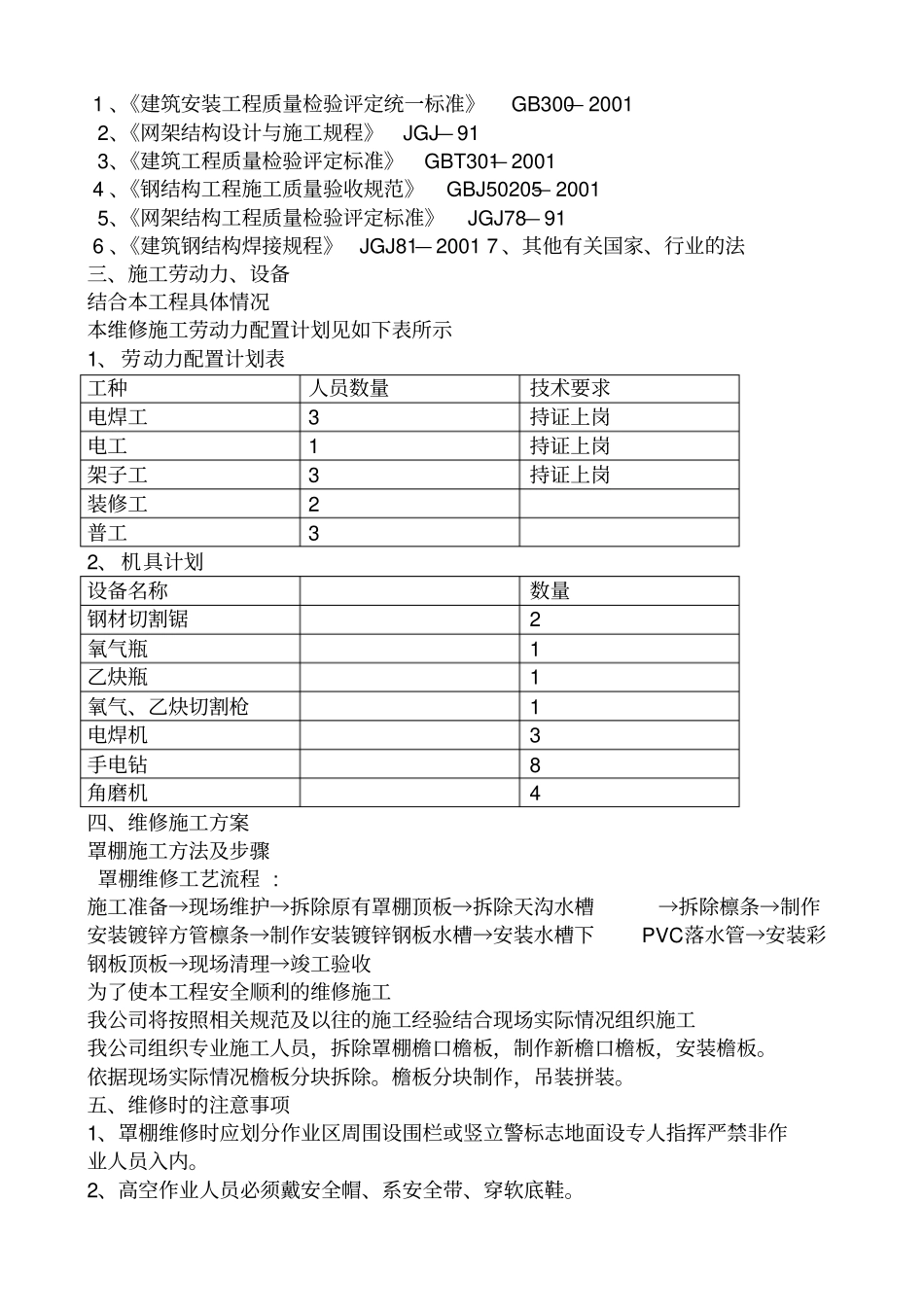

中国石化股份有限公司加油站罩棚更换顶板工程施工方案编制单位:建设有限公司年月日第一章工程概况 1. 工程简述加油站罩棚维修,更换罩棚彩钢板顶板,更换天沟水槽。工程名称加油站罩棚顶板更换。 2. 质量要求按照建筑工程施工规范、钢结构工程施工规范进行施工,根据国家现行建筑工程施工规范,必须达到合格标准。第二章施工部署1 施工管理目标‰以内。2. 施工设备安排所需机具、设备一览表设备名称数量钢材切割锯2 氧气瓶1 乙炔瓶1 氧气、乙炔切割枪1 电焊机3 手电钻6 角磨机4 第三章罩棚维修施工方案一、施工准备1、维修前组织项目部人员认真熟悉、研究维修方案和有关技术资料并做好技术交底工作做好劳动力计划、材料计划等准备工作。2、在加油站进出口设置围挡,施工现场施工区设置危险警示牌派专人管理闲杂人员不得随便进入施工现场。 3 、对维修施工人员进行安全技术交底。 4 、为维修作业人员准备齐全安全防护用品。5、在维修作业前施工单位应检查站区情况确认全部符合施工条件后方可施工。二、参考的工程技术执行标准 1 、《建筑安装工程质量检验评定统一标准》GB300— 2001 2、《网架结构设计与施工规程》JGJ— 91 3、《建筑工程质量检验评定标准》GBT301— 2001 4 、《钢结构工程施工质量验收规范》GBJ50205— 2001 5、《网架结构工程质量检验评定标准》JGJ78— 91 6 、《建筑钢结构焊接规程》JGJ81— 2001 7 、其他有关国家、行业的法三、施工劳动力、设备结合本工程具体情况本维修施工劳动力配置计划见如下表所示1、劳动力配置计划表工种人员数量技术要求电焊工3 持证上岗电工1 持证上岗架子工3 持证上岗装修工2 普工3 2、机具计划设备名称数量钢材切割锯2 氧气瓶1 乙炔瓶1 氧气、乙炔切割枪1 电焊机3 手电钻8 角磨机4 四、维修施工方案罩棚施工方法及步骤罩棚维修工艺流程 : 施工准备→现场维护→拆除原有罩棚顶板→拆除天沟水槽→拆除檩条→制作安装镀锌方管檩条→制作安装镀锌钢板水槽→安装水槽下PVC落水管→安装彩钢板顶板→现场清理→竣工验收为了使本工程安全顺利的维修施工我公司将按照相关规范及以往的施工经验结合现场实际情况组织施工我公司组织专业施工人员,拆除罩棚檐口檐板,制作新檐口檐板,安装檐板。依据现场实际情况檐板分块拆除。檐板分块制作,吊装拼装。五、维修时的注意事项1、罩棚维修时应划分作业区周围设围栏或竖立警标志地面设专人指挥严禁非作业人员入内...
