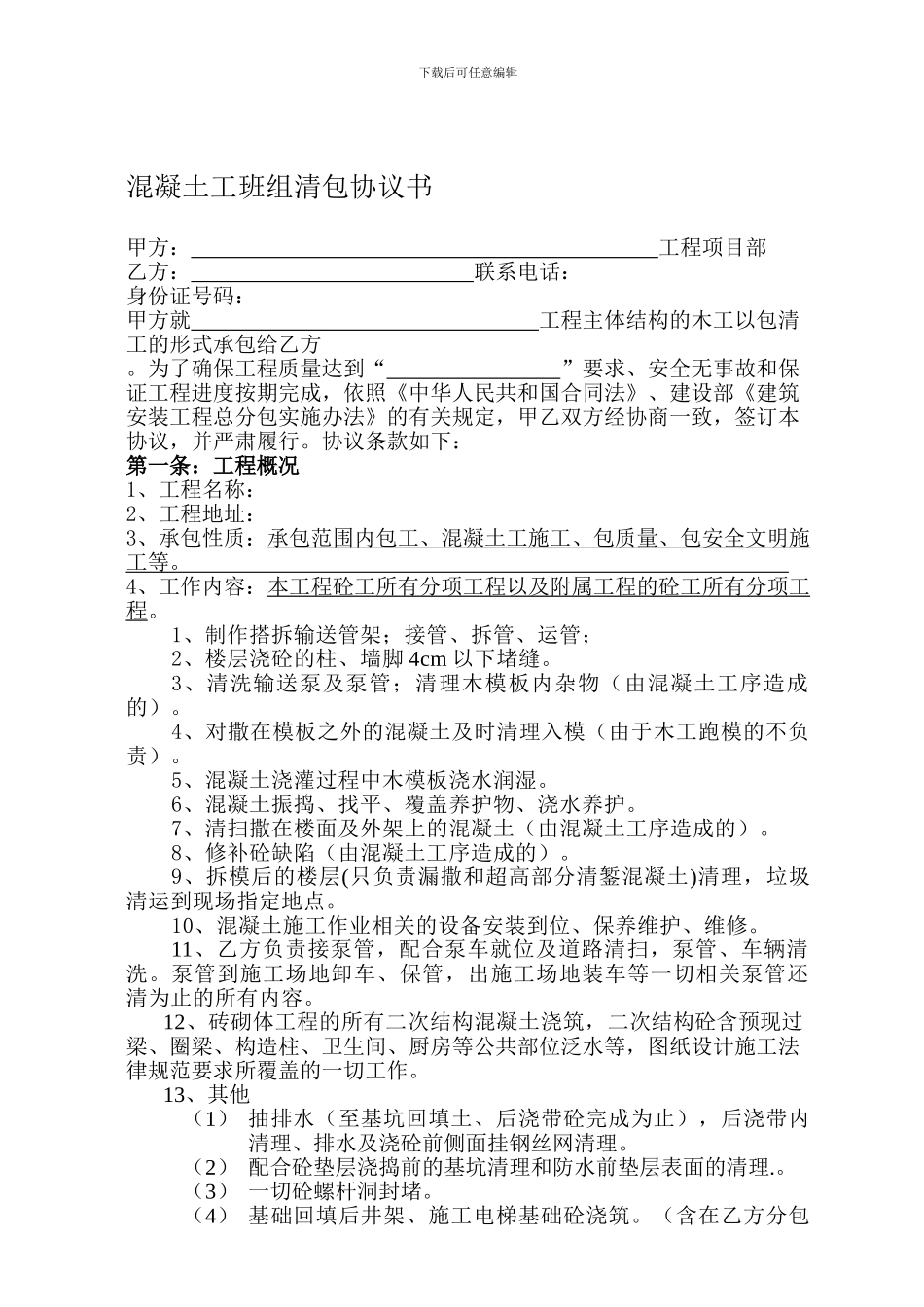

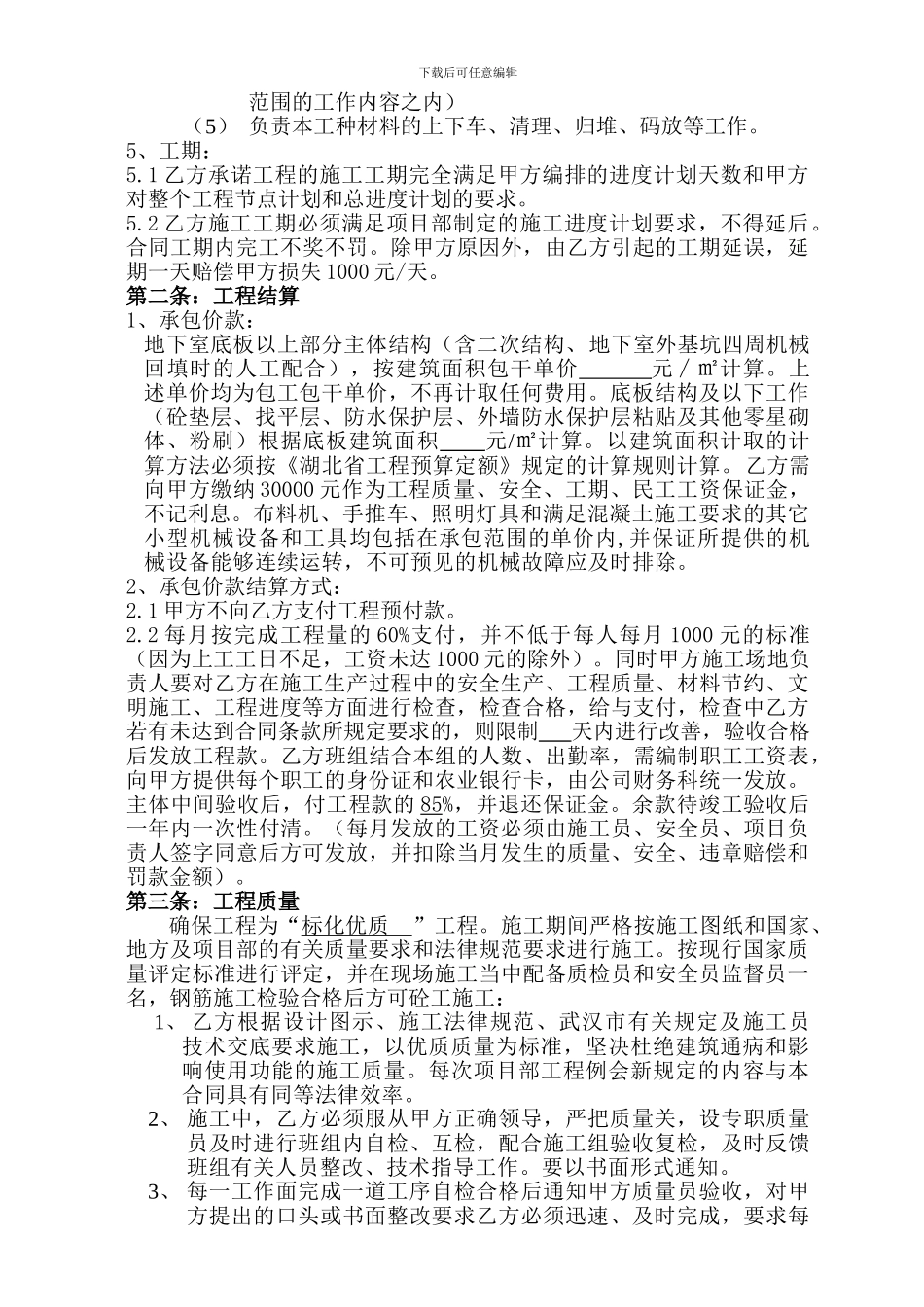

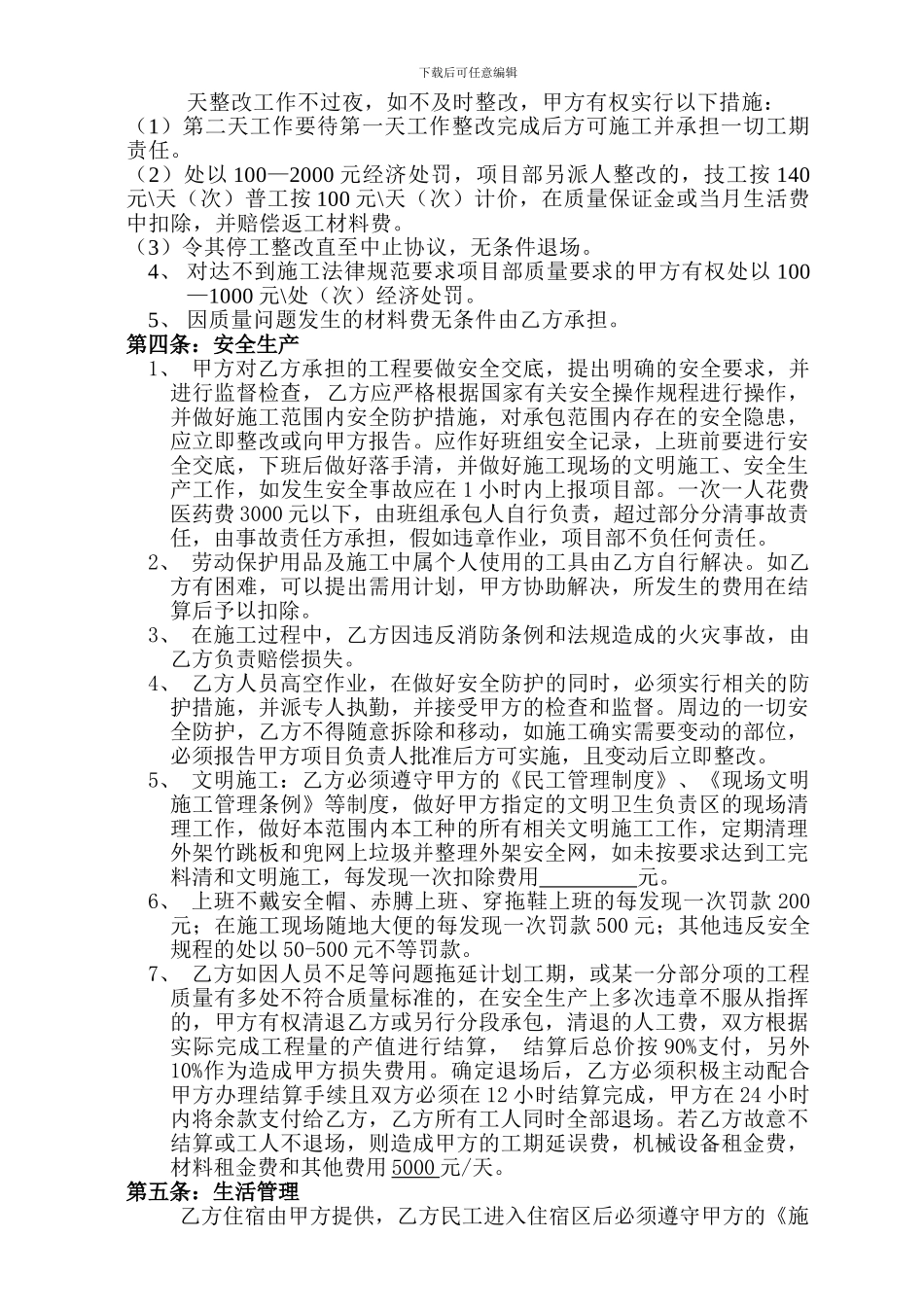

下载后可任意编辑混凝土工班组清包协议书甲方: 工程项目部乙方: 联系电话: 身份证号码: 甲方就 工程主体结构的木工以包清工的形式承包给乙方。为了确保工程质量达到“ ”要求、安全无事故和保证工程进度按期完成,依照《中华人民共和国合同法》、建设部《建筑安装工程总分包实施办法》的有关规定,甲乙双方经协商一致,签订本协议,并严肃履行。协议条款如下:第一条:工程概况1、工程名称: 2、工程地址: 3、承包性质:承包范围内包工、混凝土工施工、包质量、包安全文明施工等。 4、工作内容:本工程砼工所有分项工程以及附属工程的砼工所有分项 工 程。1、制作搭拆输送管架;接管、拆管、运管;2、楼层浇砼的柱、墙脚 4cm 以下堵缝。3、清洗输送泵及泵管;清理木模板内杂物(由混凝土工序造成的)。4、对撒在模板之外的混凝土及时清理入模(由于木工跑模的不负责)。5、混凝土浇灌过程中木模板浇水润湿。6、混凝土振捣、找平、覆盖养护物、浇水养护。7、清扫撒在楼面及外架上的混凝土(由混凝土工序造成的)。8、修补砼缺陷(由混凝土工序造成的)。9、拆模后的楼层(只负责漏撒和超高部分清錾混凝土)清理,垃圾清运到现场指定地点。10、混凝土施工作业相关的设备安装到位、保养维护、维修。11、乙方负责接泵管,配合泵车就位及道路清扫,泵管、车辆清洗。泵管到施工场地卸车、保管,出施工场地装车等一切相关泵管还清为止的所有内容。12、砖砌体工程的所有二次结构混凝土浇筑,二次结构砼含预现过梁、圈梁、构造柱、卫生间、厨房等公共部位泛水等,图纸设计施工法律规范要求所覆盖的一切工作。13、其他 (1) 抽排水(至基坑回填土、后浇带砼完成为止),后浇带内清理、排水及浇砼前侧面挂钢丝网清理。(2) 配合砼垫层浇捣前的基坑清理和防水前垫层表面的清理.。(3) 一切砼螺杆洞封堵。(4) 基础回填后井架、施工电梯基础砼浇筑。(含在乙方分包下载后可任意编辑范围的工作内容之内)(5) 负责本工种材料的上下车、清理、归堆、码放等工作。5、工期:5.1 乙方承诺工程的施工工期完全满足甲方编排的进度计划天数和甲方对整个工程节点计划和总进度计划的要求。5.2 乙方施工工期必须满足项目部制定的施工进度计划要求,不得延后。合同工期内完工不奖不罚。除甲方原因外,由乙方引起的工期延误,延期一天赔偿甲方损失 1000 元/天。第二条:工程结算1、承包价款:地下室底板以上部分主体结构(含二次结构、地下室外...
