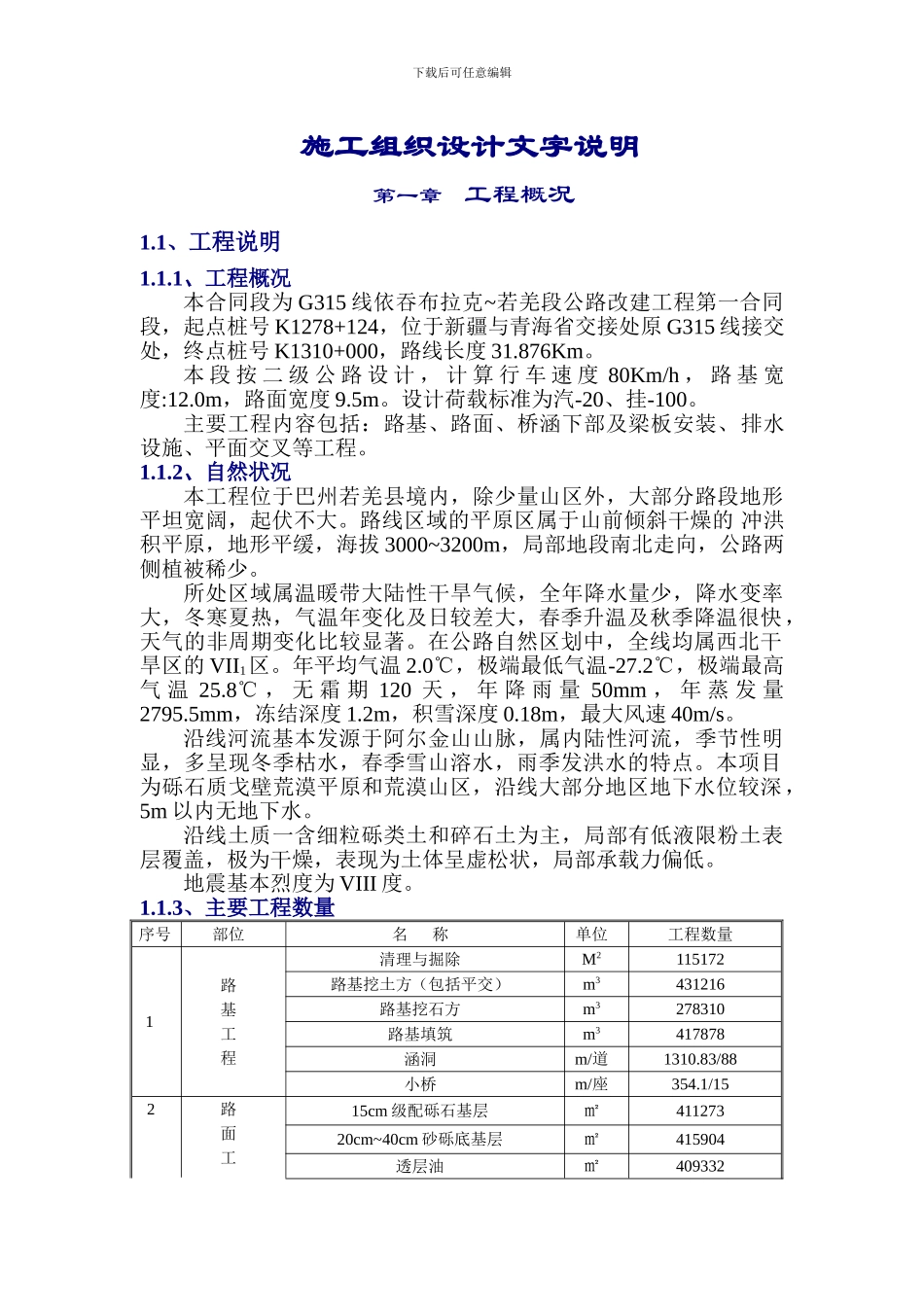

下载后可任意编辑 施工组织设计文字说明第一章 工程概况1.1、工程说明1.1.1、工程概况本合同段为 G315 线依吞布拉克~若羌段公路改建工程第一合同段,起点桩号 K1278+124,位于新疆与青海省交接处原 G315 线接交处,终点桩号 K1310+000,路线长度 31.876Km。本 段 按 二 级 公 路 设 计 , 计 算 行 车 速 度 80Km/h , 路 基 宽度:12.0m,路面宽度 9.5m。设计荷载标准为汽-20、挂-100。主要工程内容包括:路基、路面、桥涵下部及梁板安装、排水设施、平面交叉等工程。1.1.2、自然状况本工程位于巴州若羌县境内,除少量山区外,大部分路段地形平坦宽阔,起伏不大。路线区域的平原区属于山前倾斜干燥的 冲洪积平原,地形平缓,海拔 3000~3200m,局部地段南北走向,公路两侧植被稀少。所处区域属温暖带大陆性干旱气候,全年降水量少,降水变率大,冬寒夏热,气温年变化及日较差大,春季升温及秋季降温很快,天气的非周期变化比较显著。在公路自然区划中,全线均属西北干旱区的 VII1区。年平均气温 2.0℃,极端最低气温-27.2℃,极端最高气 温 25.8℃ , 无 霜 期 120 天 , 年 降 雨 量 50mm , 年 蒸 发 量2795.5mm,冻结深度 1.2m,积雪深度 0.18m,最大风速 40m/s。沿线河流基本发源于阿尔金山山脉,属内陆性河流,季节性明显,多呈现冬季枯水,春季雪山溶水,雨季发洪水的特点。本项目为砾石质戈壁荒漠平原和荒漠山区,沿线大部分地区地下水位较深,5m 以内无地下水。沿线土质一含细粒砾类土和碎石土为主,局部有低液限粉土表层覆盖,极为干燥,表现为土体呈虚松状,局部承载力偏低。地震基本烈度为 VIII 度。1.1.3、主要工程数量序号部位名 称单位工程数量1路基工程清理与掘除M2115172路基挖土方(包括平交)m3431216路基挖石方m3278310 路基填筑m3417878 涵洞m/道1310.83/88小桥m/座354.1/152路面工15cm 级配砾石基层㎡41127320cm~40cm 砂砾底基层㎡415904透层油㎡409332下载后可任意编辑程4cm 中粒式沥青混凝土㎡3045053cm 沥青表处(拌和法)㎡19432天然砂砾路肩m3596201.1.4、材料分布情况及施工条件本合同段材料分布情况:砂、砾石、天然砂砾(砾石土)、3处,水 1 处、片石 1 处,沥青拌和站、预制场、级配砾石基层拌和站 1 处。取土:本合同采纳集中取土方式,共设 3 处取土场,位于路线一侧的戈壁滩上,为天然沉积的砾类土,处量丰富。取土前清除表面盐渍化...
