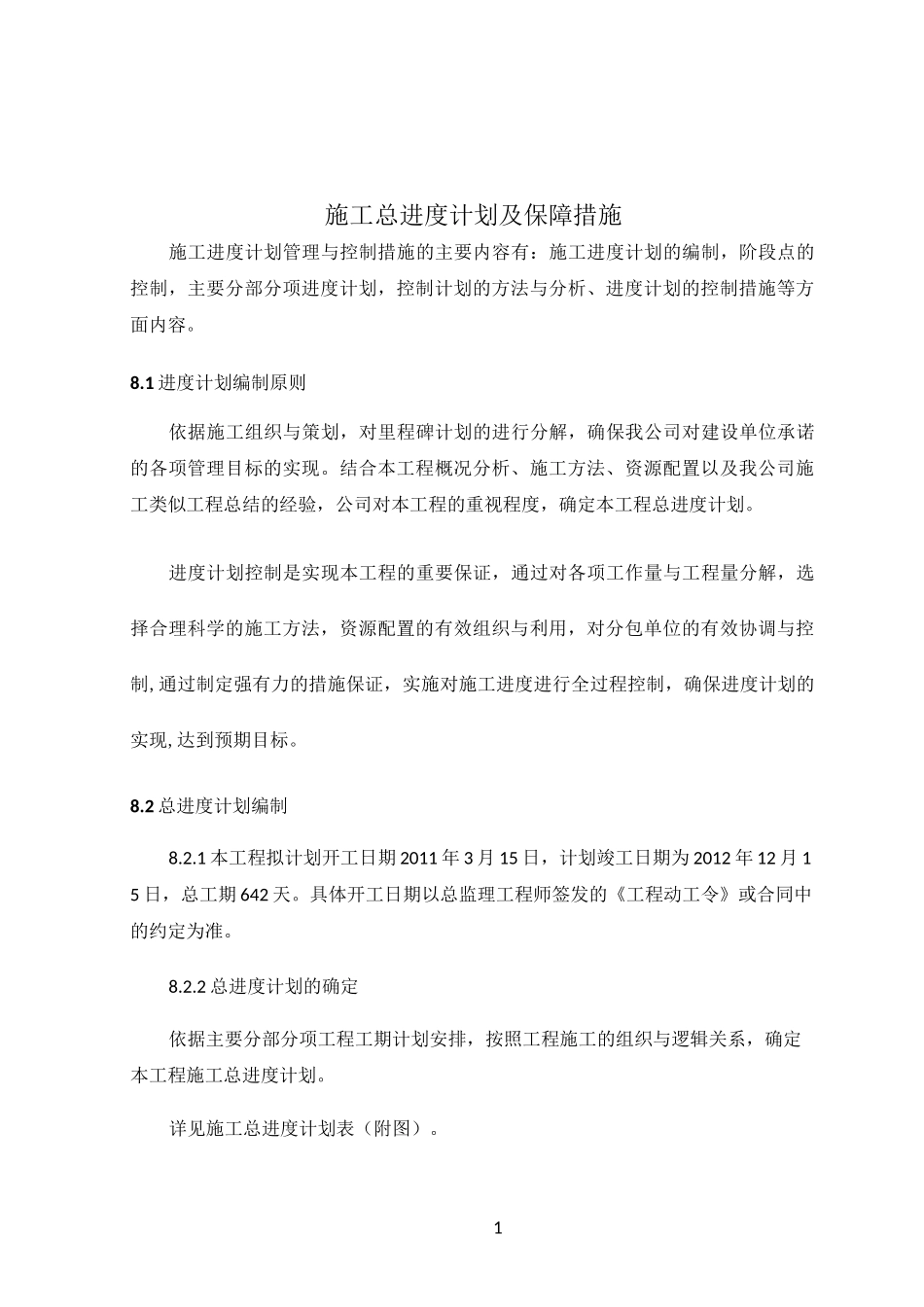

1施工总进度计划及保障措施施工进度计划管理与控制措施的主要内容有:施工进度计划的编制,阶段点的控制,主要分部分项进度计划,控制计划的方法与分析、进度计划的控制措施等方面内容
1 进度计划编制原则依据施工组织与策划,对里程碑计划的进行分解,确保我公司对建设单位承诺的各项管理目标的实现
结合本工程概况分析、施工方法、资源配置以及我公司施工类似工程总结的经验,公司对本工程的重视程度,确定本工程总进度计划
进度计划控制是实现本工程的重要保证,通过对各项工作量与工程量分解,选择合理科学的施工方法,资源配置的有效组织与利用,对分包单位的有效协调与控制,通过制定强有力的措施保证,实施对施工进度进行全过程控制,确保进度计划的实现,达到预期目标
2 总进度计划编制8
1 本工程拟计划开工日期 2011 年 3 月 15 日,计划竣工日期为 2012 年 12 月 15 日,总工期 642 天
具体开工日期以总监理工程师签发的《工程动工令》或合同中的约定为准
2 总进度计划的确定依据主要分部分项工程工期计划安排,按照工程施工的组织与逻辑关系,确定本工程施工总进度计划
详见施工总进度计划表(附图)
施工总进度计划及保证措施施工总进度计划及保证措施3施工总进度计划及保证措施4进度计划是指导某一阶段的纲领,是实施进度的必要条件,只有让人人做到心里有数,计划落实才能得到有效的贯彻,在各分包队伍进行和直接组织的劳务队进场后,都必须进行计划的交底和培训工作
总进度计划开工前提交于建设单位与监理,二级进度计划由各专业工程师和部门严格贯彻,三级进度计划在监理月总结前提交,在监理会上交底
四级进度计划主要是每日的工作安排,在周例会上进行培训与学习
3 做好现场调度工作现场调度工作是各项资源调配综合利用的核心部分,现场的调度以计划为主线,调度与实施计划相关各类资源的利用是进度实施的重要
