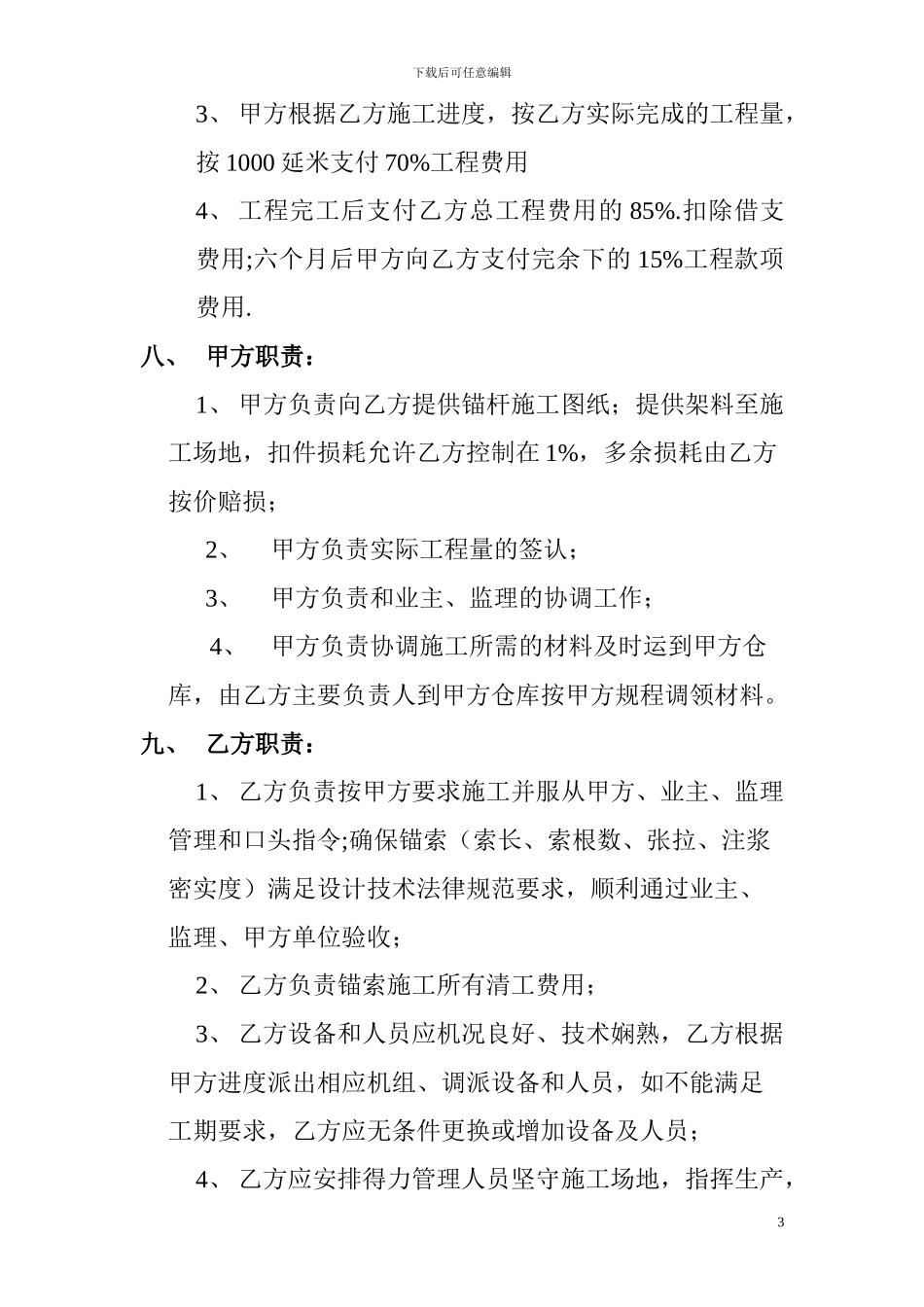

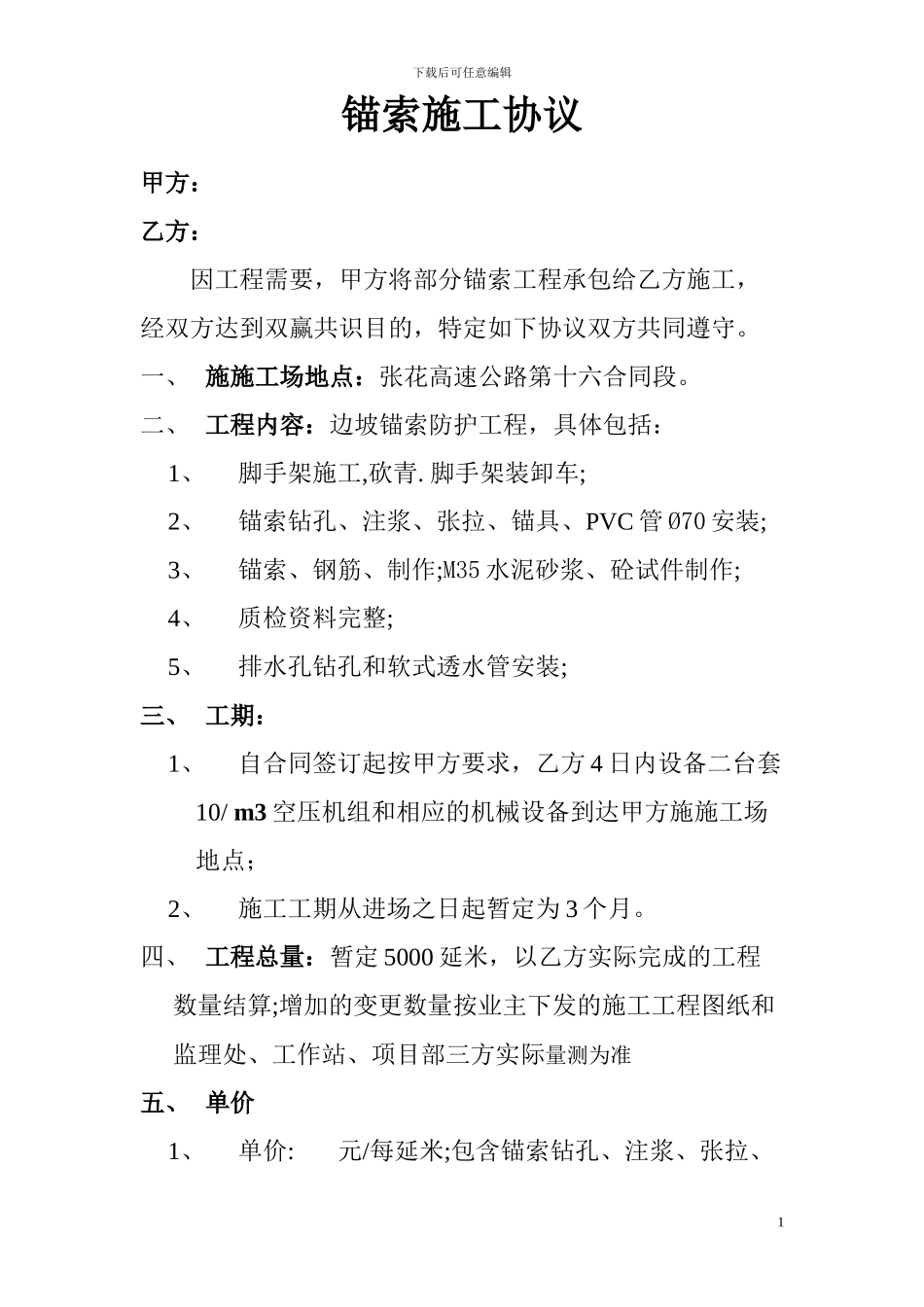

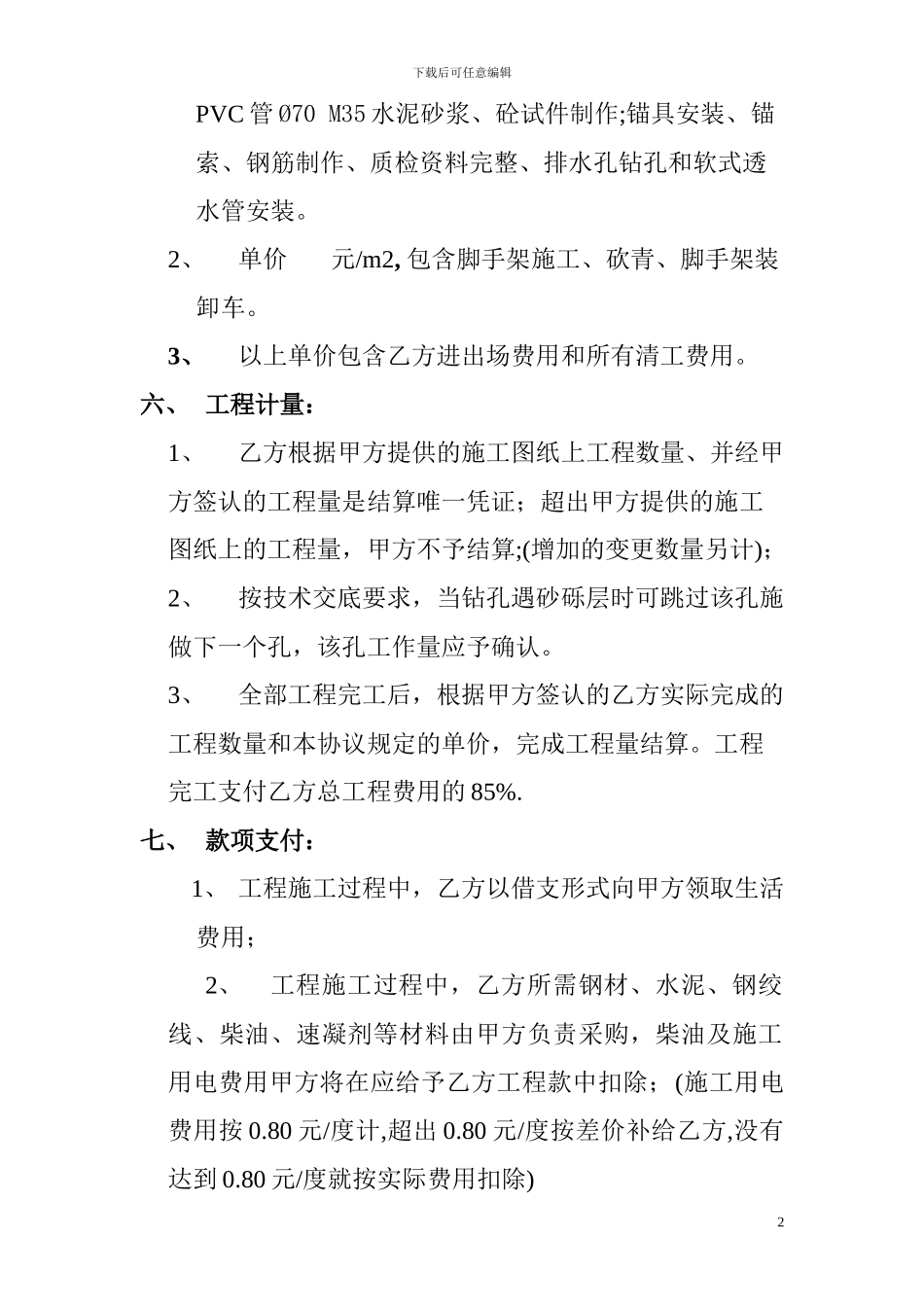

下载后可任意编辑锚索施工协议甲方:乙方: 因工程需要,甲方将部分锚索工程承包给乙方施工,经双方达到双赢共识目的,特定如下协议双方共同遵守。一、 施施工场地点:张花高速公路第十六合同段。二、 工程内容:边坡锚索防护工程,具体包括:1、脚手架施工,砍青. 脚手架装卸车;2、锚索钻孔、注浆、张拉、锚具、PVC 管 Ø70 安装;3、锚索、钢筋、制作;M35 水泥砂浆、砼试件制作;4、质检资料完整;5、排水孔钻孔和软式透水管安装;三、 工期:1、自合同签订起按甲方要求,乙方 4 日内设备二台套10/ m3 空压机组和相应的机械设备到达甲方施施工场地点;2、施工工期从进场之日起暂定为 3 个月。四、 工程总量:暂定 5000 延米,以乙方实际完成的工程数量结算;增加的变更数量按业主下发的施工工程图纸和监理处、工作站、项目部三方实际量测为准五、 单价1、单价: 元/每延米;包含锚索钻孔、注浆、张拉、1下载后可任意编辑PVC 管 Ø70 M35 水泥砂浆、砼试件制作;锚具安装、锚索、钢筋制作、质检资料完整、排水孔钻孔和软式透水管安装。2、单价 元/m2, 包含脚手架施工、砍青、脚手架装卸车。3、以上单价包含乙方进出场费用和所有清工费用。六、 工程计量: 1、乙方根据甲方提供的施工图纸上工程数量、并经甲方签认的工程量是结算唯一凭证;超出甲方提供的施工图纸上的工程量,甲方不予结算;(增加的变更数量另计);2、按技术交底要求,当钻孔遇砂砾层时可跳过该孔施做下一个孔,该孔工作量应予确认。3、全部工程完工后,根据甲方签认的乙方实际完成的工程数量和本协议规定的单价,完成工程量结算。工程完工支付乙方总工程费用的 85%.七、 款项支付:1、 工程施工过程中,乙方以借支形式向甲方领取生活费用;2、工程施工过程中,乙方所需钢材、水泥、钢绞线、柴油、速凝剂等材料由甲方负责采购,柴油及施工用电费用甲方将在应给予乙方工程款中扣除;(施工用电费用按 0.80 元/度计,超出 0.80 元/度按差价补给乙方,没有达到 0.80 元/度就按实际费用扣除)2下载后可任意编辑3、 甲方根据乙方施工进度,按乙方实际完成的工程量,按 1000 延米支付 70%工程费用4、 工程完工后支付乙方总工程费用的 85%.扣除借支费用;六个月后甲方向乙方支付完余下的 15%工程款项费用.八、 甲方职责:1、 甲方负责向乙方提供锚杆施工图纸;提供架料至施工场地,扣件损耗允许乙方控制在 1%,多余损耗由乙方按价赔损;2、甲方负责实际工...
