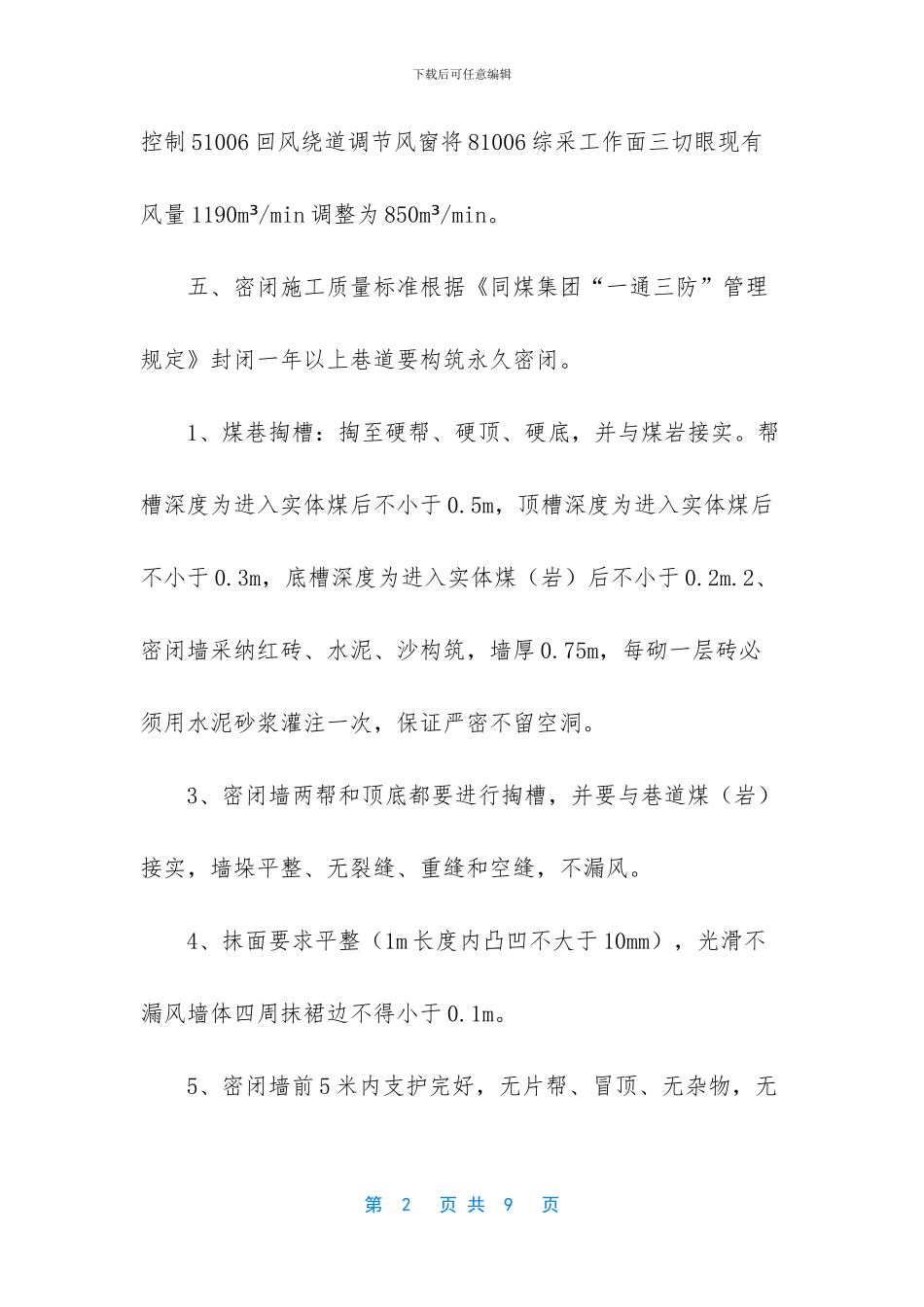

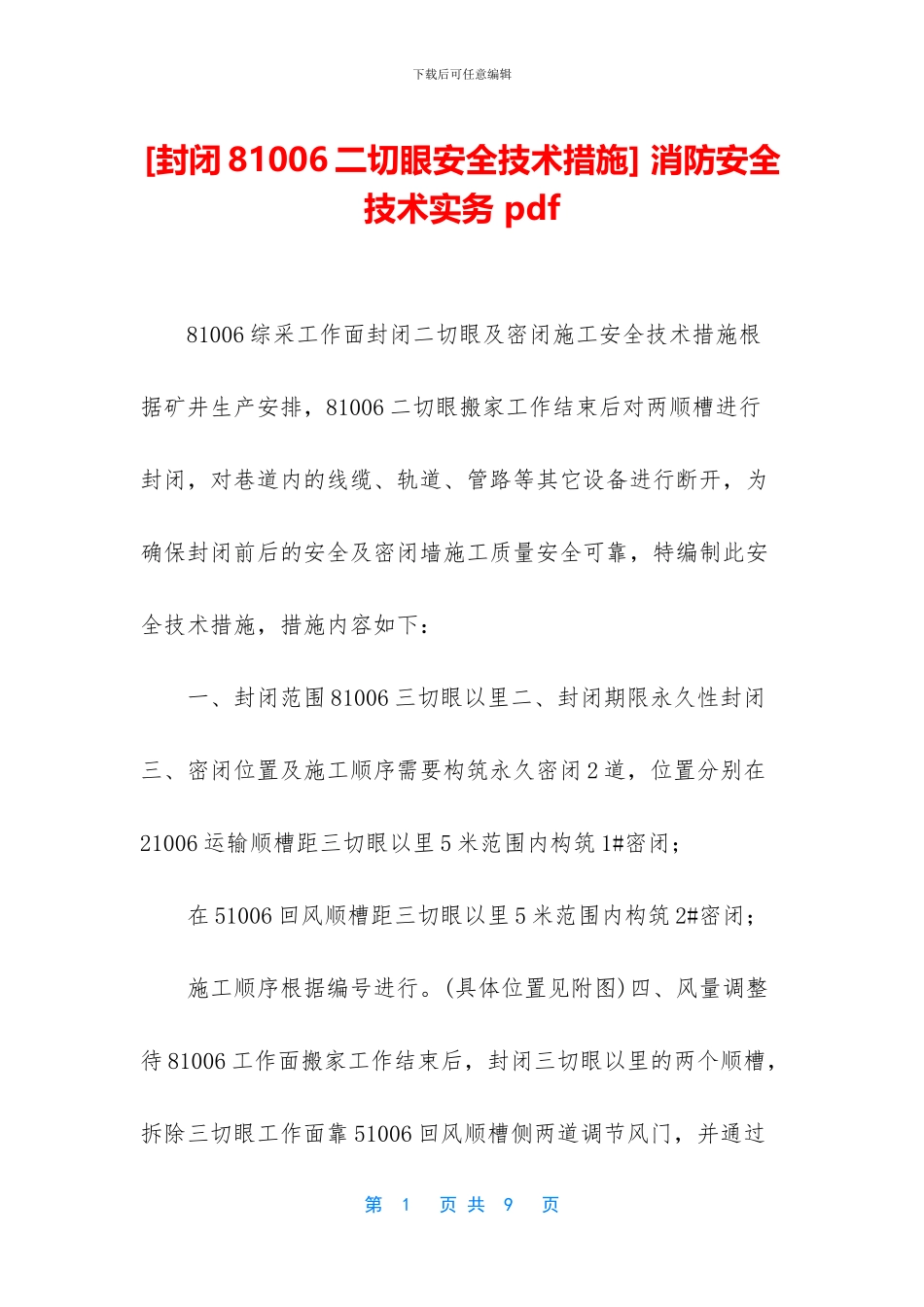

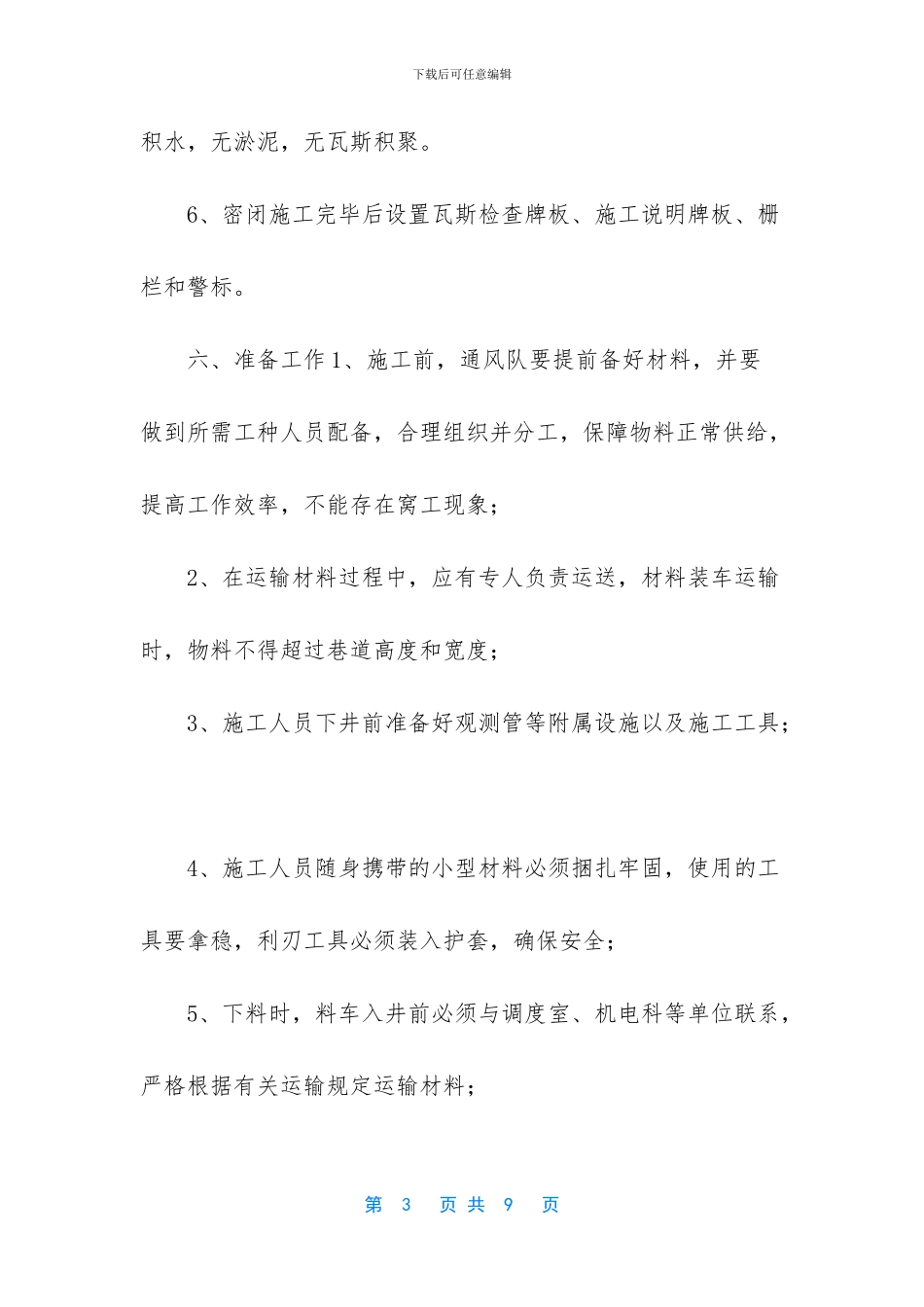

下载后可任意编辑[封闭 81006 二切眼安全技术措施] 消防安全技术实务 pdf 81006 综采工作面封闭二切眼及密闭施工安全技术措施根据矿井生产安排,81006 二切眼搬家工作结束后对两顺槽进行封闭,对巷道内的线缆、轨道、管路等其它设备进行断开,为确保封闭前后的安全及密闭墙施工质量安全可靠,特编制此安全技术措施,措施内容如下: 一、封闭范围 81006 三切眼以里二、封闭期限永久性封闭三、密闭位置及施工顺序需要构筑永久密闭 2 道,位置分别在21006 运输顺槽距三切眼以里 5 米范围内构筑 1#密闭; 在 51006 回风顺槽距三切眼以里 5 米范围内构筑 2#密闭; 施工顺序根据编号进行。(具体位置见附图)四、风量调整待 81006 工作面搬家工作结束后,封闭三切眼以里的两个顺槽,拆除三切眼工作面靠 51006 回风顺槽侧两道调节风门,并通过第 1 页 共 9 页下载后可任意编辑控制 51006 回风绕道调节风窗将 81006 综采工作面三切眼现有风量 1190m /min³调整为 850m /min³。 五、密闭施工质量标准根据《同煤集团“一通三防”管理规定》封闭一年以上巷道要构筑永久密闭。 1、煤巷掏槽:掏至硬帮、硬顶、硬底,并与煤岩接实。帮槽深度为进入实体煤后不小于 0.5m,顶槽深度为进入实体煤后不小于 0.3m,底槽深度为进入实体煤(岩)后不小于 0.2m.2、密闭墙采纳红砖、水泥、沙构筑,墙厚 0.75m,每砌一层砖必须用水泥砂浆灌注一次,保证严密不留空洞。 3、密闭墙两帮和顶底都要进行掏槽,并要与巷道煤(岩)接实,墙垛平整、无裂缝、重缝和空缝,不漏风。 4、抹面要求平整(1m 长度内凸凹不大于 10mm),光滑不漏风墙体四周抹裙边不得小于 0.1m。 5、密闭墙前 5 米内支护完好,无片帮、冒顶、无杂物,无第 2 页 共 9 页下载后可任意编辑积水,无淤泥,无瓦斯积聚。 6、密闭施工完毕后设置瓦斯检查牌板、施工说明牌板、栅栏和警标。 六、准备工作 1、施工前,通风队要提前备好材料,并要做到所需工种人员配备,合理组织并分工,保障物料正常供给,提高工作效率,不能存在窝工现象; 2、在运输材料过程中,应有专人负责运送,材料装车运输时,物料不得超过巷道高度和宽度; 3、施工人员下井前准备好观测管等附属设施以及施工工具; 4、施工人员随身携带的小型材料必须捆扎牢固,使用的工具要拿稳,利刃工具必须装入护套,确保安全; 5、下料时,料车入井前必须与调度室、机电科等单位联系,严...
