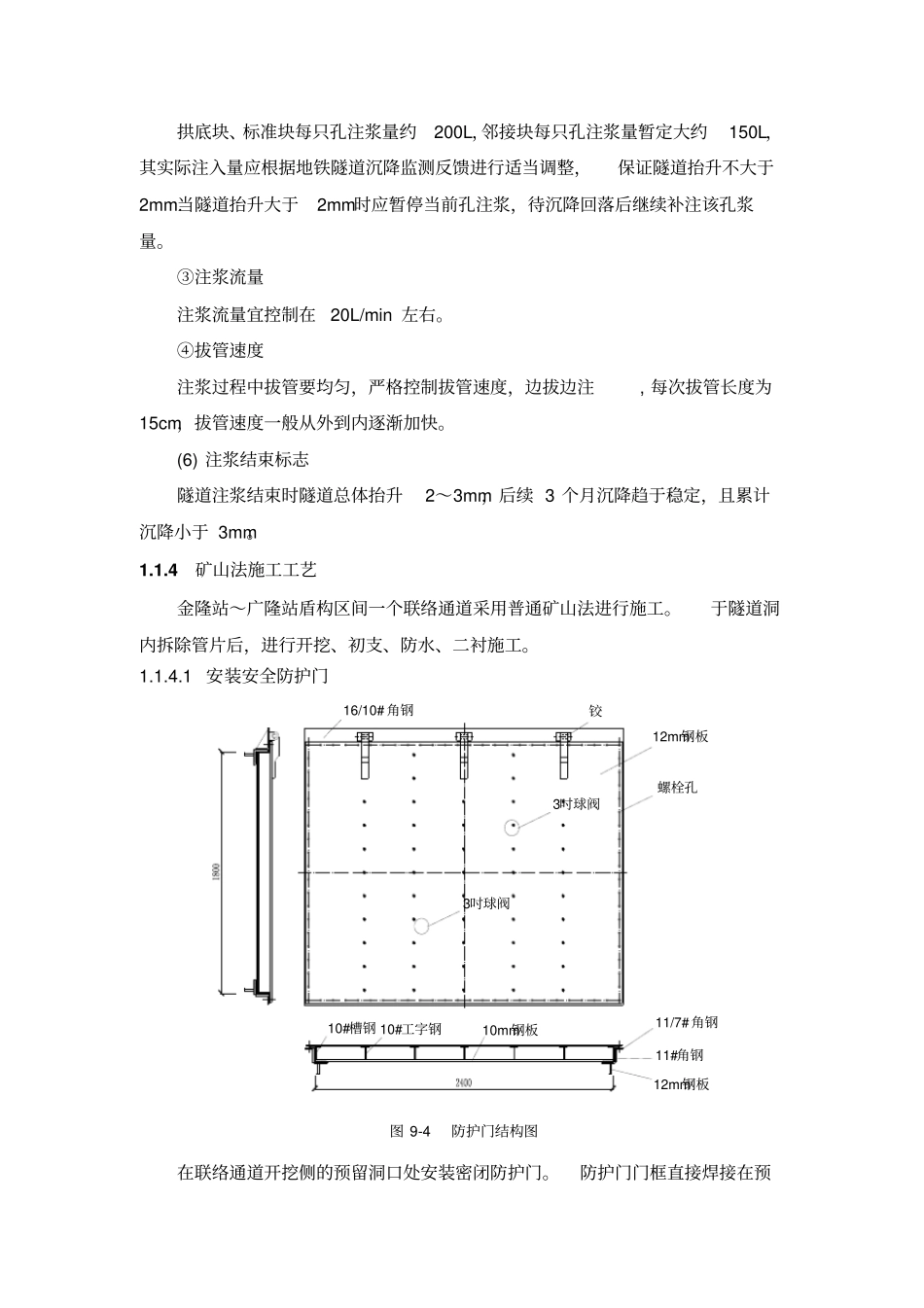

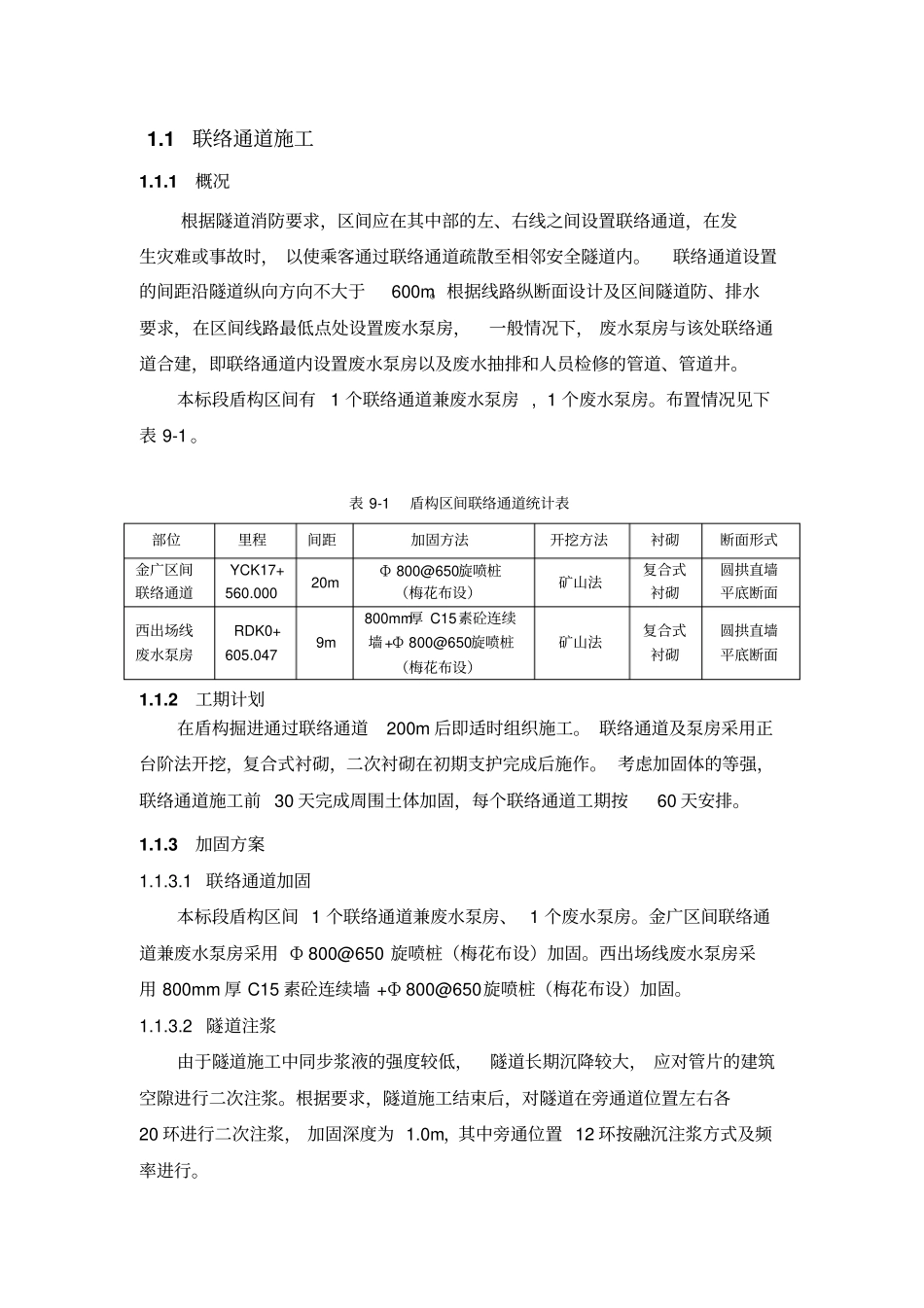

1联络通道施工1
1概况根据隧道消防要求,区间应在其中部的左、右线之间设置联络通道,在发生灾难或事故时, 以使乘客通过联络通道疏散至相邻安全隧道内
联络通道设置的间距沿隧道纵向方向不大于600m
根据线路纵断面设计及区间隧道防、排水要求,在区间线路最低点处设置废水泵房,一般情况下, 废水泵房与该处联络通道合建,即联络通道内设置废水泵房以及废水抽排和人员检修的管道、管道井
本标段盾构区间有1 个联络通道兼废水泵房 , 1 个废水泵房
布置情况见下表 9-1
表 9-1 盾构区间联络通道统计表部位里程间距加固方法开挖方法衬砌断面形式金广区间联络通道YCK17+ 560
000 20m Ф 800@650旋喷桩(梅花布设)矿山法复合式衬砌圆拱直墙平底断面西出场线废水泵房RDK0+ 605
047 9m 800mm厚 C15素砼连续墙+Ф 800@650旋喷桩(梅花布设)矿山法复合式衬砌圆拱直墙平底断面1
2工期计划在盾构掘进通过联络通道200m 后即适时组织施工
联络通道及泵房采用正台阶法开挖,复合式衬砌,二次衬砌在初期支护完成后施作
考虑加固体的等强,联络通道施工前 30 天完成周围土体加固,每个联络通道工期按60 天安排
3加固方案1
1 联络通道加固本标段盾构区间 1 个联络通道兼废水泵房、 1 个废水泵房
金广区间联络通道兼废水泵房采用 Ф 800@650 旋喷桩(梅花布设)加固
西出场线废水泵房采用 800mm 厚 C15 素砼连续墙 +Ф 800@650旋喷桩(梅花布设)加固

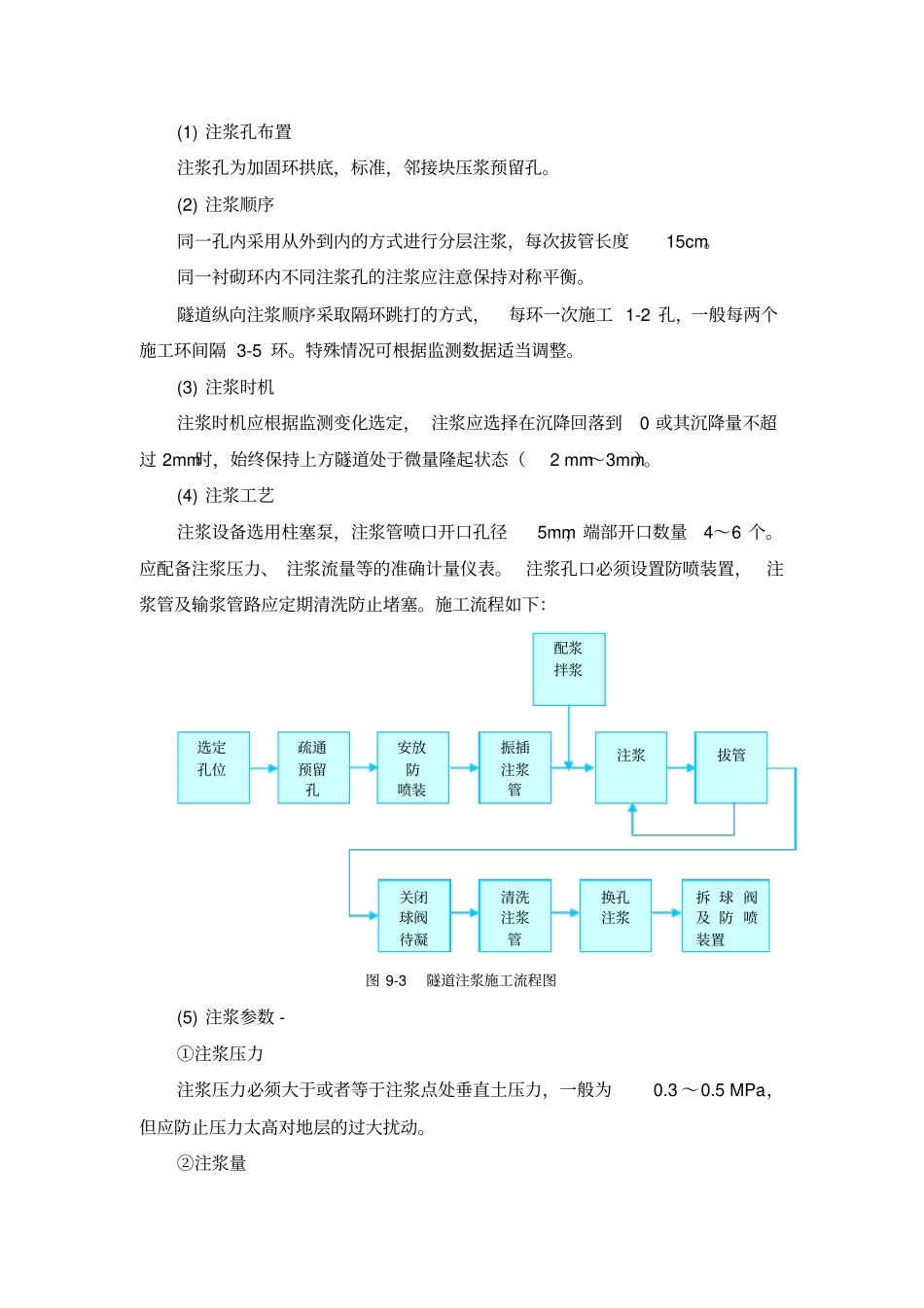

2 隧道注浆由于隧道施工中同步浆液的强度较低,隧道长期沉降较大, 应对管片的建筑空隙进行二次注浆
根据要求,隧道施工结束后,对隧道在旁通道位置左右各20 环进行二次注浆, 加固深度为 1
0m,其中旁通位置 12 环按融沉注浆方式及频率进行
