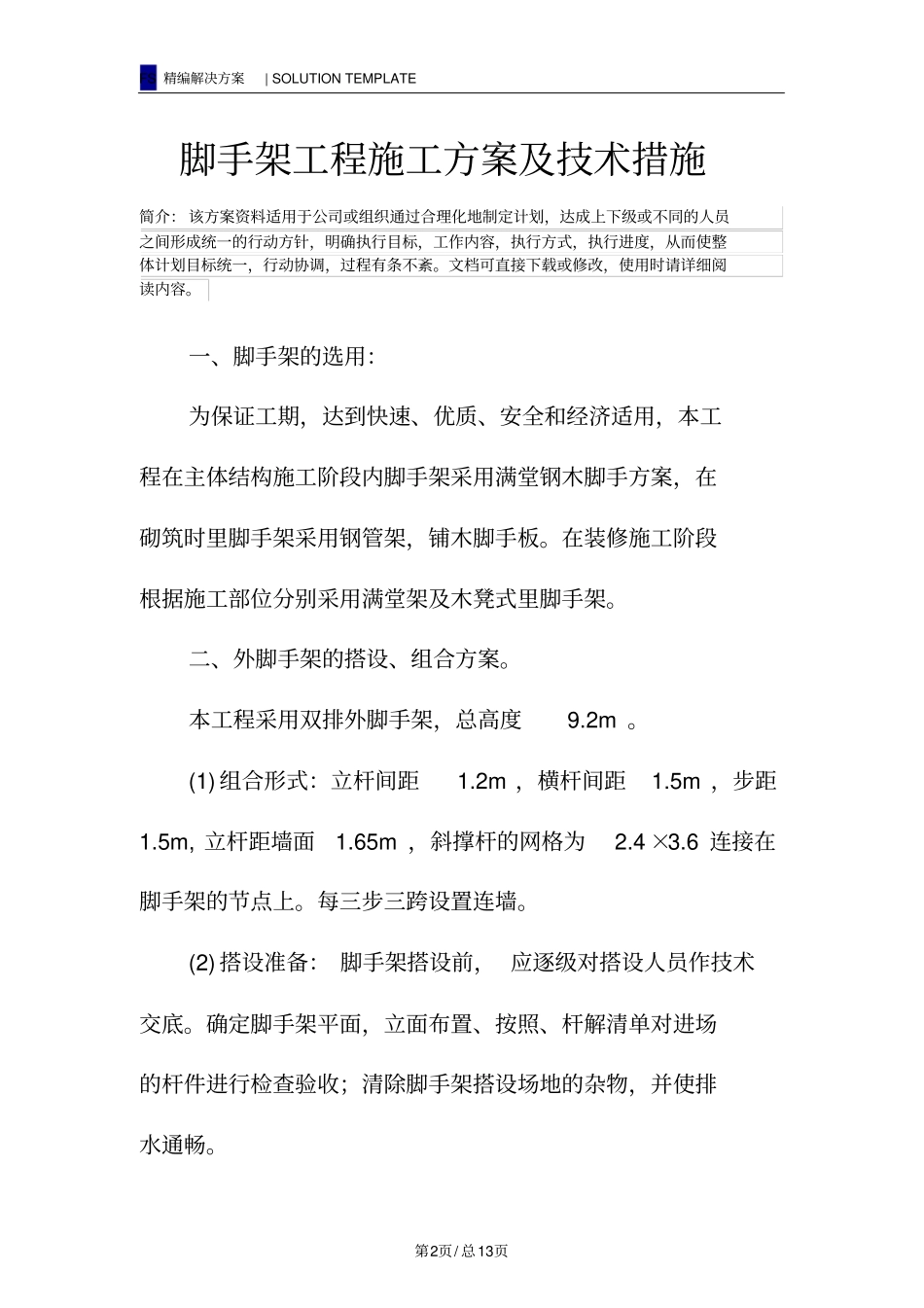

一、脚手架的选用:为保证工期,达到快速、优质、安全和经济适用,本工程在主体结构施工阶段内脚手架采用满堂钢木脚手方案,在砌筑时里脚手架采用钢管架,铺木脚手板
在装修施工阶段根据施工部位分别采用满堂架及木凳式里脚手架
二、外脚手架的搭设、组合方案
本工程采用双排外脚手架,总高度9
(1) 组合形式:立杆间距1
2m ,横杆间距1
5m ,步距1
5m, 立杆距墙面1
65m ,斜撑杆的网格为2
6 连接在脚手架的节点上
每三步三跨设置连墙
(2) 搭设准备: 脚手架搭设前, 应逐级对搭设人员作技术交底
确定脚手架平面,立面布置、按照、杆解清单对进场的杆件进行检查验收;清除脚手架搭设场地的杂物,并使排水通畅
FS 精编解决方案| SOLUTION TEMPLATE 第3页/ 总13页(3
