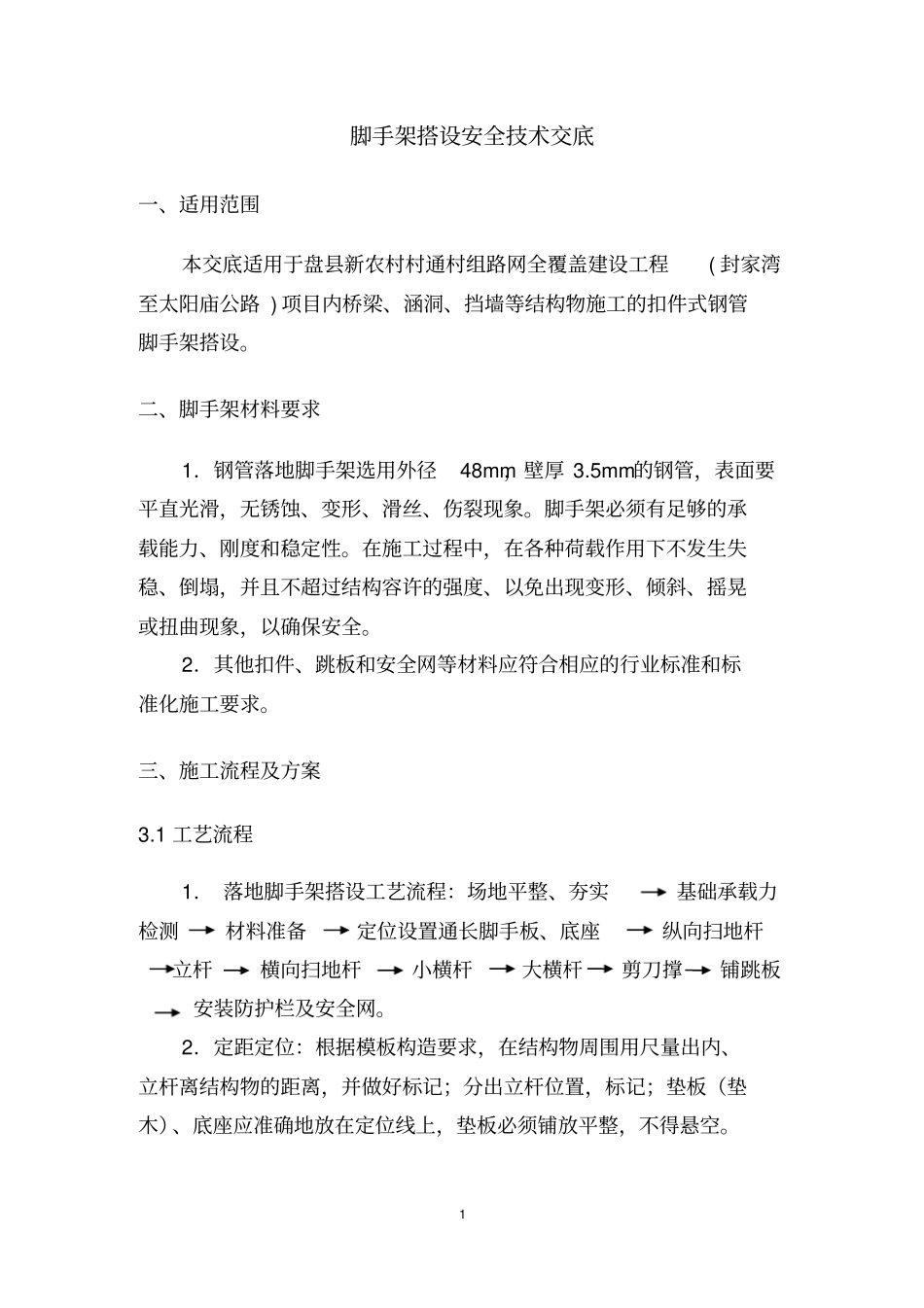

1 脚手架搭设安全技术交底一、适用范围本交底适用于盘县新农村村通村组路网全覆盖建设工程( 封家湾至太阳庙公路 ) 项目内桥梁、涵洞、挡墙等结构物施工的扣件式钢管脚手架搭设。二、脚手架材料要求1.钢管落地脚手架选用外径48mm,壁厚 3.5mm的钢管,表面要平直光滑,无锈蚀、变形、滑丝、伤裂现象。脚手架必须有足够的承载能力、刚度和稳定性。在施工过程中,在各种荷载作用下不发生失稳、倒塌,并且不超过结构容许的强度、以免出现变形、倾斜、摇晃或扭曲现象,以确保安全。2.其他扣件、跳板和安全网等材料应符合相应的行业标准和标准化施工要求。三、施工流程及方案3.1 工艺流程1. 落地脚手架搭设工艺流程:场地平整、夯实基础承载力检测材料准备定位设置通长脚手板、底座纵向扫地杆立杆横向扫地杆小横杆大横杆剪刀撑铺跳板安装防护栏及安全网。2.定距定位:根据模板构造要求,在结构物周围用尺量出内、立杆离结构物的距离,并做好标记;分出立杆位置,标记;垫板(垫木)、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空。2 3.2 施工方案1.地基处理根据现场实际情况, 若基底坚硬平整则无需处理,只需铺设脚手板即可设置立杆;若基坑范围不够,则需对地基进行处理,从基坑边缘向外围按照 3~5%找坡,回填土夯实,上面铺设5cm厚脚手板,之后在脚手板上铺设钢底座或垫木,然后再搭设立杆。2 排水设置在距脚手架外排立杆外0.5m 处设置排水沟或集水坑,引至基坑范围以外,防止雨水对基础浸泡,存在安全隐患。3 立杆设置⑴ 脚手架采用单、双排立杆,立杆顶端高出结构1m~1.5m,立杆接头采用对接扣件连接立杆与横杆采用直角扣件连接。⑵ 脚手架立杆纵距 1.2 ~1.5m,横距 0.8 ~1m;扫地杆与原地面距离 0.2m;内侧立杆底部距模板边缘按25cm控制。⑶ 脚手架的底部立杆可采用不同长度的钢管参差布置,使钢管立杆的对接接头交错布置,高度方向相互错开50cm以上,且要求相邻接头不在同跨内,以保证脚手架的整体性。⑷ 立杆应设置垫木和钢底座,并设置纵横方向扫地杆,采用直角扣件固定在距底座下20cm处的立杆上。⑸ 立杆的垂直偏差应控制在不大于架高的1/400 。4 大横杆、小横杆设置⑴ 大横杆在脚手架高度方向的间距1.5m~1.8m,以便悬挂安全网,大横杆置于立杆里面,每侧外伸长度为15cm。⑵ 用直角扣件与立杆扣紧;其长度大于3 跨、不小于 6m,同一层大横杆四周要交圈, 以连接成一个整体。 大横杆采用对接...
