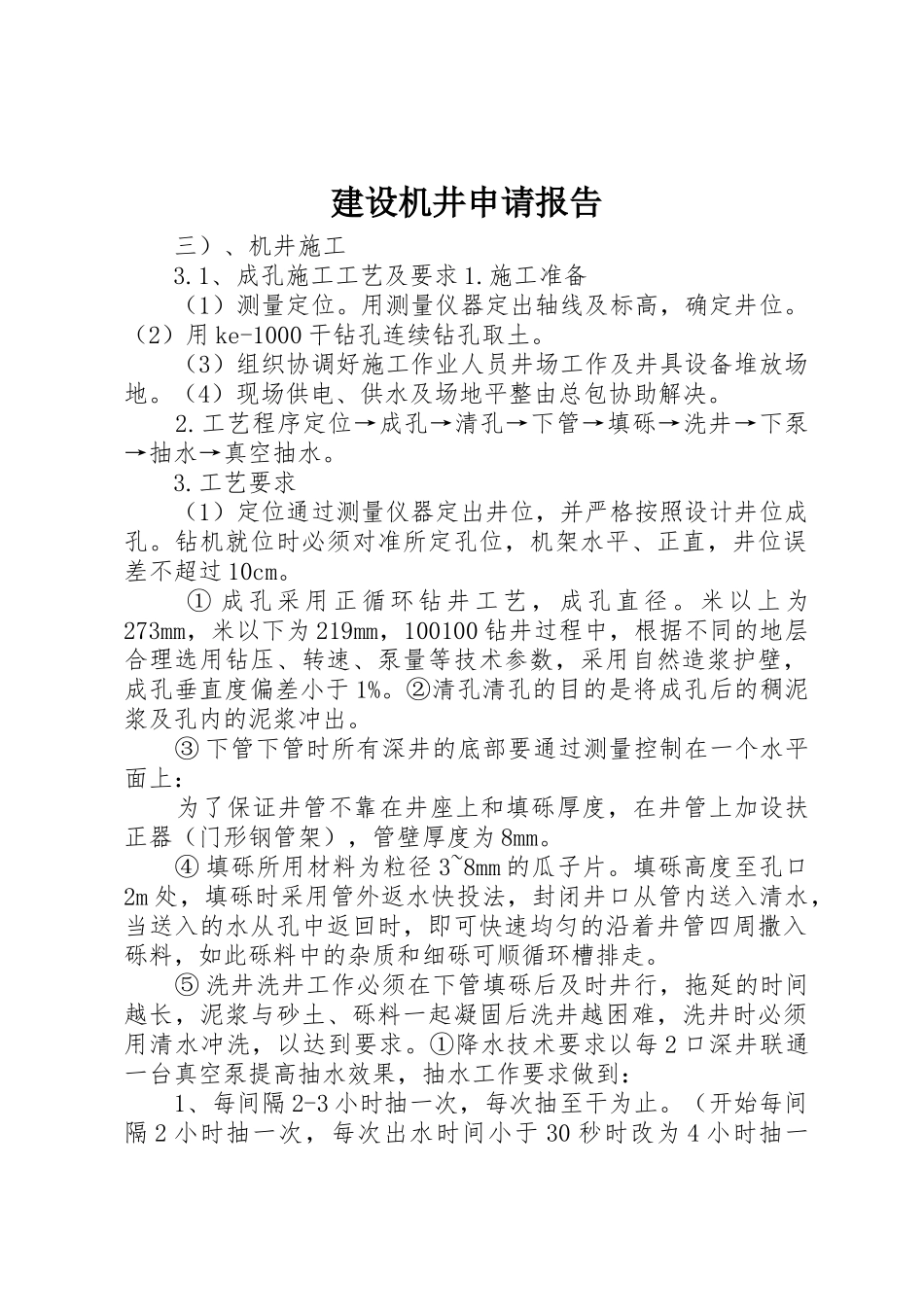

建设机井申请报告 三)、机井施工 3
1、成孔施工工艺及要求 1
施工准备 (1)测量定位
用测量仪器定出轴线及标高,确定井位
(2)用 ke-1000 干钻孔连续钻孔取土
(3)组织协调好施工作业人员井场工作及井具设备堆放场地
(4)现场供电、供水及场地平整由总包协助解决
工艺程序定位→成孔→清孔→下管→填砾→洗井→下泵→抽水→真空抽水
工艺要求 (1)定位通过测量仪器定出井位,并严格按照设计井位成孔
钻机就位时必须对准所定孔位,机架水平、正直,井位误差不超过 10cm
① 成孔采用正循环钻井工艺,成孔直径
米以上为273mm,米以下为 219mm,100100 钻井过程中,根据不同的地层合理选用钻压、转速、泵量等技术参数,采用自然造浆护壁,成孔垂直度偏差小于 1%
②清孔清孔的目的是将成孔后的稠泥浆及孔内的泥浆冲出
③ 下管下管时所有深井的底部要通过测量控制在一个水平面上: 为了保证井管不靠在井座上和填砾厚度,在井管上加设扶正器(门形钢管架),管壁厚度为 8mm
④ 填砾所用材料为粒径 3~8mm 的瓜子片
填砾高度至孔口2m 处,填砾时采用管外返水快投法,封闭井口从管内送入清水,当送入的水从孔中返回时,即可快速均匀的沿着井管四周撒入砾料,如此砾料中的杂质和细砾可顺循环槽排走
⑤ 洗井洗井工作必须在下管填砾后及时井行,拖延的时间越长,泥浆与砂土、砾料一起凝固后洗井越困难,洗井时必须用清水冲洗,以达到要求
①降水技术要求以每 2 口深井联通一台真空泵提高抽水效果,抽水工作要求做到: 1、每间隔 2-3 小时抽一次,每次抽至干为止
(开始每间隔 2 小时抽一次,每次出水时间小于 30 秒时改为 4 小时抽一次)
2、上部孔口及时用粘土封闭,确保真空泵工作时达到设计要求
3、抽水需要 24 小时派员值班,并作好抽水记录,以掌握抽水动态
