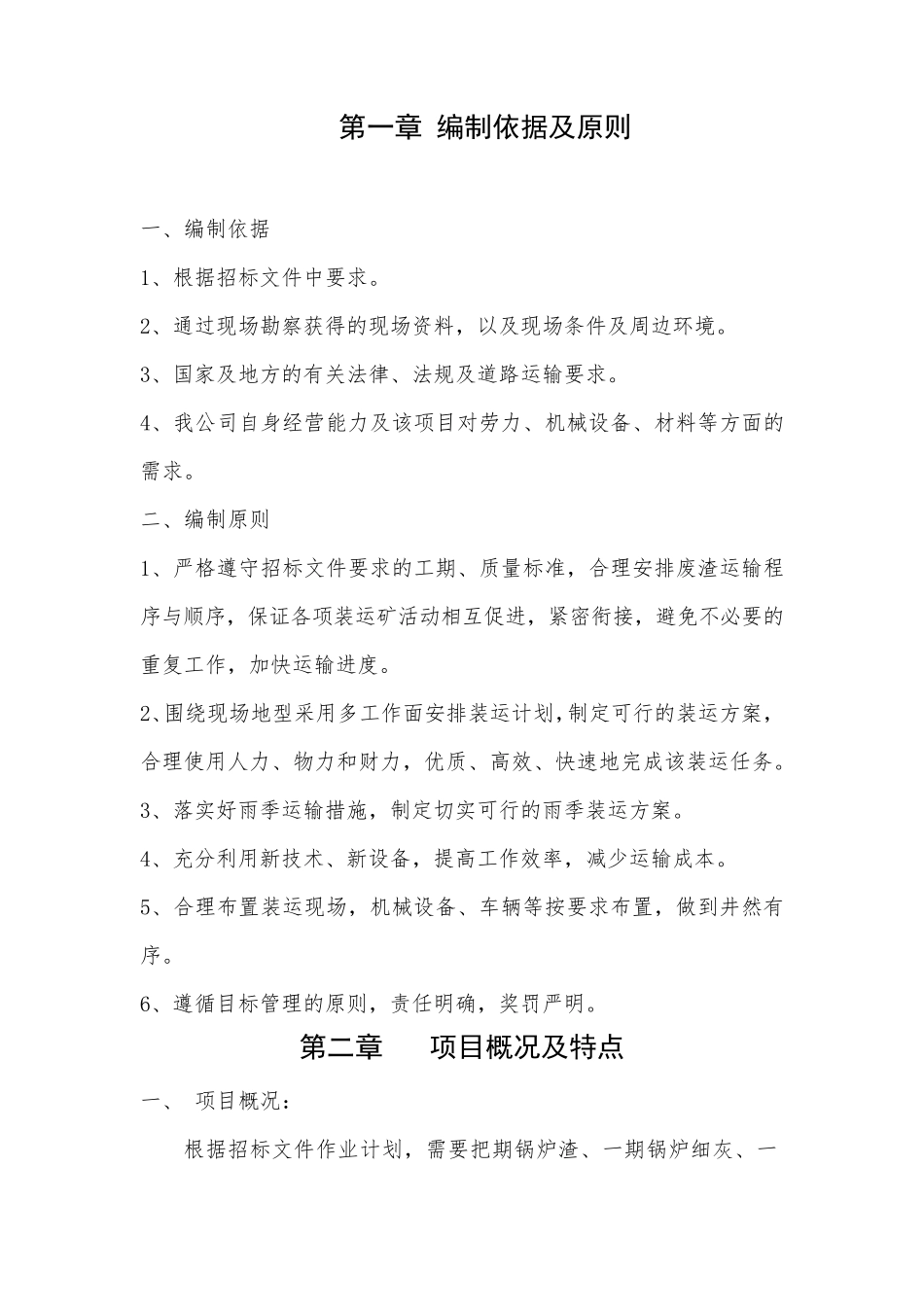

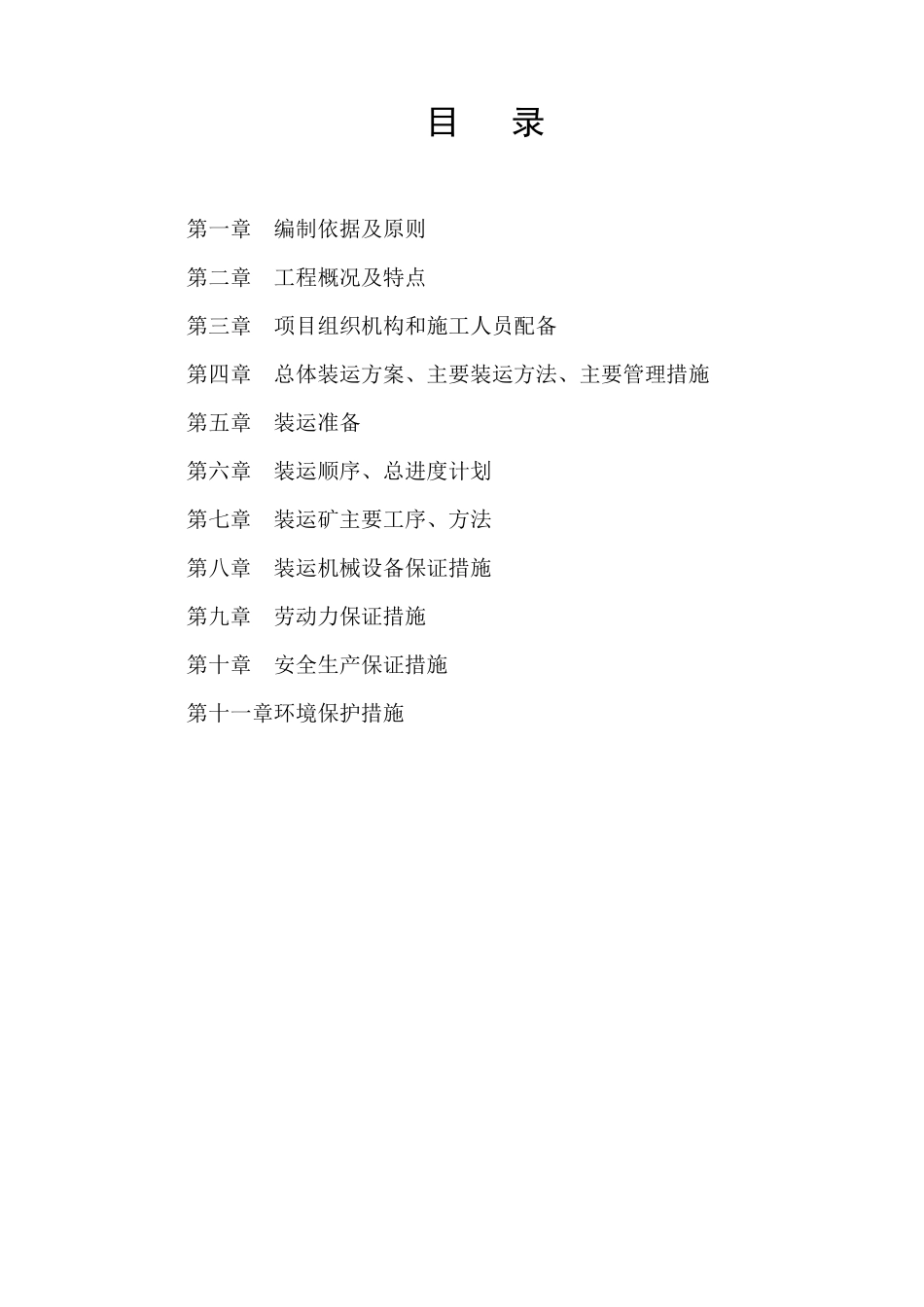

废渣运输承运 运输组织方案 目 录 第一章 编制依据及原则 第二章 工程概况及特点 第三章 项目组织机构和施工人员配备 第四章 总体装运方案、主要装运方法、主要管理措施 第五章 装运准备 第六章 装运顺序、总进度计划 第七章 装运矿主要工序、方法 第八章 装运机械设备保证措施 第九章 劳动力保证措施 第十章 安全生产保证措施 第十一章 环境保护措施 第一章 编制依据及原则 一、编制依据 1、根据招标文件中要求。 2、通过现场勘察获得的现场资料,以及现场条件及周边环境。 3、国家及地方的有关法律、法规及道路运输要求。 4、我公司自身经营能力及该项目对劳力、机械设备、材料等方面的需求。 二、编制原则 1、严格遵守招标文件要求的工期、质量标准,合理安排废渣运输程序与顺序,保证各项装运矿活动相互促进,紧密衔接,避免不必要的重复工作,加快运输进度。 2、围绕现场地型采用多工作面安排装运计划,制定可行的装运方案,合理使用人力、物力和财力,优质、高效、快速地完成该装运任务。 3、落实好雨季运输措施,制定切实可行的雨季装运方案。 4、充分利用新技术、新设备,提高工作效率,减少运输成本。 5、合理布 置 装运现场,机械设备、车 辆 等按 要求布 置 ,做 到 井 然 有序。 6、遵循 目标管 理的原则,责 任明 确 ,奖 罚 严明 。 第二章 项目概况及特点 一、 项目概 况 : 根据招标文件作业 计划,需要把 期锅 炉 渣、一期锅 炉 细 灰 、一期 供 水 净 水 站 及 中 水 回 用 污 泥 、 二 期 锅 炉 渣 、 二 期 锅 炉 细 化 、 二 期气 化 渣 、 二 期 气 化 煤 泥 、 二 期 供 水 净 水 站 及 中 水 回 用 污 泥 、 二 期 催化 废 渣 : 其 中 一 期 到 开 发 区 渣 场 运 距 : 20.7 公 里 , 二 期 到 开 发 区 渣场 运 距27.1 公 里 。 盐 泥 从 一 二 期 浓 盐 水 装 置 到 二 期 废 盐 库 约5 公里 。 二 、 项 目 特 点 该 装 运 项 目 具 有 作 业 范 围 大 、 装 运 量 大 、 道 路 运 输 条 件 复 杂 、 周边 村 屯 影 响 大 等 特 点 。 运 矿 过 程 中 , 要 考 虑 装 运 炉 渣 、 临 时 道 路 修 建及 维 护 同 时 进 行 , 互 不 干 扰 , ...
