中 铁 建 设 蓝 海 国 际 大 饭 店 项 目 部 样 板 引 路 制 度 1/8 样 板 引 路 制 度 1、 总 则 本 制 度 旨 在 让 项 目 掌 握 施 工 班 组 的 技 术 水 准 , 预 先 让 施 工 班 组 施 工 的 工 序 产 品( 样 板 ),经 过 验 收 达 到 项 目 规 定 的 标 准 ,并 能 按 照 此 标 准 或 高 于 此 标 准 的 要 求 进 行 工程 施 工

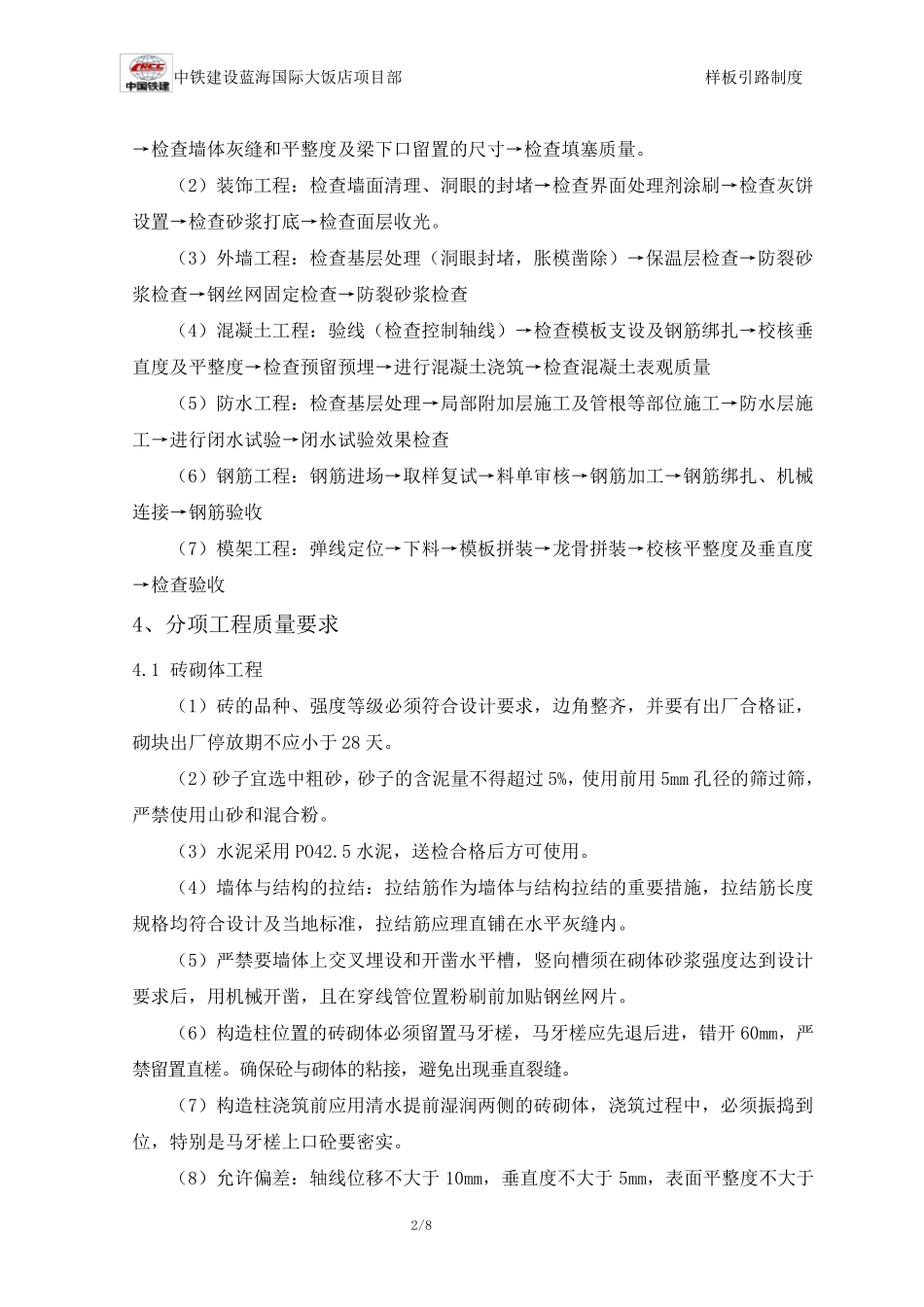

在 进 行 分 项 工 程 施 工 前 ,施 工 班 组 按 照 项 目 要 求 进 行 某 区 段 或 项 目 指 定 的 工 程 部位 进 行 施 工 , 施 工 完 成 的 工 序 产 品 经 项 目 技 术 部 门 验 收

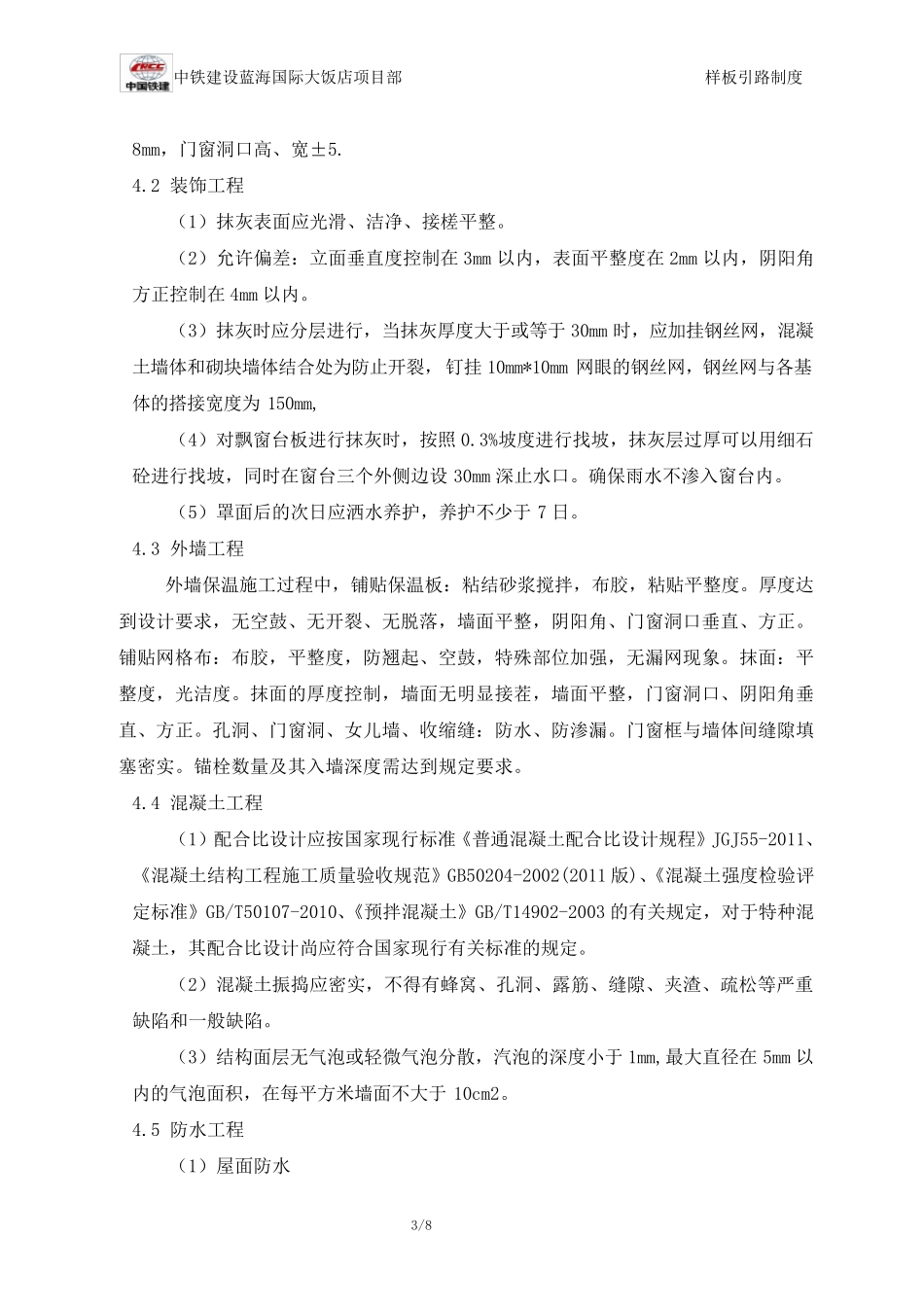

2、 样 板 引 路 的 内 容 2
1 对 于 各 分 包 单 位 在 其 施 工 范 围 的 标 段 选 定 一 个 区 域 作 为 样 板 的 施 工 范 围 ,该样 板 每 一 道 工 序 随 着 现 场 工 程 施 工 的 进 度 提 前 两 周 进 行
对 于 现 场 狭 小 的 场 地 没 有 可能 选 定 的 范 围 , 可 在 现 场 某 一 个 栋 号 的 某 一 个 单 元 作 为 施 工 的 样 板 , 该 样 板 每 一 步 施工 应 进 行 裸 露 不 可 进 行 隐 蔽 , 需 保 留 至 样 板 在 各 个 工 序 竣 工 验 收 前
本 工 程 实 行 样 板 引 路 的 分 项 工 程 与 主 要 控制 节点包 括但不 仅限于 (做样 板 时间,每 个 分 项 工 程 施 工 前 , 必须做出样 板 ): ( 1) 砌筑工 程 :框架填充墙砌筑、 框剪填充墙砌筑、 构造柱施 工 、 砌砖工 程
( 2) 装饰工 程 :抹灰工 程 ( 3) 外墙工 程 :墙体砌筑、 抹灰、 挂网、 外墙
