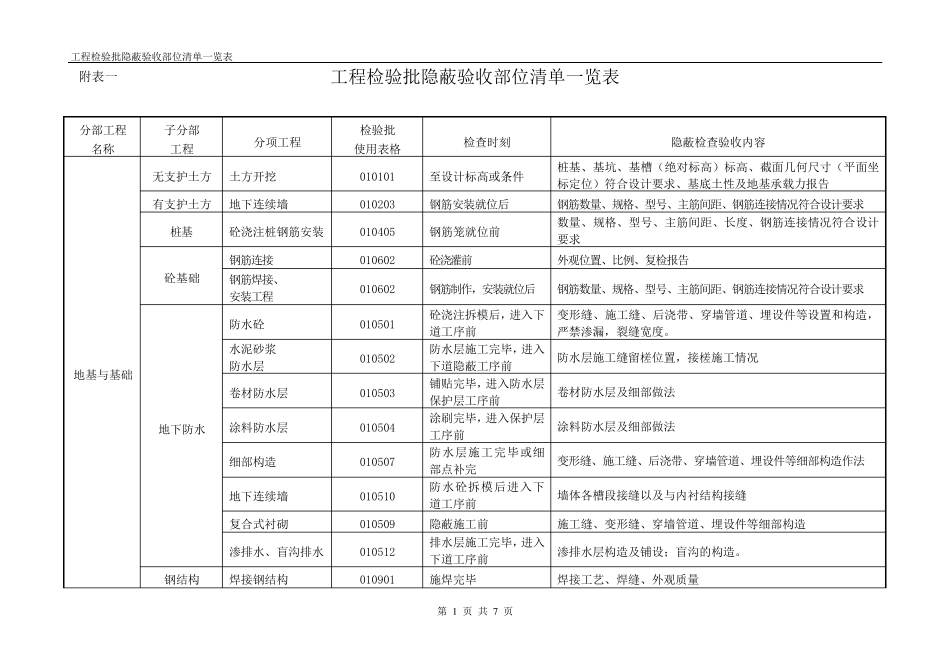

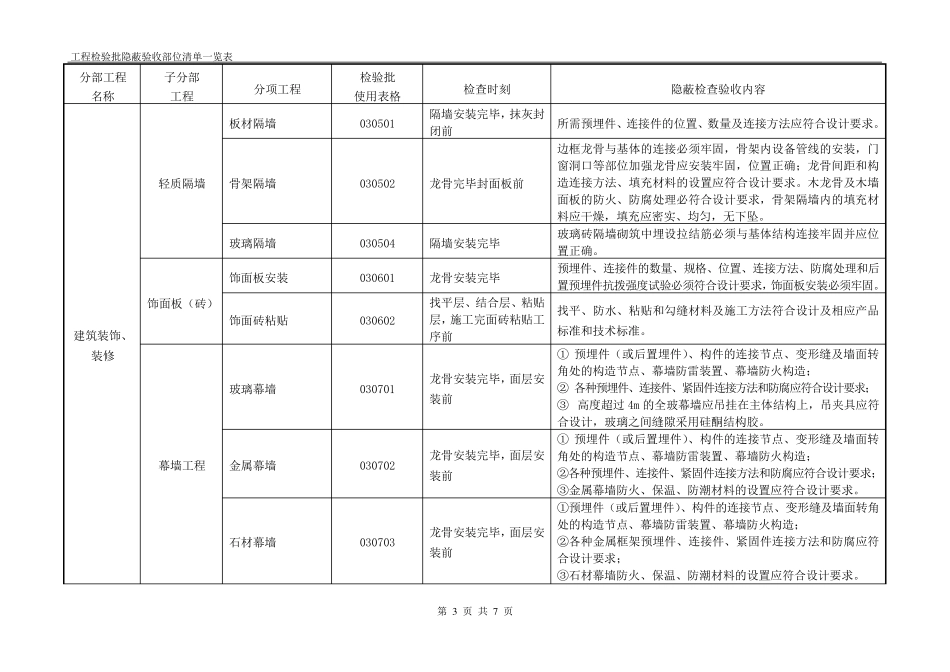

工程检验批隐蔽验收部位清单一览表 第 1 页 共 7 页 工程检验批隐蔽验收部位清单一览表 分部工程 名称 子分部 工程 分项工程 检验批 使用表格 检查时刻 隐蔽检查验收内容 地基与基础 无支护土方 土方开挖 010101 至设计标高或条件 桩基、基坑、基槽(绝对标高)标高、截面几何尺寸(平面坐标定位)符合设计要求、基底土性及地基承载力报告 有支护土方 地下连续墙 010203 钢筋安装就位后 钢筋数量、规格、型号、主筋间距、钢筋连接情况符合设计要求 桩基 砼浇注桩钢筋安装 010405 钢筋笼就位前 数量、规格、型号、主筋间距、长度、钢筋连接情况符合设计要求 砼基础 钢筋连接 010602 砼浇灌前 外观位置、比例、复检报告 钢筋焊接、 安装工程 010602 钢筋制作,安装就位后 钢筋数量、规格、型号、主筋间距、钢筋连接情况符合设计要求 地下防水 防水砼 010501 砼浇注拆模后,进入下道工序前 变形缝、施工缝、后浇带、穿墙管道、埋设件等设置和构造,严禁渗漏,裂缝宽度。 水泥砂浆 防水层 010502 防水层施工完毕,进入下道隐蔽工序前 防水层施工缝留槎位置,接槎施工情况 卷材防水层 010503 铺贴完毕,进入防水层保护层工序前 卷材防水层及细部做 法 涂 料 防水层 010504 涂 刷 完毕,进入保护层工序前 涂 料 防水层及细部做 法 细部构造 010507 防水层施工完毕或细部点 补 完 变形缝、施工缝、后浇带、穿墙管道、埋设件等细部构造作法 地下连续墙 010510 防水砼拆模后进入下道工序前 墙体 各 槽段 接缝以 及与内衬 结 构接缝 复合式 衬 砌 010509 隐蔽施工前 施工缝、变形缝、穿墙管道、埋设件等细部构造 渗排 水、盲 沟 排 水 010512 排 水层施工完毕,进入下道工序前 渗排 水层构造及铺设; 盲 沟 的 构造。 钢结 构 焊接钢结 构 010901 施焊完毕 焊接工艺 、焊缝、外观质 量 附 表一 工程检验批隐蔽验收部位清单一览表 第 2 页 共 7 页 分部工程 名称 子分部 工程 分项工程 检验批 使用表格 检查时刻 隐蔽检查验收内容 主体结构 砼结构 钢筋连接 砼浇灌前 外观、位置、比例、复检报告 钢筋安装 020102 钢筋安装完毕 钢筋数量、型号、规格、连接情况应符合设计要求 预应力制作安装 020104 预应力筋及各锚固件安装就位后砼浇灌前 预应力筋品种、级别、规格、数量应符合设计要求 预应力筋锚具和...
