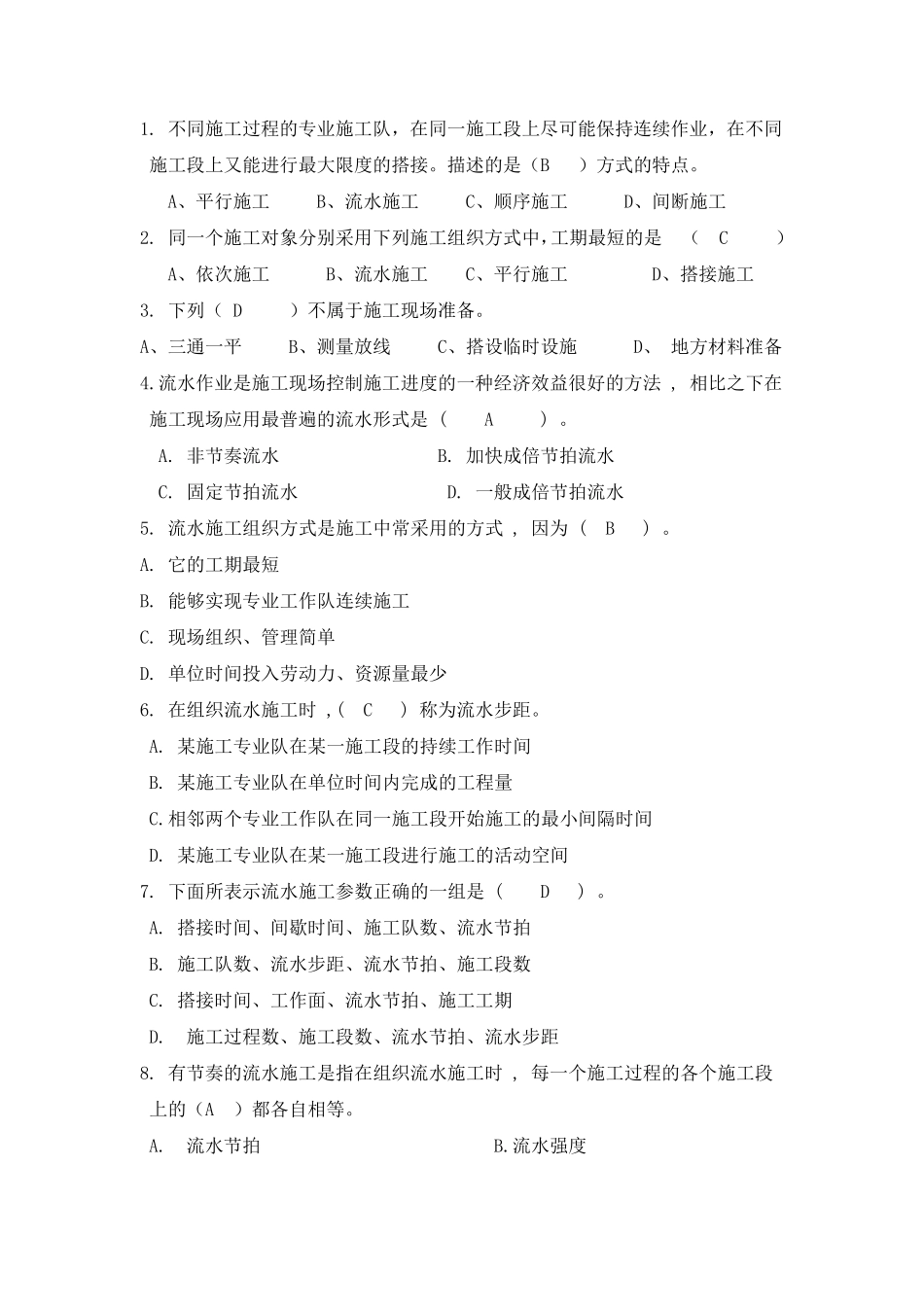

1. 不同施工过程的专业施工队,在同一施工段上尽可能保持连续作业,在不同施工段上又能进行最大限度的搭接。描述的是(B )方式的特点。 A、平行施工 B、流水施工 C、顺序施工 D、间断施工 2. 同一个施工对象分别采用下列施工组织方式中,工期最短的是 ( C ) A、依次施工 B、流水施工 C、平行施工 D、搭接施工 3. 下列( D )不属于施工现场准备。 A、三通一平 B、测量放线 C、搭设临时设施 D、 地方材料准备 4.流水作业是施工现场控制施工进度的一种经济效益很好的方法 , 相比之下在施工现场应用最普遍的流水形式是 ( A ) 。 A. 非节奏流水 B. 加快成倍节拍流水 C. 固定节拍流水 D. 一般成倍节拍流水 5. 流水施工组织方式是施工中常采用的方式 , 因为 ( B ) 。 A. 它的工期最短 B. 能够实现专业工作队连续施工 C. 现场组织、管理简单 D. 单位时间投入劳动力、资源量最少 6. 在组织流水施工时 ,( C ) 称为流水步距。 A. 某施工专业队在某一施工段的持续工作时间 B. 某施工专业队在单位时间内完成的工程量 C.相邻两个专业工作队在同一施工段开始施工的最小间隔时间 D. 某施工专业队在某一施工段进行施工的活动空间 7. 下面所表示流水施工参数正确的一组是 ( D ) 。 A. 搭接时间、间歇时间、施工队数、流水节拍 B. 施工队数、流水步距、流水节拍、施工段数 C. 搭接时间、工作面、流水节拍、施工工期 D. 施工过程数、施工段数、流水节拍、流水步距 8. 有节奏的流水施工是指在组织流水施工时 , 每一个施工过程的各个施工段上的(A )都各自相等 。 A. 流水节拍 B.流水强 度 C. 流水步距 D. 工作队组数 9. 在流水施工中 , 不同施工过程在同一施工段上流水节拍之间成比例关系 , 这种流水施工称为( C ) 。 A. 等节奏流水施工 B. 等步距异节奏流水施工 C. 异步距异节奏流水施工 D. 无节奏流水施工 10. 固定节拍流水施工属于( B )。 A.无节奏流水施工 B. 等节奏流水施工 C.异节奏流水施工 D. 异步距流水施工 11 .某工程由支模板、绑纲筋、浇筑混凝土 3 个分项工程组成 , 它在平面上划分为 6 个施工段 ,该 3 个分项工程在各个施工段上流水节拍依次为 6 天、 4 天和 2 天 , 则其工期最短的流水施工方案为( D ) 天。 A.18 B.20 C.24 D.22 12.建设工程组织流水施工时,其特点之一是( A )。 A.各...
