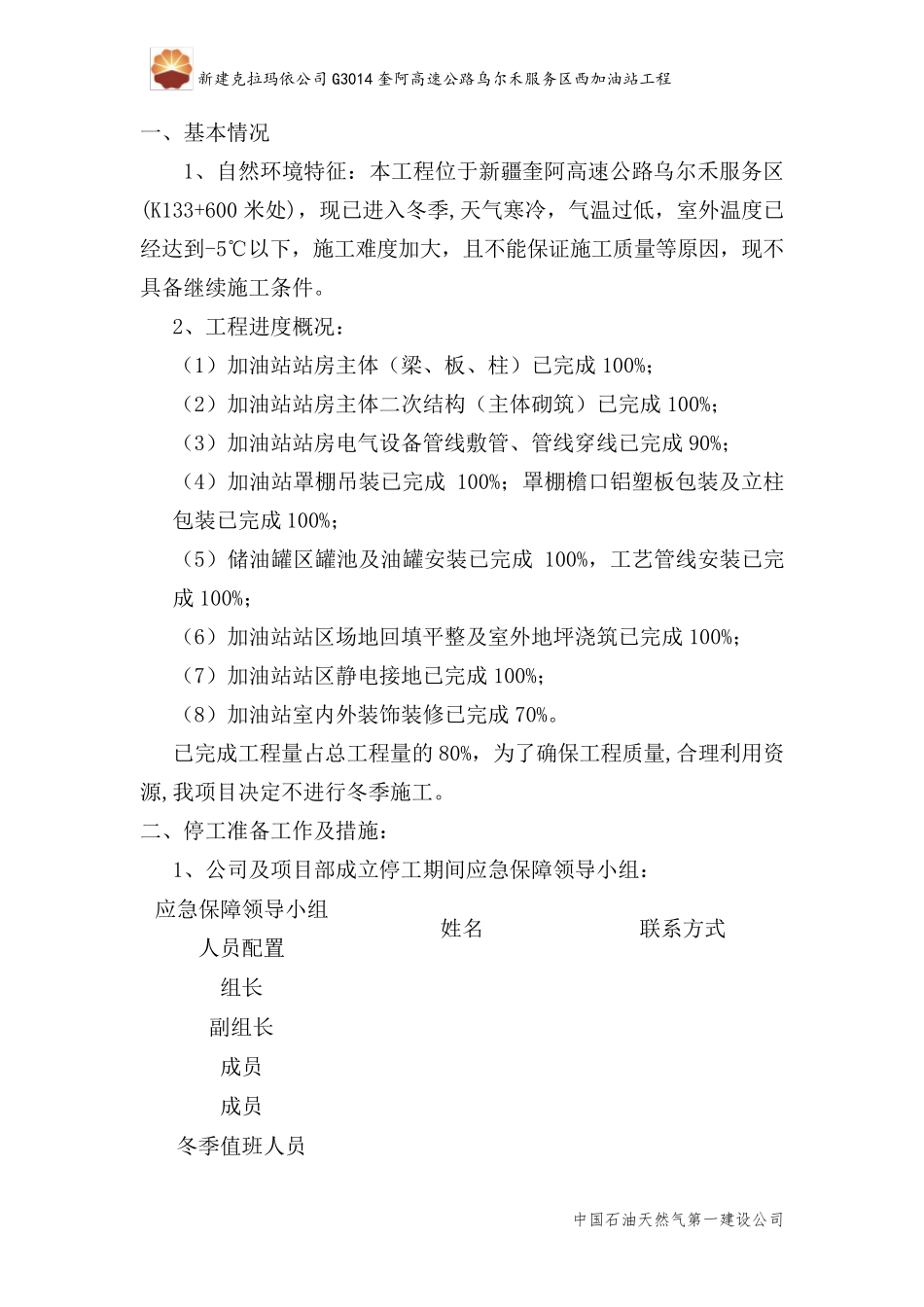

新建克拉玛依公司G3014 奎阿高速公路乌尔禾服务区西加油站工程 中国石油天然气第一建设公司 新建克拉玛依公司G3014 奎阿高速公路乌尔禾 服务区西加油站工程 建设工程冬季 值班方案 编制人: 审核人: 中国石油天然气第一建设公司 年 月 日 新建克拉玛依公司G3014 奎阿高速公路乌尔禾服务区西加油站工程 中国石油天然气第一建设公司 一、基本情况 1、自然环境特征:本工程位于新疆奎阿高速公路乌尔禾服务区(K133+600 米处),现已进入冬季,天气寒冷,气温过低,室外温度已经达到-5℃以下,施工难度加大,且不能保证施工质量等原因,现不具备继续施工条件
2、工程进度概况: (1)加油站站房主体(梁、板、柱)已完成 100%; (2)加油站站房主体二次结构(主体砌筑)已完成 100%; (3)加油站站房电气设备管线敷管、管线穿线已完成 90%; (4)加油站罩棚吊装已完成 100%;罩棚檐口铝塑板包装及立柱包装已完成 100%; (5)储油罐区罐池及油罐安装已完成 100%,工艺管线安装已完成 100%; (6)加油站站区场地回填平整及室外地坪浇筑已完成 100%; (7)加油站站区静电接地已完成 100%; (8)加油站室内外装饰装修已完成 70%
已完成工程量占总工程量的80%,为了确保工程质量,合理利用资源,我项目决定不进行冬季施工

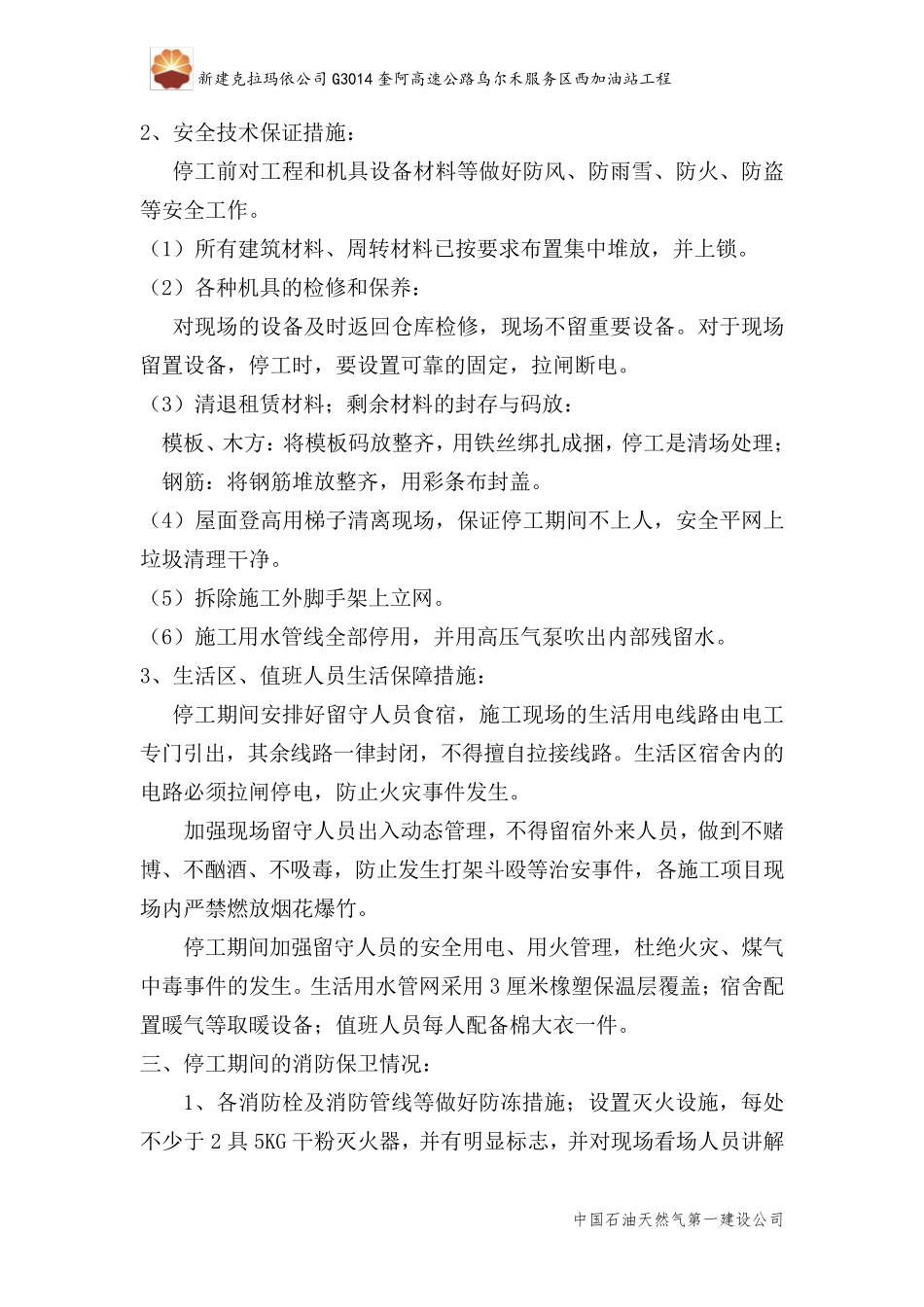

二、停工准备工作及措施: 1、公司及项目部成立停工期间应急保障 领 导 小 组 : 应急保障 领 导 小 组 人 员 配 置 姓 名 联 系 方 式 组 长 副 组 长 成员 成员 冬季值 班 人 员 新建克拉玛依公司G3014 奎阿高速公路乌尔禾服务区西加油站工程 中国石油天然气第一建设公司 2、安全技术保证措施: 停工前对工程和机具设备材料等做好防风、防雨雪、防火、防盗等安全工作
