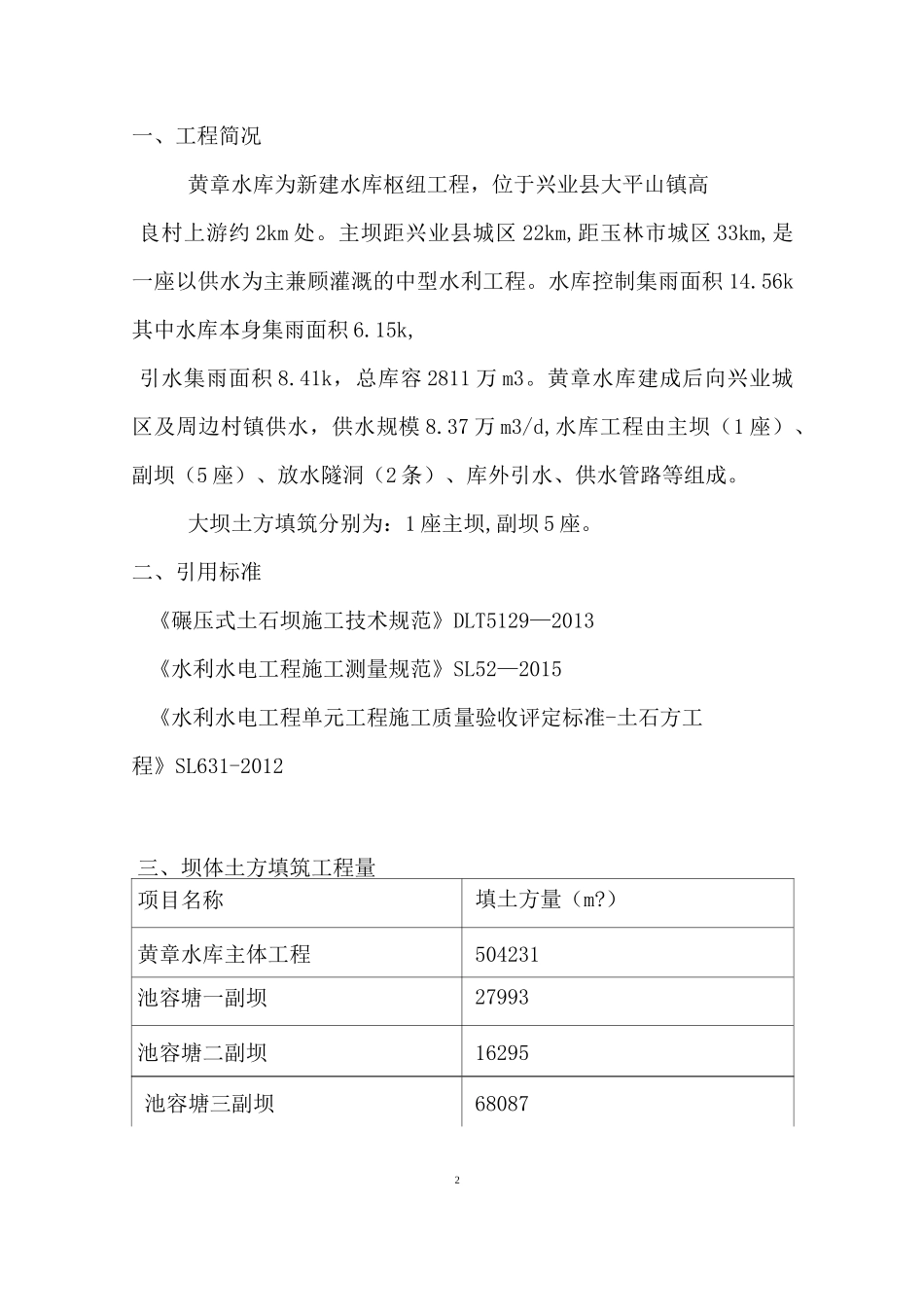

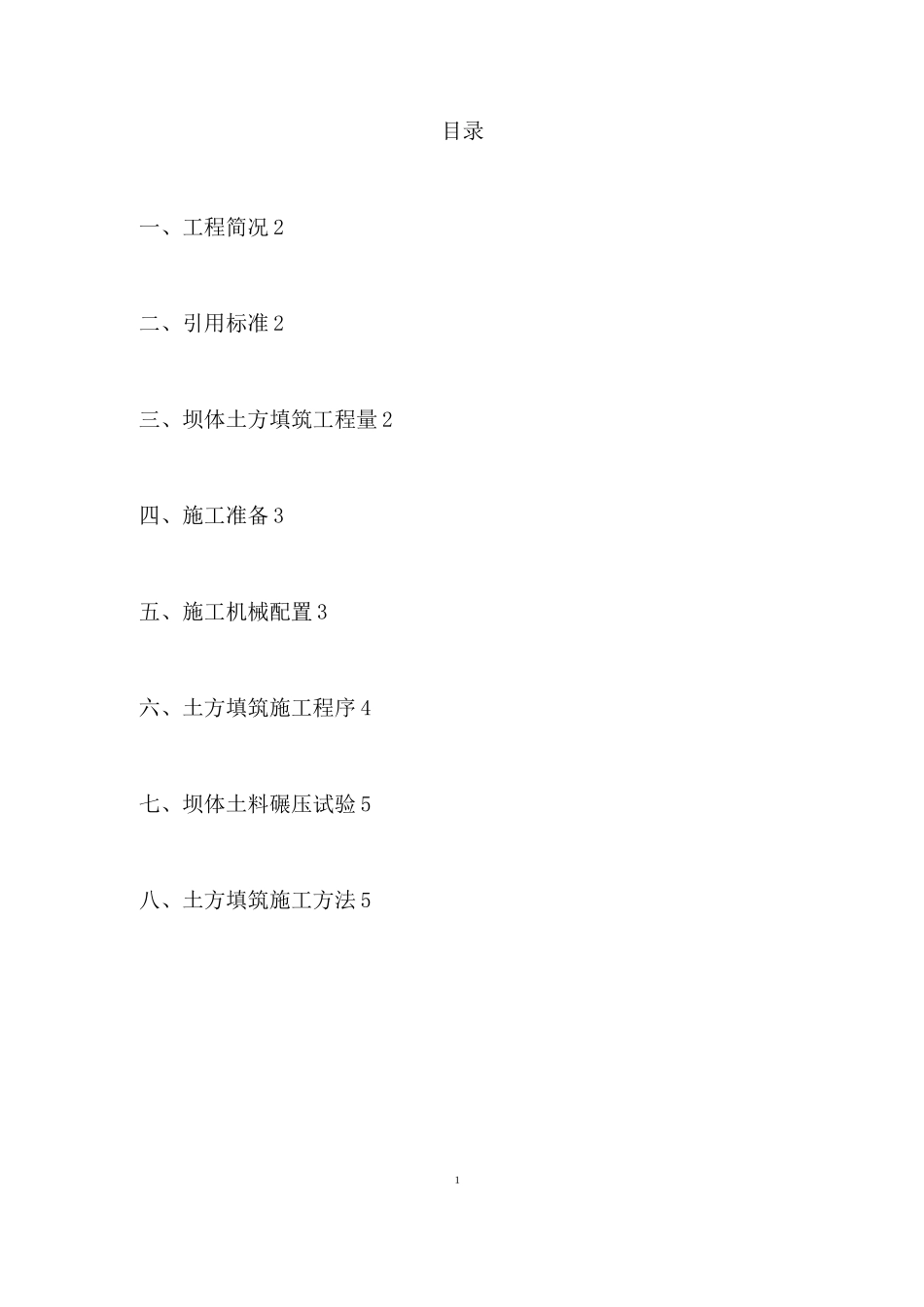

1目录一、工程简况 2二、引用标准 2三、坝体土方填筑工程量 2四、施工准备 3五、施工机械配置 3六、土方填筑施工程序 4七、坝体土料碾压试验 5八、土方填筑施工方法 52一、工程简况黄章水库为新建水库枢纽工程,位于兴业县大平山镇高良村上游约 2km 处
主坝距兴业县城区 22km,距玉林市城区 33km,是一座以供水为主兼顾灌溉的中型水利工程
水库控制集雨面积 14
56k其中水库本身集雨面积 6
15k,引水集雨面积 8
41k,总库容 2811 万 m3

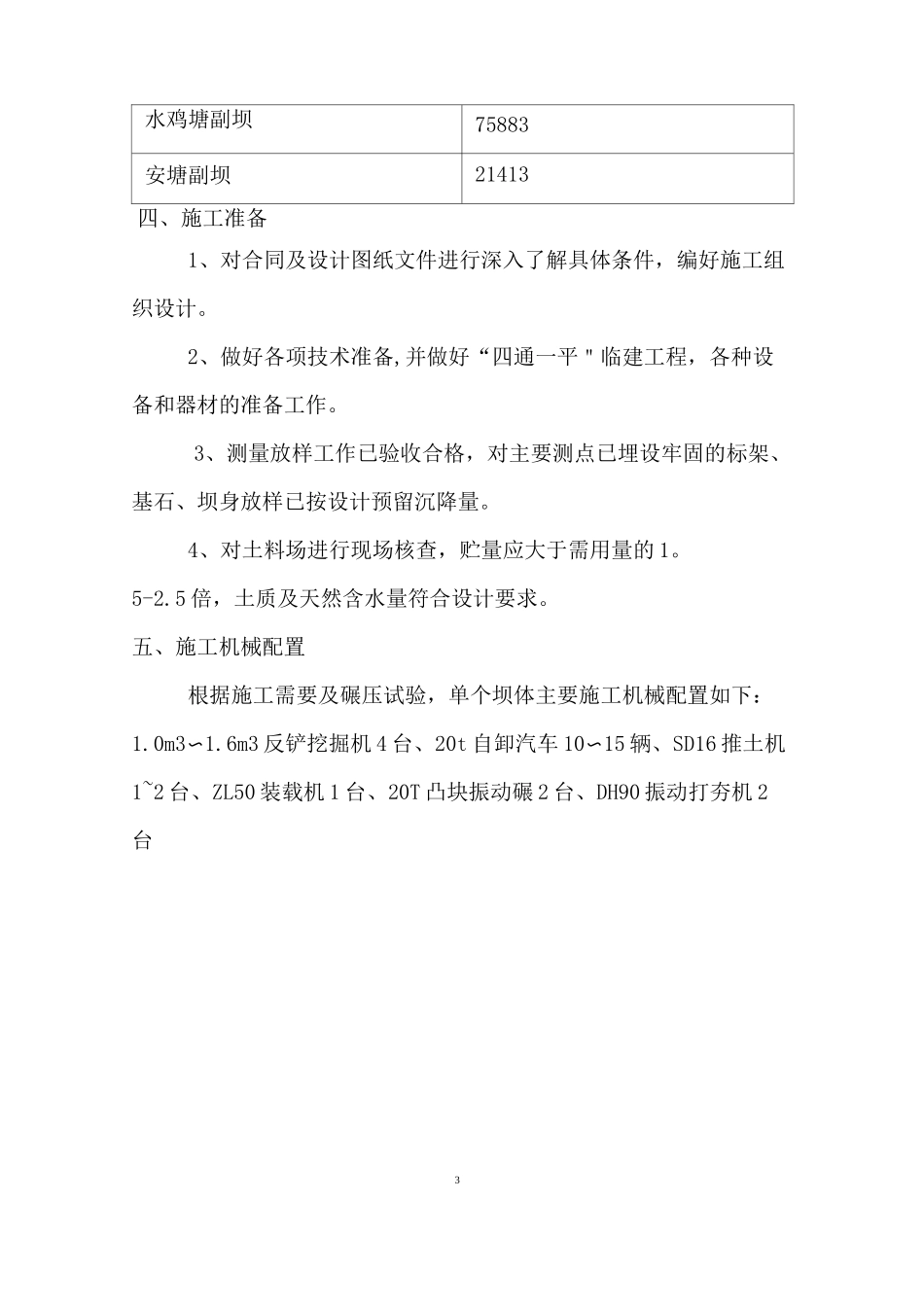

黄章水库建成后向兴业城区及周边村镇供水,供水规模 8
37 万 m3/d,水库工程由主坝(1 座)、副坝(5 座)、放水隧洞(2 条)、库外引水、供水管路等组成
大坝土方填筑分别为:1 座主坝,副坝 5 座
二、引用标准《碾压式土石坝施工技术规范》DLT5129—2013《水利水电工程施工测量规范》SL52—2015《水利水电工程单元工程施工质量验收评定标准-土石方工程》SL631-2012三、坝体土方填筑工程量项目名称填土方量(m
)黄章水库主体工程504231池容塘一副坝27993池容塘二副坝16295池容塘三副坝680873水鸡塘副坝75883安塘副坝21413四、施工准备1、对合同及设计图纸文件进行深入了解具体条件,编好施工组织设计
2、做好各项技术准备,并做好“四通一平"临建工程,各种设备和器材的准备工作
3、测量放样工作已验收合格,对主要测点已埋设牢固的标架、基石、坝身放样已按设计预留沉降量
4、对土料场进行现场核查,贮量应大于需用量的 1
5 倍,土质及天然含水量符合设计要求
五、施工机械配置根据施工需要及碾压试验,单个坝体主要施工机械配置如下:1
6m3 反铲挖掘机 4 台、20t 自卸汽车 10〜15 辆、SD16 推土机1~2 台、ZL50 装载机 1 台、20T 凸块振动碾
