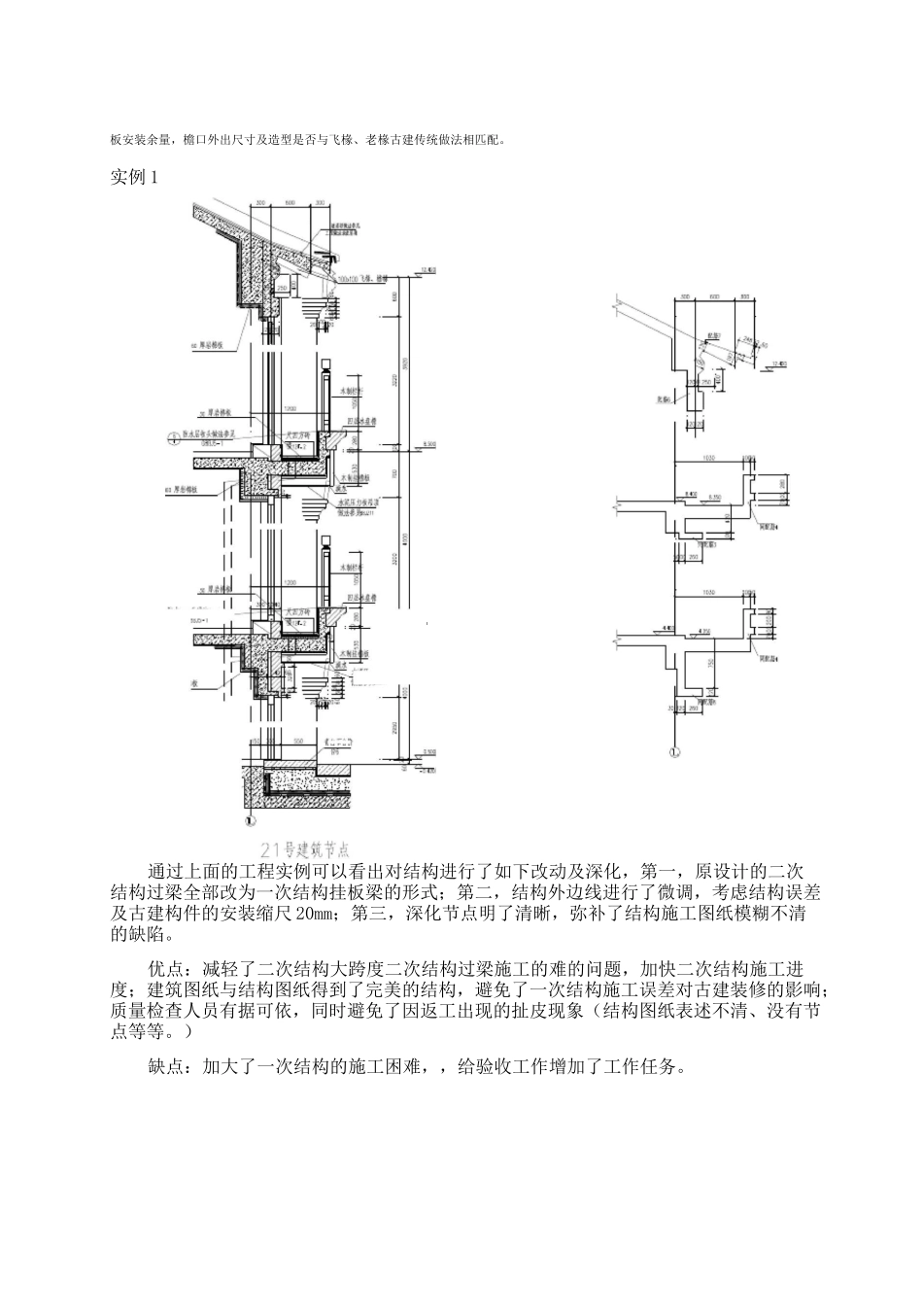

小停泥砖砌筑技术总结魏国瑞北京崇建工程有限公司前门项目部2011-11-30小停泥砖砌筑技术总结:■8■-\板安装余量,檐口外出尺寸及造型是否与飞椽、老椽古建传统做法相匹配。实例 1通过上面的工程实例可以看出对结构进行了如下改动及深化,第一,原设计的二次结构过梁全部改为一次结构挂板梁的形式;第二,结构外边线进行了微调,考虑结构误差及古建构件的安装缩尺 20mm;第三,深化节点明了清晰,弥补了结构施工图纸模糊不清的缺陷。优点:减轻了二次结构大跨度二次结构过梁施工的难的问题,加快二次结构施工进度;建筑图纸与结构图纸得到了完美的结构,避免了一次结构施工误差对古建装修的影响;质量检查人员有据可依,同时避免了因返工出现的扯皮现象(结构图纸表述不清、没有节点等等。)缺点:加大了一次结构的施工困难,,给验收工作增加了工作任务。I_小停泥砖砌筑技术总结2、门窗上口停泥砖与结构的固定方式。主要方式有:1)砖碹又称为“砖劵”,2)将停泥砖切成薄片粘结在结构挂板挑檐处,3)抹灰拉假缝,4)门窗上口固定角钢,将停泥砖切成刀把形在角钢上砌筑。1)发劵方法是按照起拱弧线,先用木料或或垒叠砖块做成拱形劵胎。然后再再其上用砂浆砌筑砖劵。为防止拆卸劵胎拱形下沉,一般在做劵胎时,应将劵胎适当增加起拱度起拱度大小为:平劵 1%跨度、圆光劵 2%跨度、木梳背 4%跨度、平圆劵 5%跨度。发劵时应注意以下要点:① 劵砖应为单数,最中间一块称为“合拢砖”,应加工成上宽下窄的楔形。② 发劵前应将劵砖进行试排,由中间向两边摆排,摆排余尺最后落脚在“合拢砖”上进行加工。摆排完成后,在由两边向中间砌筑,最后由“合拢砖”砌紧。③ 劵砖与灰浆的接触面要求达到 100%。砌筑完成后应在上口用片石塞缝并灌浆。④ 半圆劵放样:以劵底为准做垂直十字线,在十字线上以中心点向外分别取点AB 二跨度,CO 二 DO 二 N0=5%AB(起拱度)。如图(a)以 C(D)为圆心,CB(DA)为半径画弧,与 CN(DN)延长线相交于 F(E)。如图 b 再以 N 点为圆心,NE(F)为半径画弧至 F(E),则 AEFB 弧即为券线。如图(c)半圆劵弧放样2)门窗上口、及庭院结构挂板底口停泥砖砌筑方式一直是本工程技术难点。首先,考虑整个建筑的立面效果,所以对细部节点不断的尝试、改进。其次,必须考虑结构的安全性及耐久性。第三,必须考虑施工方便性,客观条件的限制性。考虑以上几点因素项目部召开了技术讨论专题会,对该部位细部节点做法进行了如下图所示...
