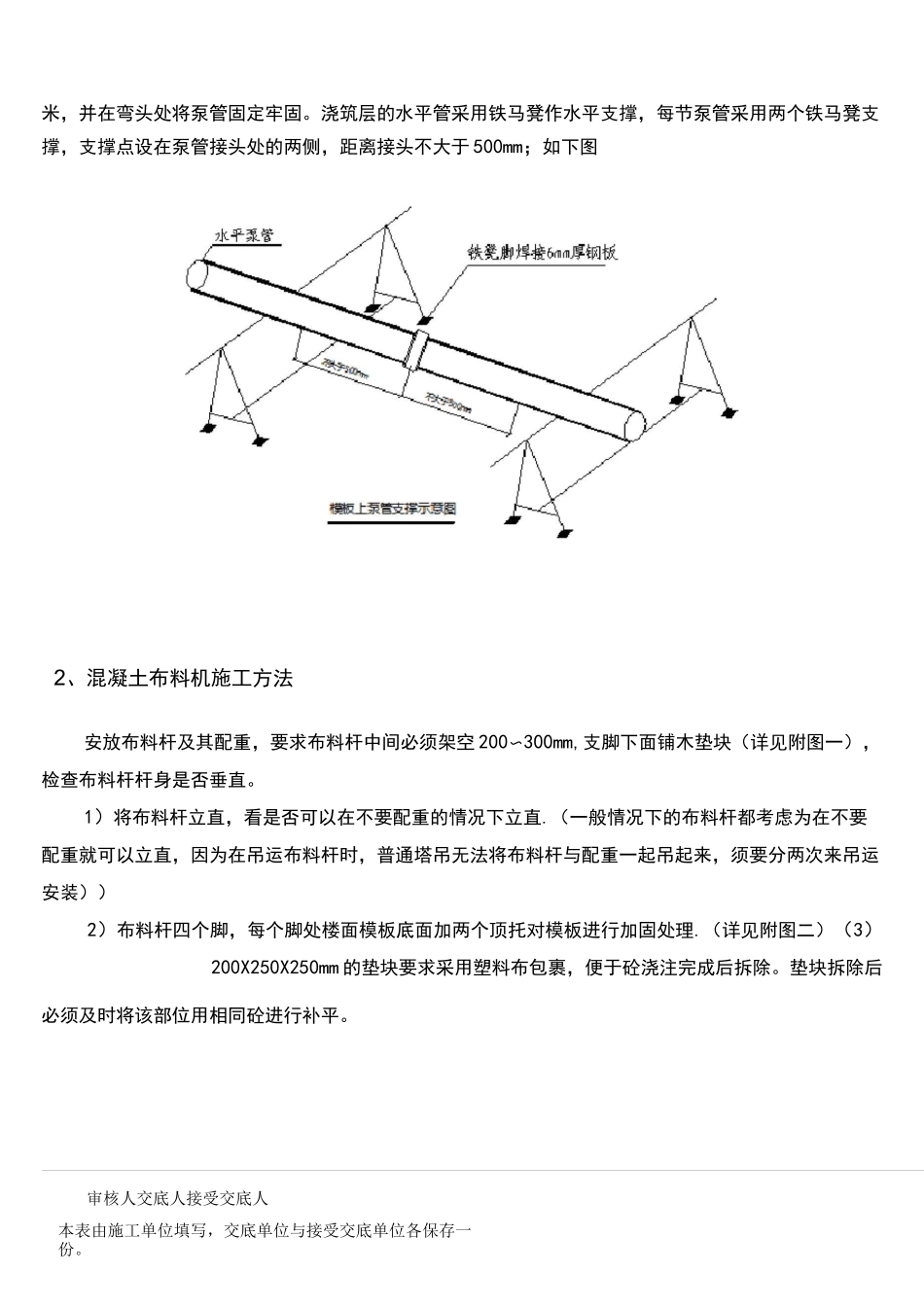

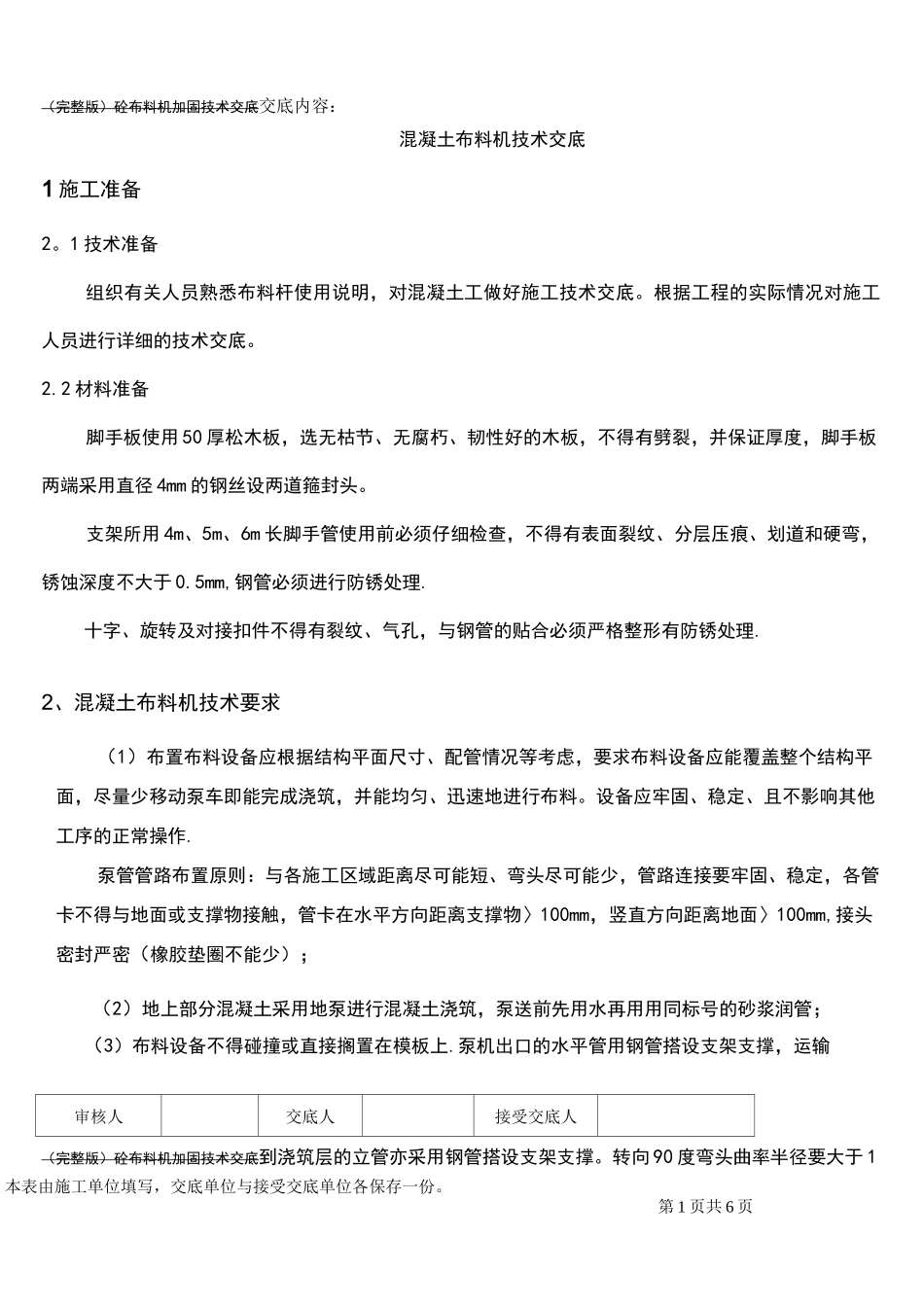

本表由施工单位填写,交底单位与接受交底单位各保存一份。第 1 页共 6 页(完整版)砼布料机加固技术交底交底内容:混凝土布料机技术交底1 施工准备2。1 技术准备组织有关人员熟悉布料杆使用说明,对混凝土工做好施工技术交底。根据工程的实际情况对施工人员进行详细的技术交底。2.2 材料准备脚手板使用 50 厚松木板,选无枯节、无腐朽、韧性好的木板,不得有劈裂,并保证厚度,脚手板两端采用直径 4mm 的钢丝设两道箍封头。支架所用 4m、5m、6m 长脚手管使用前必须仔细检查,不得有表面裂纹、分层压痕、划道和硬弯,锈蚀深度不大于 0.5mm,钢管必须进行防锈处理.十字、旋转及对接扣件不得有裂纹、气孔,与钢管的贴合必须严格整形有防锈处理.2、混凝土布料机技术要求(1)布置布料设备应根据结构平面尺寸、配管情况等考虑,要求布料设备应能覆盖整个结构平面,尽量少移动泵车即能完成浇筑,并能均匀、迅速地进行布料。设备应牢固、稳定、且不影响其他工序的正常操作.泵管管路布置原则:与各施工区域距离尽可能短、弯头尽可能少,管路连接要牢固、稳定,各管卡不得与地面或支撑物接触,管卡在水平方向距离支撑物〉100mm,竖直方向距离地面〉100mm,接头密封严密(橡胶垫圈不能少);(2)地上部分混凝土采用地泵进行混凝土浇筑,泵送前先用水再用用同标号的砂浆润管;(3)布料设备不得碰撞或直接搁置在模板上.泵机出口的水平管用钢管搭设支架支撑,运输审核人交底人接受交底人(完整版)砼布料机加固技术交底到浇筑层的立管亦采用钢管搭设支架支撑。转向 90 度弯头曲率半径要大于 1审核人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各保存一份。米,并在弯头处将泵管固定牢固。浇筑层的水平管采用铁马凳作水平支撑,每节泵管采用两个铁马凳支撑,支撑点设在泵管接头处的两侧,距离接头不大于 500mm;如下图2、混凝土布料机施工方法安放布料杆及其配重,要求布料杆中间必须架空 200〜300mm,支脚下面铺木垫块(详见附图一),检查布料杆杆身是否垂直。1)将布料杆立直,看是否可以在不要配重的情况下立直.(一般情况下的布料杆都考虑为在不要配重就可以立直,因为在吊运布料杆时,普通塔吊无法将布料杆与配重一起吊起来,须要分两次来吊运安装))2)布料杆四个脚,每个脚处楼面模板底面加两个顶托对模板进行加固处理.(详见附图二)(3)200X250X250mm 的垫块要求采用塑料布包裹,便于砼浇注完成后拆除。垫块拆...
