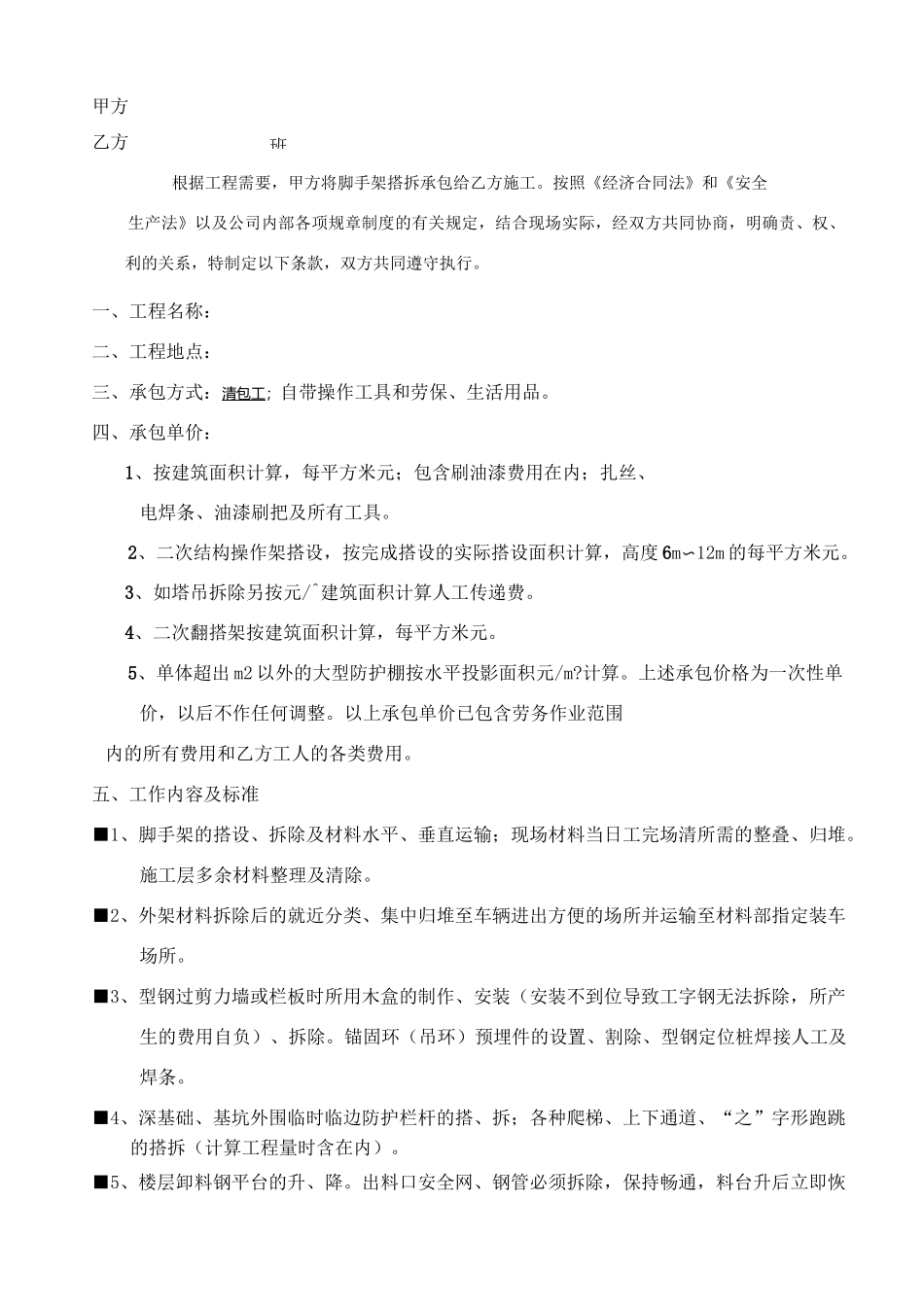

工程(脚手架搭设、拆除)班组承包协议书班组名称:签订地点:签订时间:班甲方乙方根据工程需要,甲方将脚手架搭拆承包给乙方施工
按照《经济合同法》和《安全生产法》以及公司内部各项规章制度的有关规定,结合现场实际,经双方共同协商,明确责、权、利的关系,特制定以下条款,双方共同遵守执行
一、工程名称:二、工程地点:三、承包方式:清包工;自带操作工具和劳保、生活用品
四、承包单价:1、按建筑面积计算,每平方米元;包含刷油漆费用在内;扎丝、电焊条、油漆刷把及所有工具
2、二次结构操作架搭设,按完成搭设的实际搭设面积计算,高度 6m〜12m 的每平方米元
3、如塔吊拆除另按元/^建筑面积计算人工传递费
4、二次翻搭架按建筑面积计算,每平方米元
5、单体超出 m2 以外的大型防护棚按水平投影面积元/m
上述承包价格为一次性单价,以后不作任何调整
以上承包单价已包含劳务作业范围内的所有费用和乙方工人的各类费用
五、工作内容及标准■1、脚手架的搭设、拆除及材料水平、垂直运输;现场材料当日工完场清所需的整叠、归堆
施工层多余材料整理及清除
■2、外架材料拆除后的就近分类、集中归堆至车辆进出方便的场所并运输至材料部指定装车场所
■3、型钢过剪力墙或栏板时所用木盒的制作、安装(安装不到位导致工字钢无法拆除,所产生的费用自负)、拆除
锚固环(吊环)预埋件的设置、割除、型钢定位桩焊接人工及焊条
■4、深基础、基坑外围临时临边防护栏杆的搭、拆;各种爬梯、上下通道、“之”字形跑跳的搭拆(计算工程量时含在内)
■5、楼层卸料钢平台的升、降
出料口安全网、钢管必须拆除,保持畅通,料台升后立即恢复

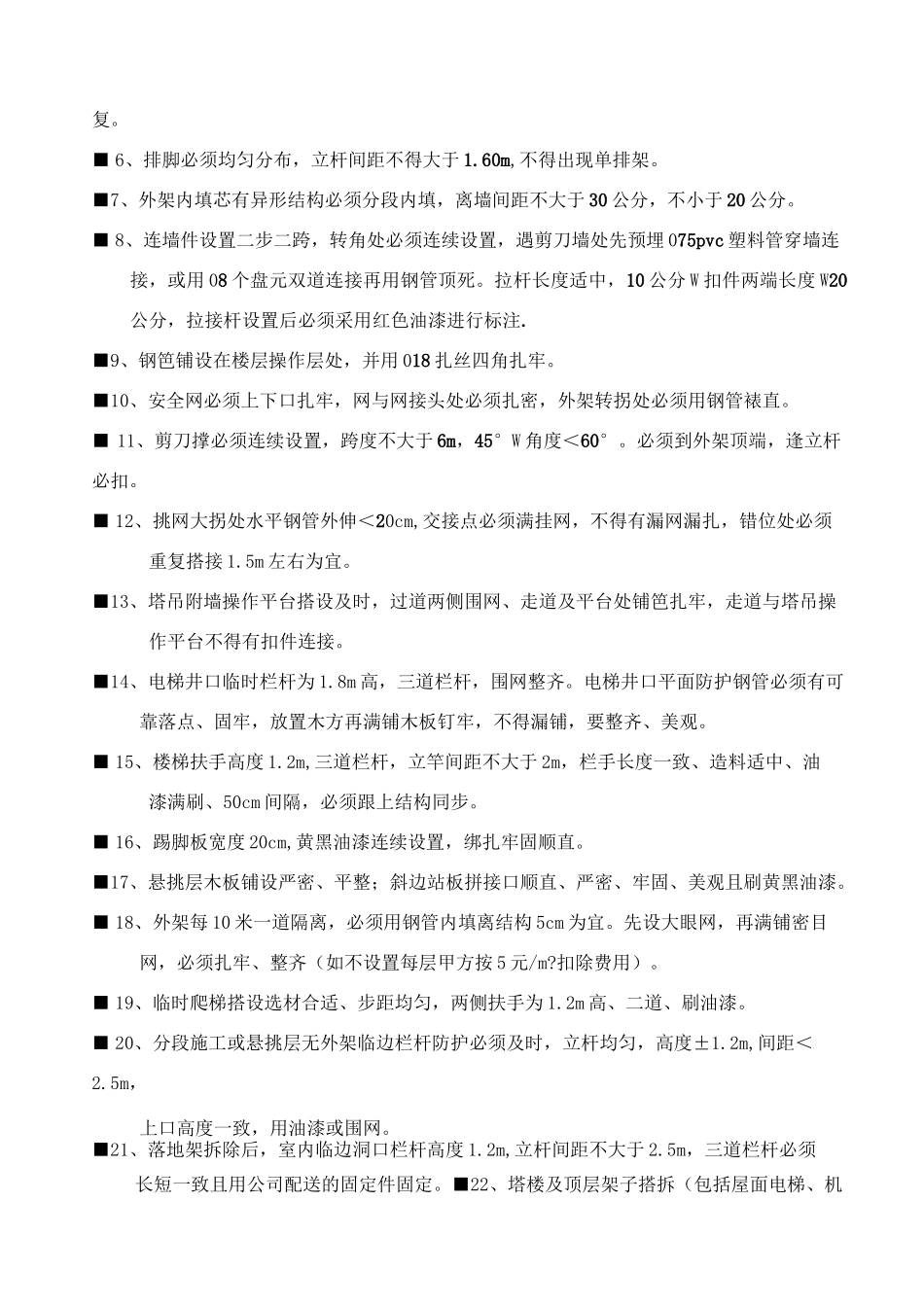

■ 6、排脚必须均匀分布,立杆间距不得大于 1
60m,不得出现单排架
■7、外架内填芯有异形结构必须分段内填,离墙间距不大于 30 公分,不小于 20 公分
■ 8、连墙件设置二步二跨,转角处必须连续设置,遇剪
