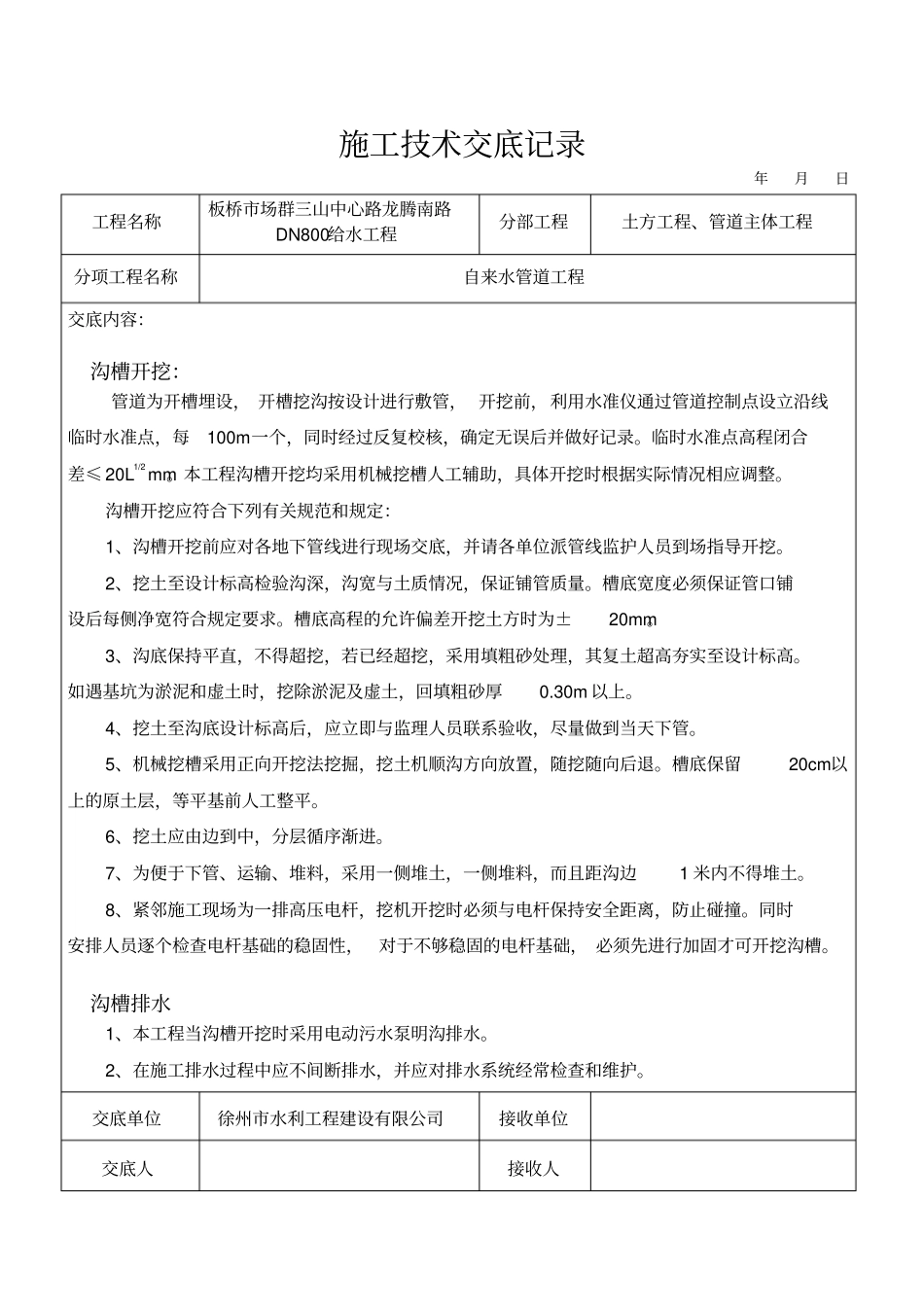

施工技术交底记录年月日工程名称板桥市场群三山中心路龙腾南路DN800给水工程分部工程土方工程、管道主体工程分项工程名称自来水管道工程交底内容:沟槽开挖:管道为开槽埋设, 开槽挖沟按设计进行敷管, 开挖前,利用水准仪通过管道控制点设立沿线临时水准点,每100m一个,同时经过反复校核,确定无误后并做好记录
临时水准点高程闭合差≤ 20L1/2mm
本工程沟槽开挖均采用机械挖槽人工辅助,具体开挖时根据实际情况相应调整
沟槽开挖应符合下列有关规范和规定:1、沟槽开挖前应对各地下管线进行现场交底,并请各单位派管线监护人员到场指导开挖
2、挖土至设计标高检验沟深,沟宽与土质情况,保证铺管质量
槽底宽度必须保证管口铺设后每侧净宽符合规定要求
槽底高程的允许偏差开挖土方时为±20mm
3、沟底保持平直,不得超挖,若已经超挖,采用填粗砂处理,其复土超高夯实至设计标高
如遇基坑为淤泥和虚土时,挖除淤泥及虚土,回填粗砂厚0
30m 以上
4、挖土至沟底设计标高后,应立即与监理人员联系验收,尽量做到当天下管
5、机械挖槽采用正向开挖法挖掘,挖土机顺沟方向放置,随挖随向后退
槽底保留20cm以上的原土层,等平基前人工整平
6、挖土应由边到中,分层循序渐进
7、为便于下管、运输、堆料,采用一侧堆土,一侧堆料,而且距沟边1 米内不得堆土
8、紧邻施工现场为一排高压电杆,挖机开挖时必须与电杆保持安全距离,防止碰撞
同时安排人员逐个检查电杆基础的稳固性,对于不够稳固的电杆基础, 必须先进行加固才可开挖沟槽
沟槽排水1、本工程当沟槽开挖时采用电动污水泵明沟排水
2、在施工排水过程中应不间断排水,并应对排水系统经常检查和维护
交底单位徐州市水利工程建设有限公司接收单位交底人接收人施工技术交底记录年月日工程名称板桥市场群三山中心路龙腾南路DN800给水工程分部工程土方工程、管道主体工程分项工程名称自来水管道工程交
