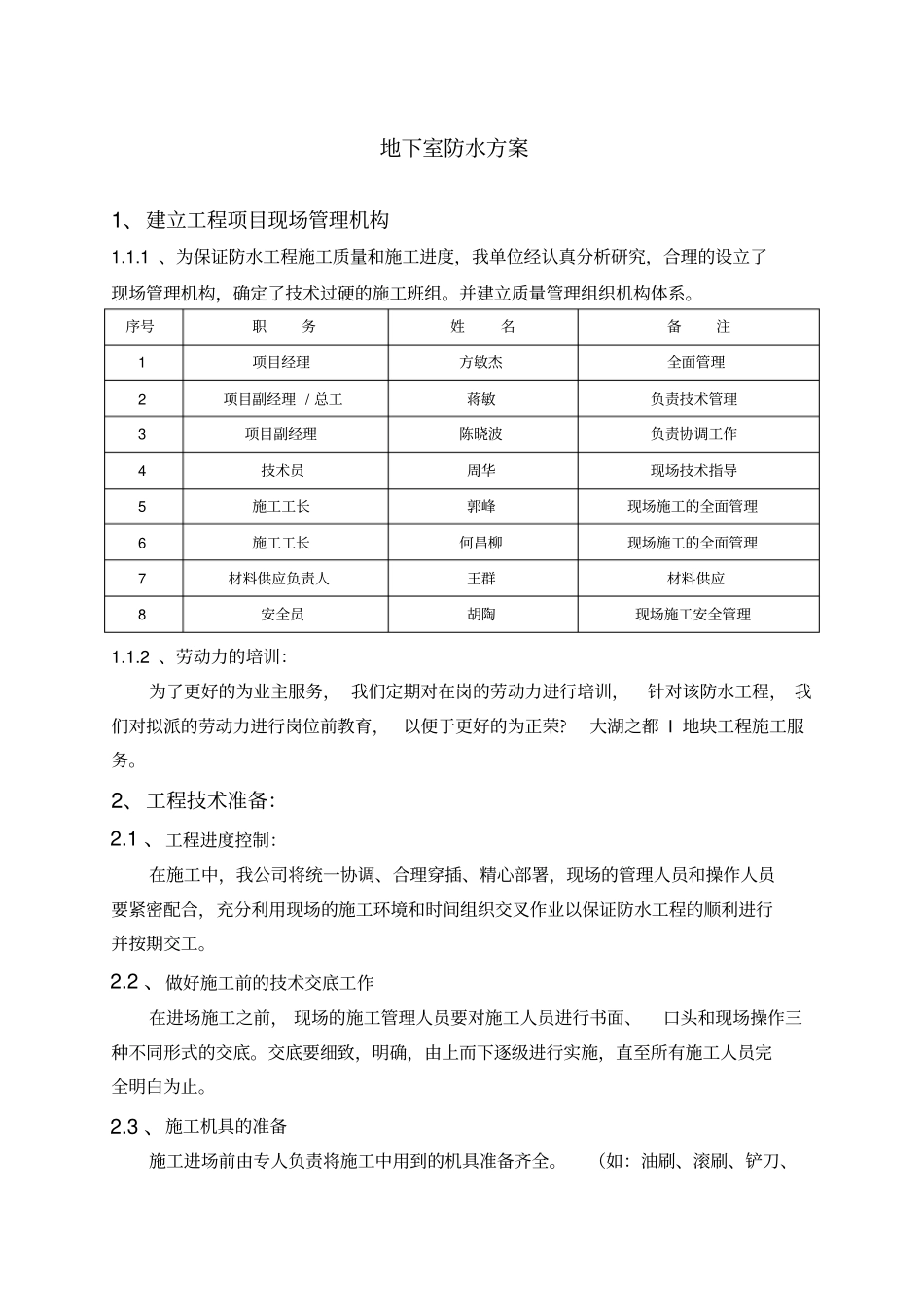

地下室防水方案1、建立工程项目现场管理机构1
1 、为保证防水工程施工质量和施工进度,我单位经认真分析研究,合理的设立了现场管理机构,确定了技术过硬的施工班组
并建立质量管理组织机构体系
序号职务姓名备注1 项目经理方敏杰全面管理2 项目副经理 / 总工蒋敏负责技术管理3 项目副经理陈晓波负责协调工作4 技术员周华现场技术指导5 施工工长郭峰现场施工的全面管理6 施工工长何昌柳现场施工的全面管理7 材料供应负责人王群材料供应8 安全员胡陶现场施工安全管理1
2 、劳动力的培训:为了更好的为业主服务, 我们定期对在岗的劳动力进行培训,针对该防水工程, 我们对拟派的劳动力进行岗位前教育, 以便于更好的为正荣
大湖之都 I 地块工程施工服务
2、工程技术准备:2
1 、工程进度控制:在施工中,我公司将统一协调、合理穿插、精心部署,现场的管理人员和操作人员要紧密配合,充分利用现场的施工环境和时间组织交叉作业以保证防水工程的顺利进行并按期交工
2 、做好施工前的技术交底工作在进场施工之前, 现场的施工管理人员要对施工人员进行书面、口头和现场操作三种不同形式的交底
交底要细致,明确,由上而下逐级进行实施,直至所有施工人员完全明白为止
3 、施工机具的准备施工进场前由专人负责将施工中用到的机具准备齐全
(如:油刷、滚刷、铲刀、灭火器、钢尺、壁纸刀、扫把、剪刀、小线绳等)

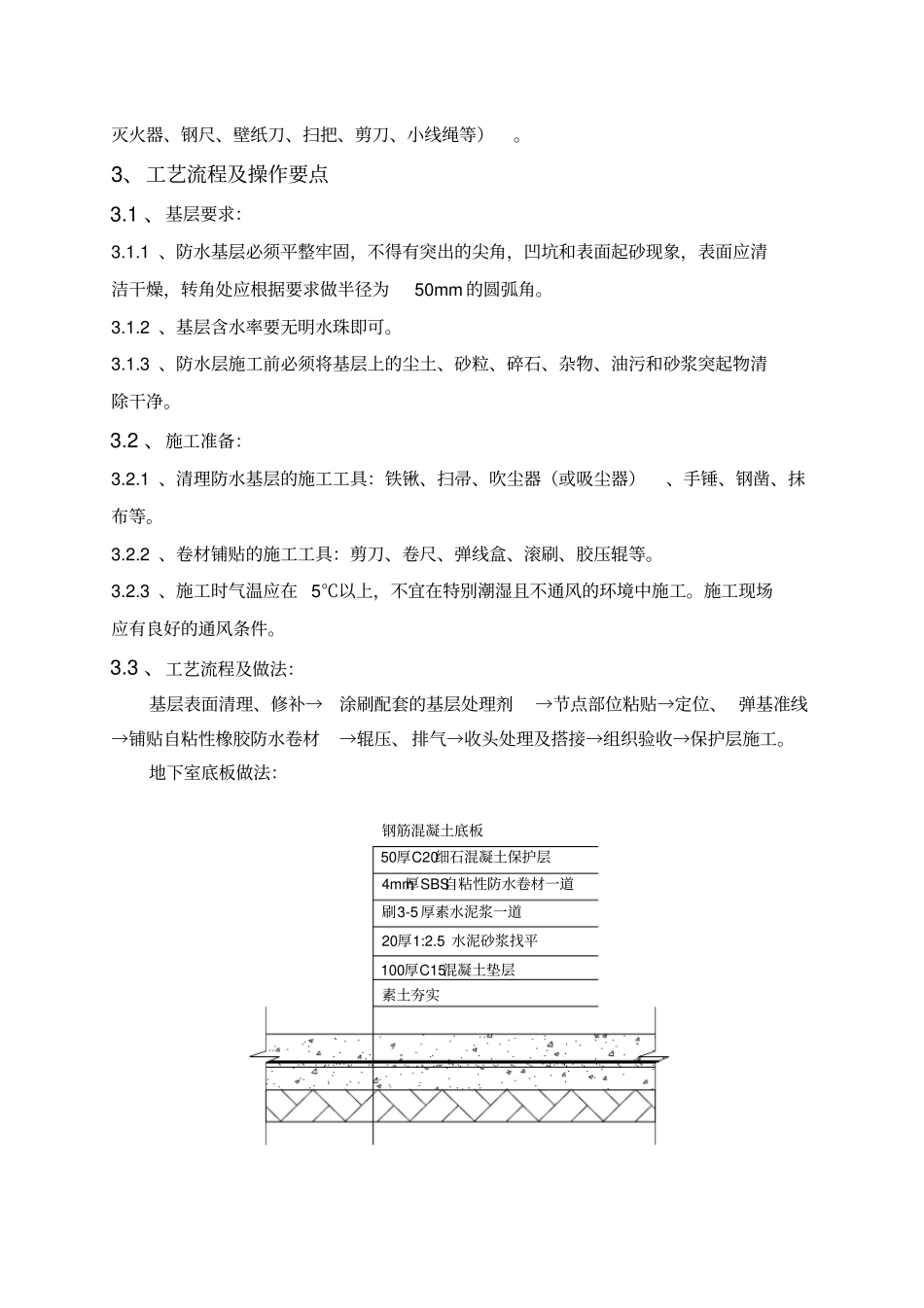

3、工艺流程及操作要点3
1 、基层要求:3
1 、防水基层必须平整牢固,不得有突出的尖角,凹坑和表面起砂现象,表面应清洁干燥,转角处应根据要求做半径为 50mm 的圆弧角
2 、基层含水率要无明水珠即可
3 、防水层施工前必须将基层上的尘土、砂粒、碎石、杂物、油污和砂浆突起物清除干净
2 、施工准备:3

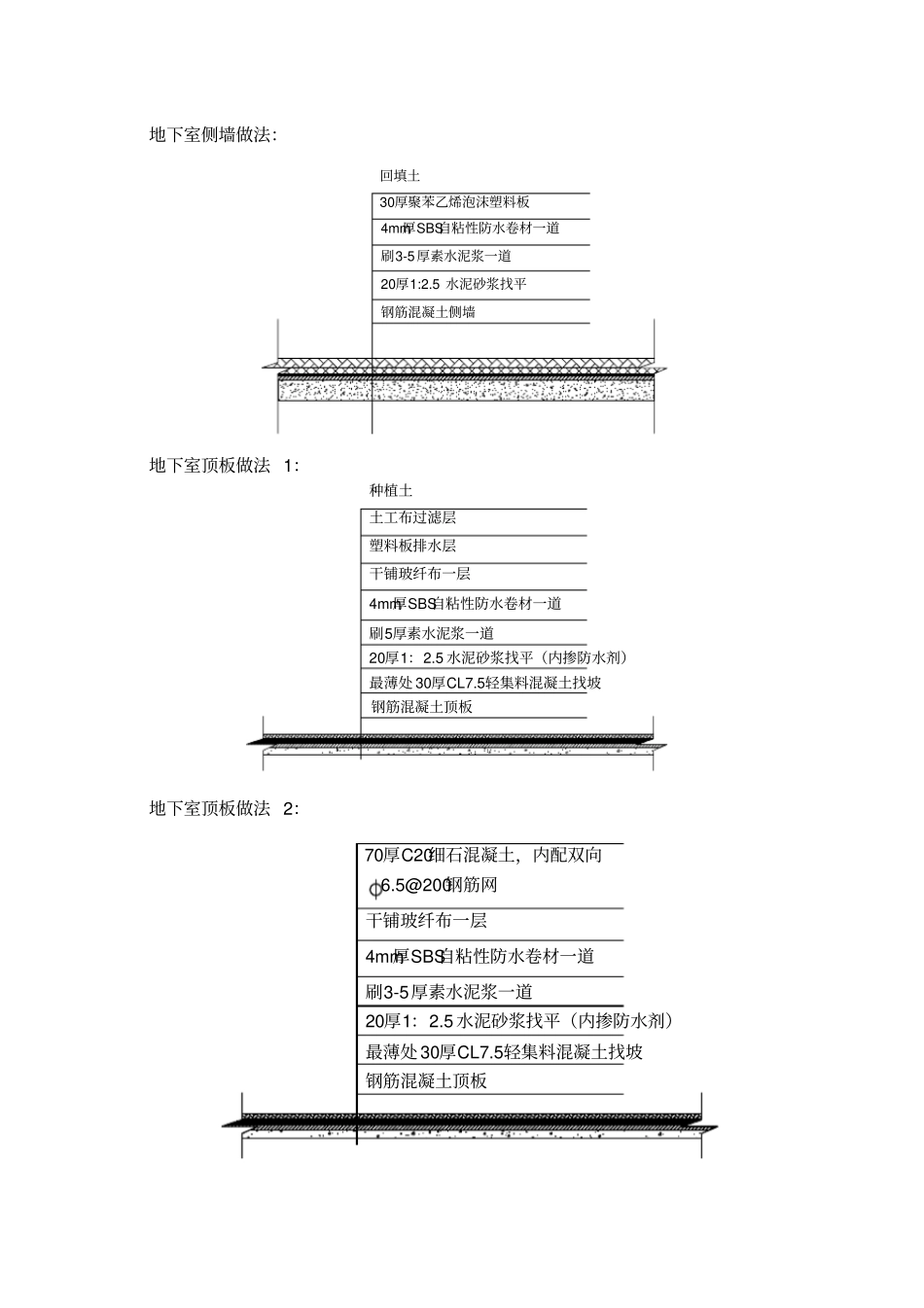

1 、清理防水基层的施工工具:铁锹、扫帚、吹尘器(或吸尘器)、手锤、钢凿
