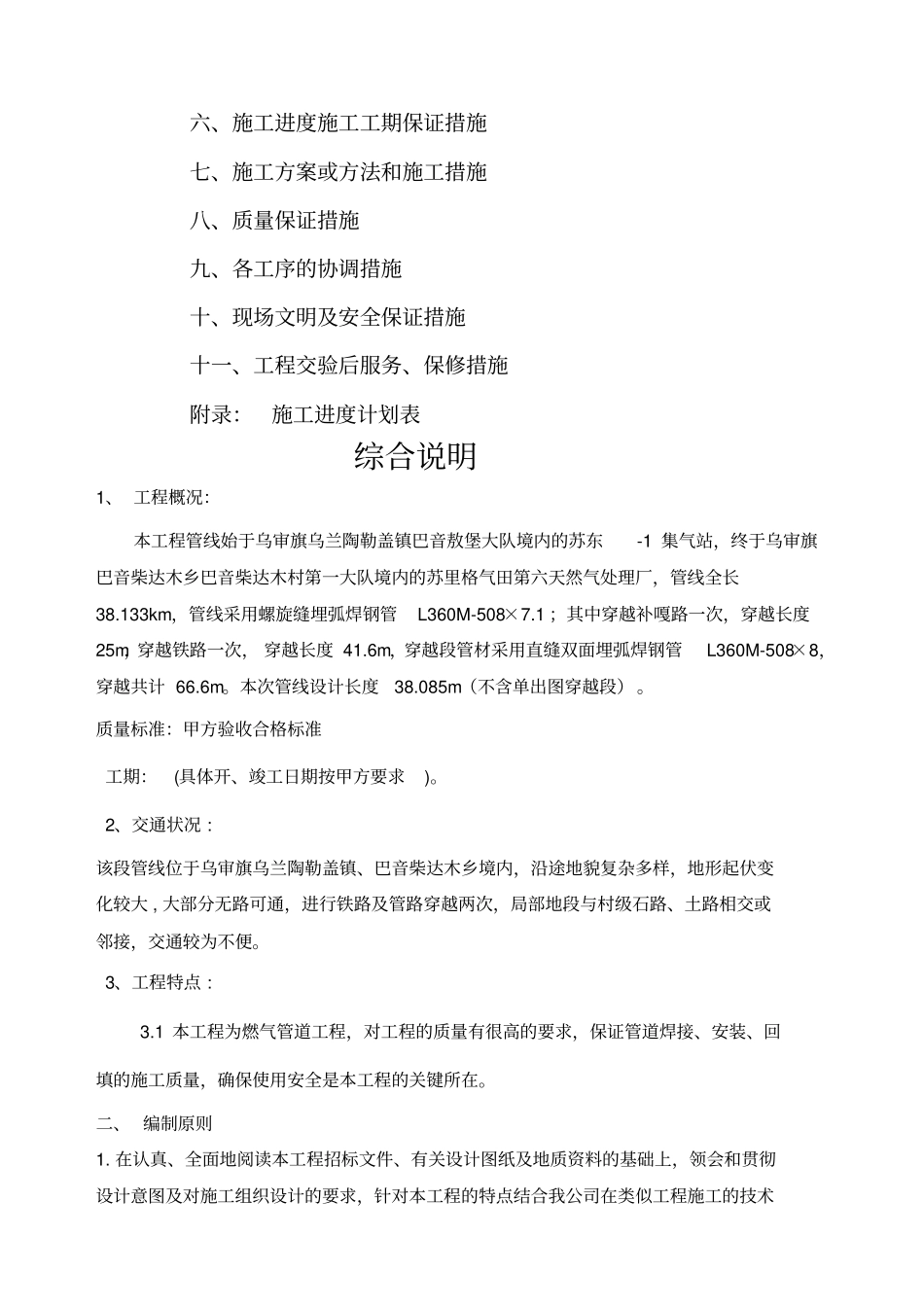

苏 6— 2 干线施工组织设计批 准 人:审 核 人:编 制 人:编制日期: 2013 年 6 月 19 日目录一、综合说明二、项目班子主要管理人员三、专业人员技术力量四、劳动力计划五、施工进度计划六、施工进度施工工期保证措施七、施工方案或方法和施工措施八、质量保证措施九、各工序的协调措施十、现场文明及安全保证措施十一、工程交验后服务、保修措施附录:施工进度计划表综合说明1、 工程概况:本工程管线始于乌审旗乌兰陶勒盖镇巴音敖堡大队境内的苏东-1 集气站,终于乌审旗巴音柴达木乡巴音柴达木村第一大队境内的苏里格气田第六天然气处理厂,管线全长38
133km,管线采用螺旋缝埋弧焊钢管L360M-508×7
1 ;其中穿越补嘎路一次,穿越长度25m,穿越铁路一次, 穿越长度 41
6m,穿越段管材采用直缝双面埋弧焊钢管L360M-508×8,穿越共计 66
本次管线设计长度38
085m(不含单出图穿越段)
质量标准:甲方验收合格标准工期:(具体开、竣工日期按甲方要求)
2、交通状况 :该段管线位于乌审旗乌兰陶勒盖镇、巴音柴达木乡境内,沿途地貌复杂多样,地形起伏变化较大 , 大部分无路可通,进行铁路及管路穿越两次,局部地段与村级石路、土路相交或邻接,交通较为不便
3、工程特点 :3
1 本工程为燃气管道工程,对工程的质量有很高的要求,保证管道焊接、安装、回填的施工质量,确保使用安全是本工程的关键所在

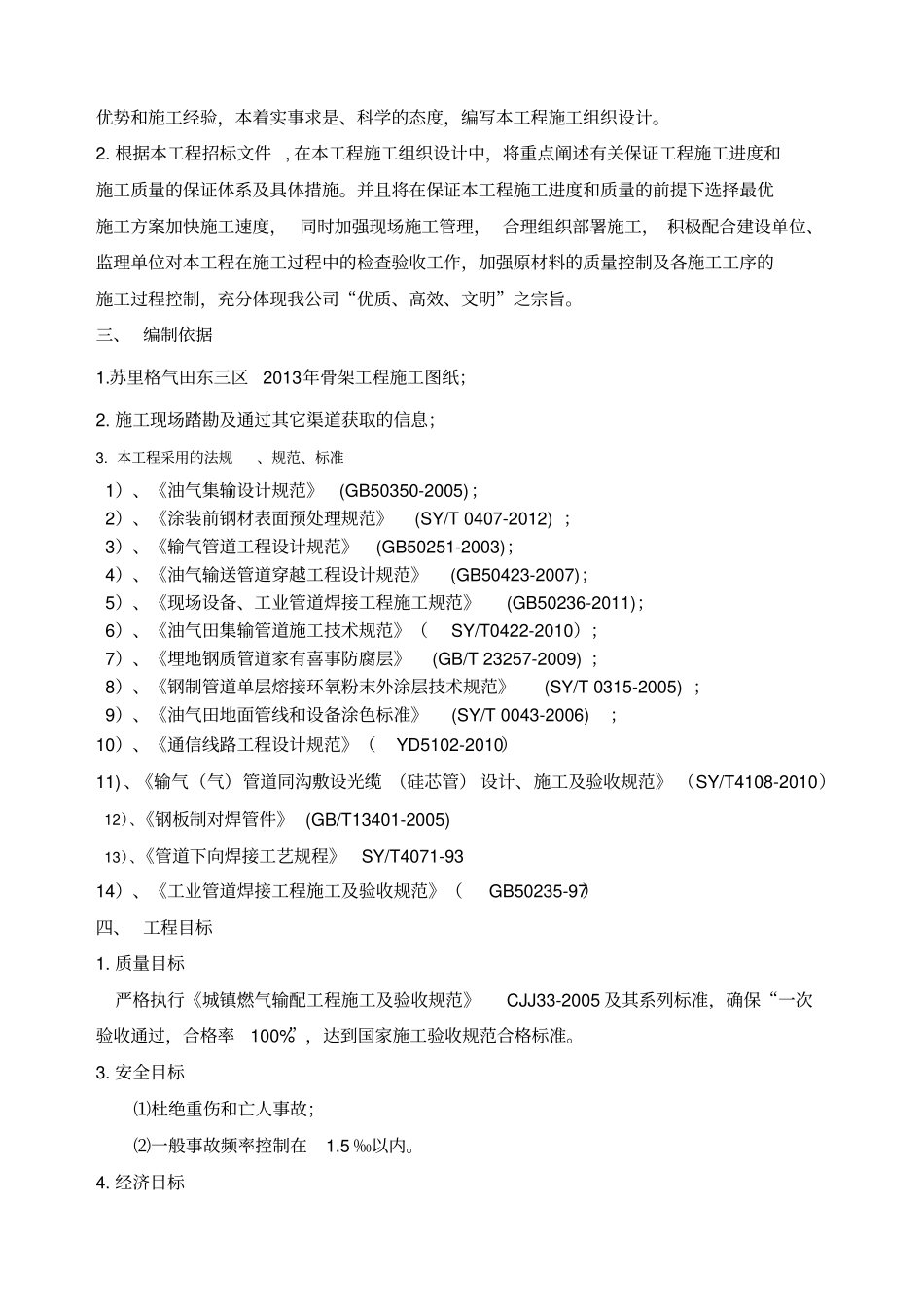

二、 编制原则1
在认真、全面地阅读本工程招标文件、有关设计图纸及地质资料的基础上,领会和贯彻设计意图及对施工组织设计的要求,针对本工程的特点结合我公司在类似工程施工的技术优势和施工经验,本着实事求是、科学的态度,编写本工程施工组织设计
根据本工程招标文件 , 在本工程施工组织设计中,将重点阐述有关保证工程施工进度和施工质量的保证体系及具体措施
并且将在保证本工程施工进
