紫园一标段坡屋面混凝土浇筑方案江苏金贸建设集团有限公司坡屋面现浇混凝土施工专项方案、工程概况本工程位于盐城市城南新区戴庄路与新都路交叉处
工程安全等级为二级
框架抗震等级为四级,剪力墙抗震等级为三级,抗震设防烈度为 7 度,屋面防水等级为 II 级
其中别墅建筑结构中屋面为钢筋砼斜坡屋面,砼强度为 C30
施工难度主要集中在坡屋面的施工工艺和质量控制上,从高程控制到抄平放线、从模板的支撑系统到模板的斜角拼接、从钢筋的制作加工到绑扎以及砼的浇筑顺序到成形质量等均需要严格控制,以确保坡屋面砼质量及安全

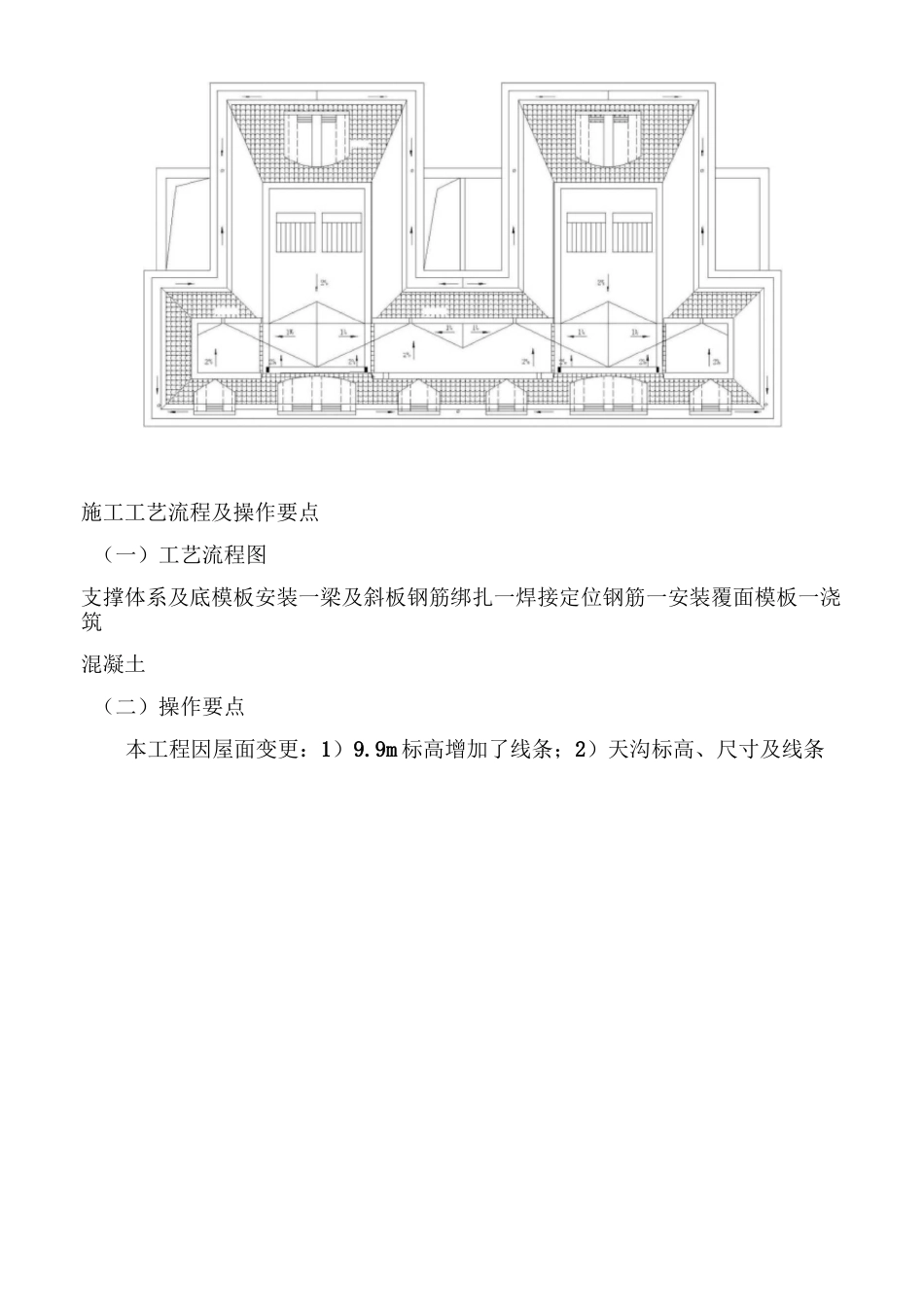

平面布置图:施工工艺流程及操作要点(一)工艺流程图支撑体系及底模板安装一梁及斜板钢筋绑扎一焊接定位钢筋一安装覆面模板一浇筑混凝土(二)操作要点本工程因屋面变更:1)9
9m 标高增加了线条;2)天沟标高、尺寸及线条增加;3)斜屋面梁板节点变更;4)老虎窗形状、尺寸、标高变更;5)屋顶周边女儿墙线条、尺寸、形状变更
现屋面最大坡度约 66 度,北侧老虎窗部位坡面 45 度,现场模板已进行了多次调整,施工难度大,危险系数高,混凝土浇筑质量难以保证,53#楼第一次浇筑屋面时,采用坡面拦钢丝网,分层浇筑;因振捣后砼滑落,无法铺平,拆模后板底砼密实度、板面平整度较差,板底蜂窝麻面较多,砼成形效果不理想,修补费用高
经建设、监理及公司技术部研究探讨,模板施工时,将坡屋面模板采用剪力墙模板的施工方法,以限制固定砼厚度和流动的方式进行浇筑,保证屋面坡度及砼的成型
且为确保 12cm 板厚混凝土灌注密实,坡面采用细石砼进行浇筑

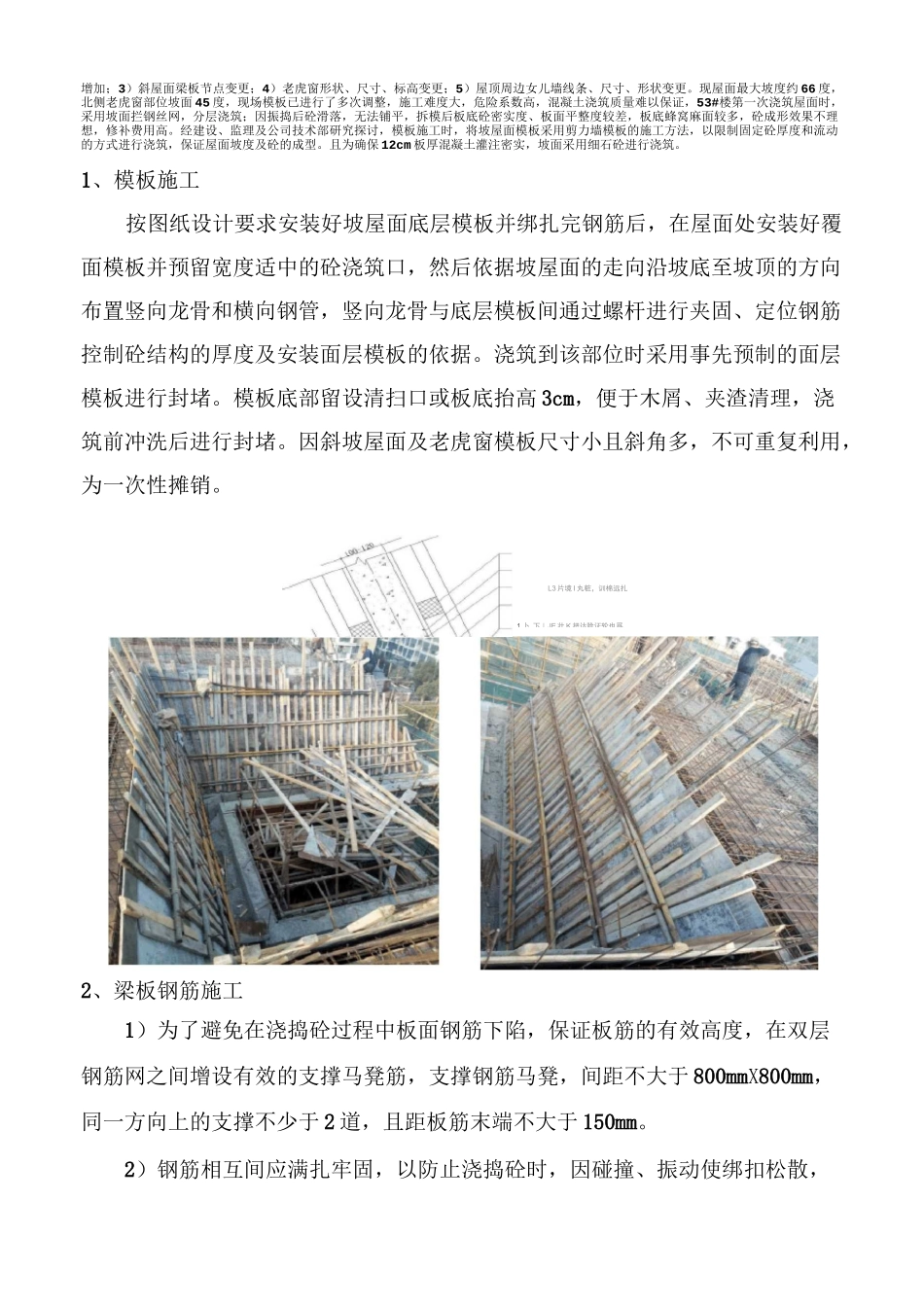

1、模板施工按图纸设计要求安装好坡屋面底层模板并绑扎完钢筋后,在屋面处安装好覆面模板并预留宽度适中的砼浇筑口,然后依据坡屋面的走向沿坡底至坡顶的方向布置竖向龙骨和横向钢管,竖向龙骨与底层模板间通过螺杆进行夹固、定位钢筋控制砼结构的厚度及安装面层模板的依据
