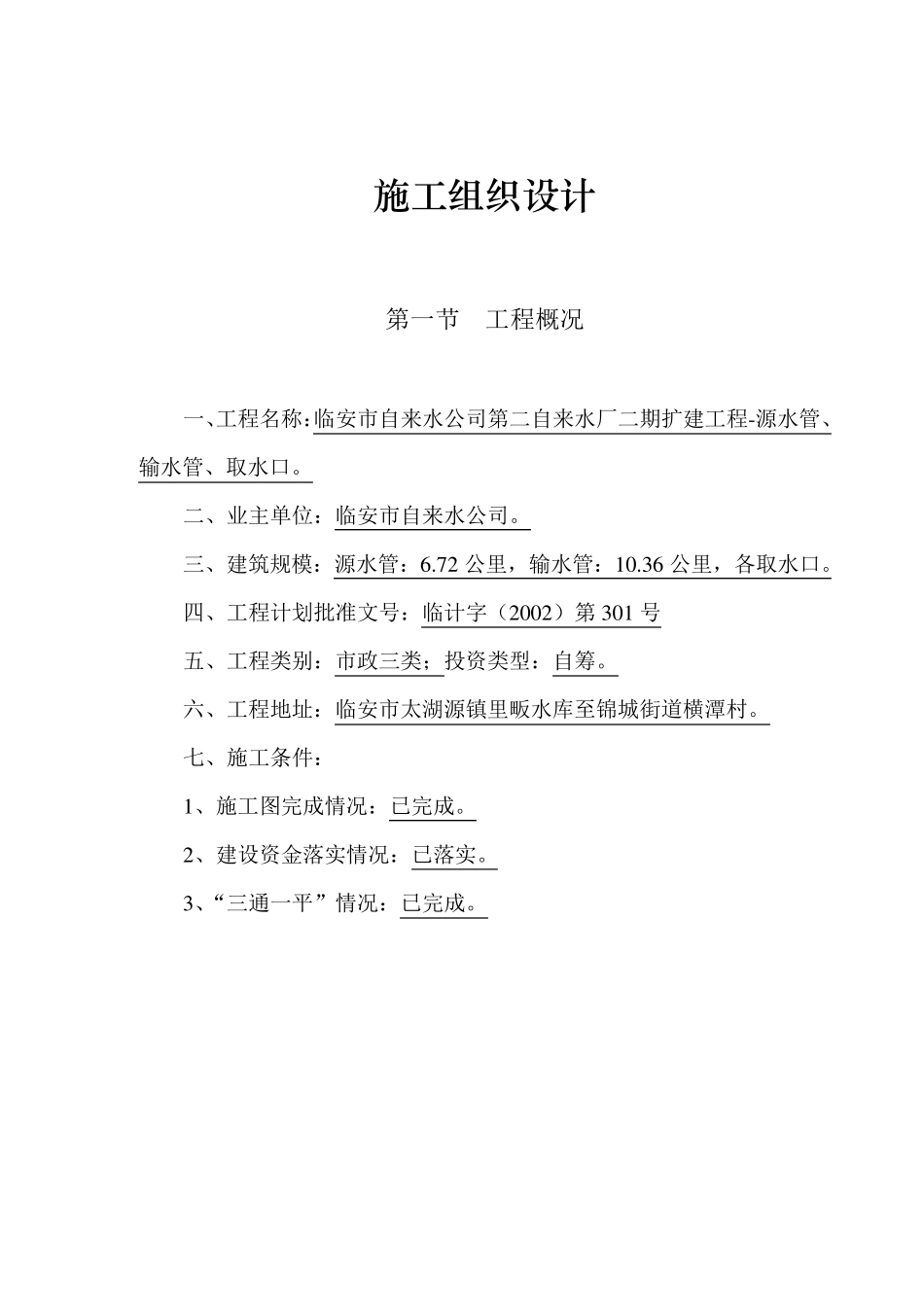

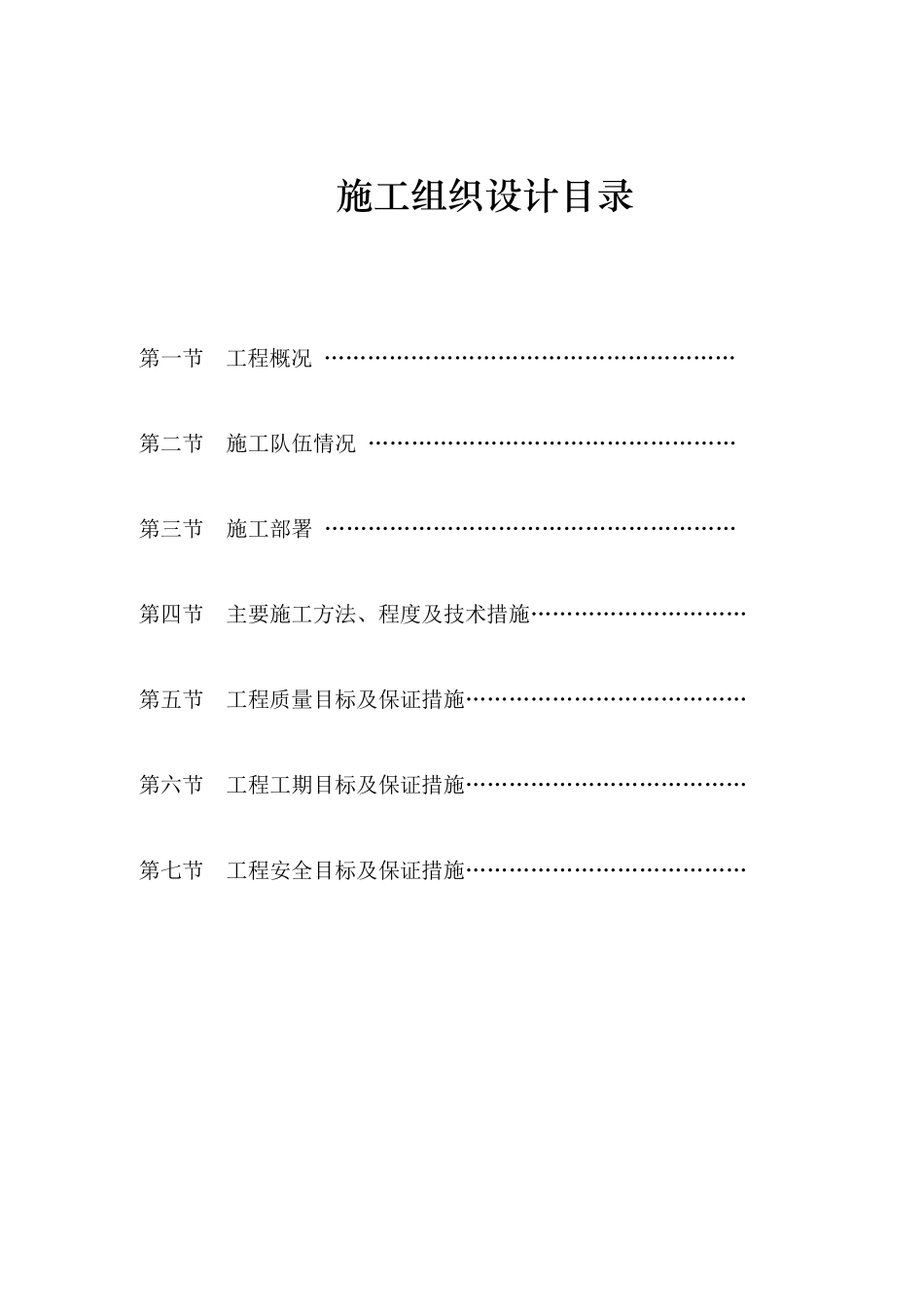

施工组织设计目录 第一节 工程概况 ………………………………………………… 第二节 施工队伍情况 …………………………………………… 第三节 施工部署 ………………………………………………… 第四节 主要施工方法、程度及技术措施………………………… 第五节 工程质量目标及保证措施………………………………… 第六节 工程工期目标及保证措施………………………………… 第七节 工程安全目标及保证措施………………………………… 施工组织设计 第一节 工程概况 一、工程名称:临安市自来水公司第二自来水厂二期扩建工程-源水管、输水管、取水口
二、业主单位:临安市自来水公司
三、建筑规模:源水管:6
7 2 公里,输水管:1 0
3 6 公里,各取水口
四、工程计划批准文号:临计字(2 0 0 2 )第3 0 1 号 五、工程类别:市政三类;投资类型:自筹
六、工程地址:临安市太湖源镇里畈水库至锦城街道横潭村
七、施工条件: 1 、施工图完成情况:已完成
2 、建设资金落实情况:已落实
3 、“三通一平”情况:已完成

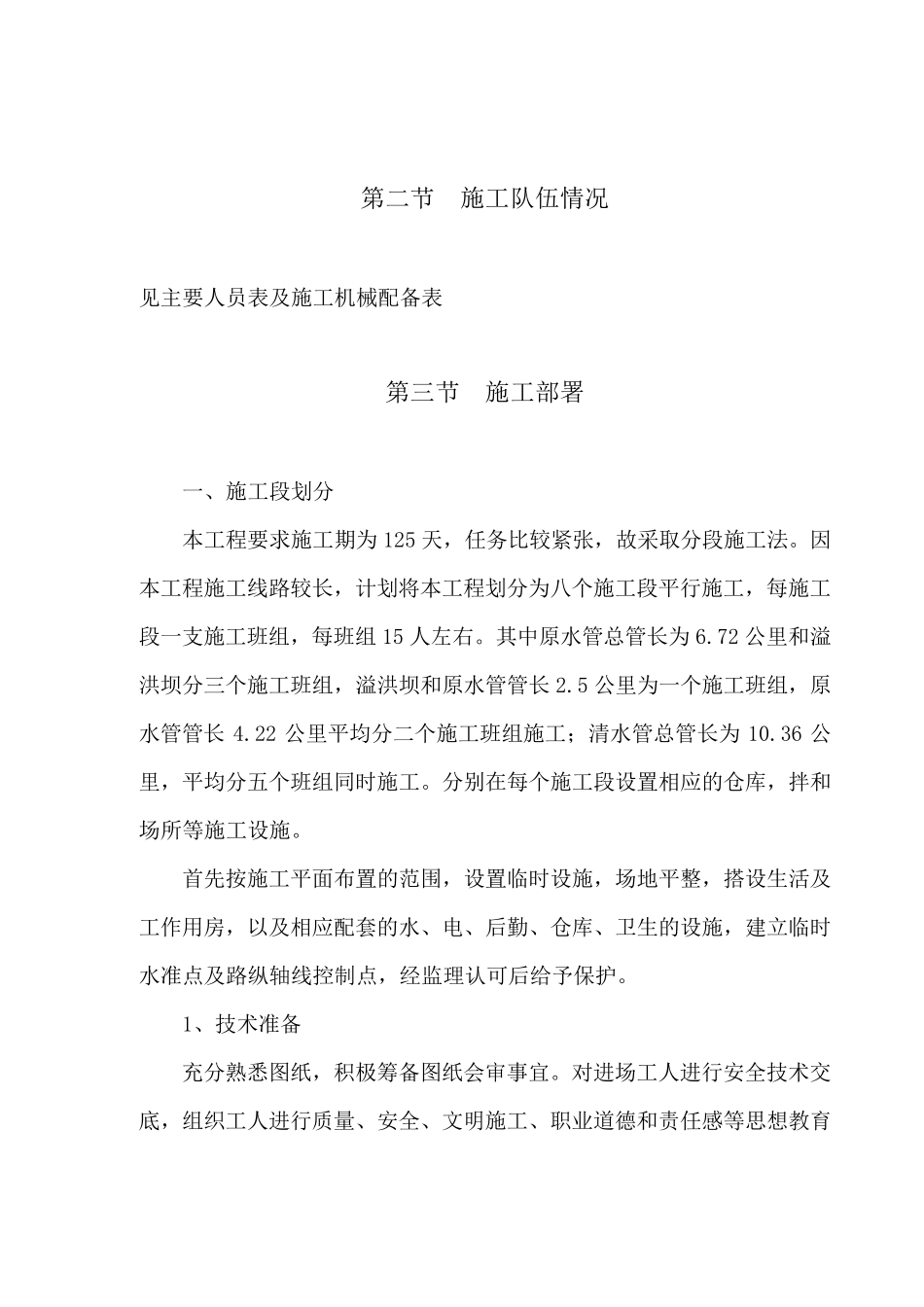

第二节 施工队伍情况 见主要人员表及施工机械配备表 第三节 施工部署 一、施工段划分 本工程要求施工期为 125 天,任务比较紧张,故采取分段施工法
因本工程施工线路较长,计划将本工程划分为八个施工段平行施工,每施工段一支施工班组,每班组 15 人左右
其中原水管总管长为 6
72 公里和溢洪坝分三个施工班组,溢洪坝和原水管管长 2
5 公里为一个施工班组,原水管管长 4
22 公里平均分二个施工班组施工;清水管总管长为 10
36 公里,平均分五个班组同时施工
分别在每个施工段设置相应的仓库,拌和场所等施工设施
首先按施工平面布置的范围,设置临时设施,场地平整,搭设生活及工作用房,以及相应配套的水、电、后勤、仓库、卫生的设施,建立临时水准点及路纵轴线
