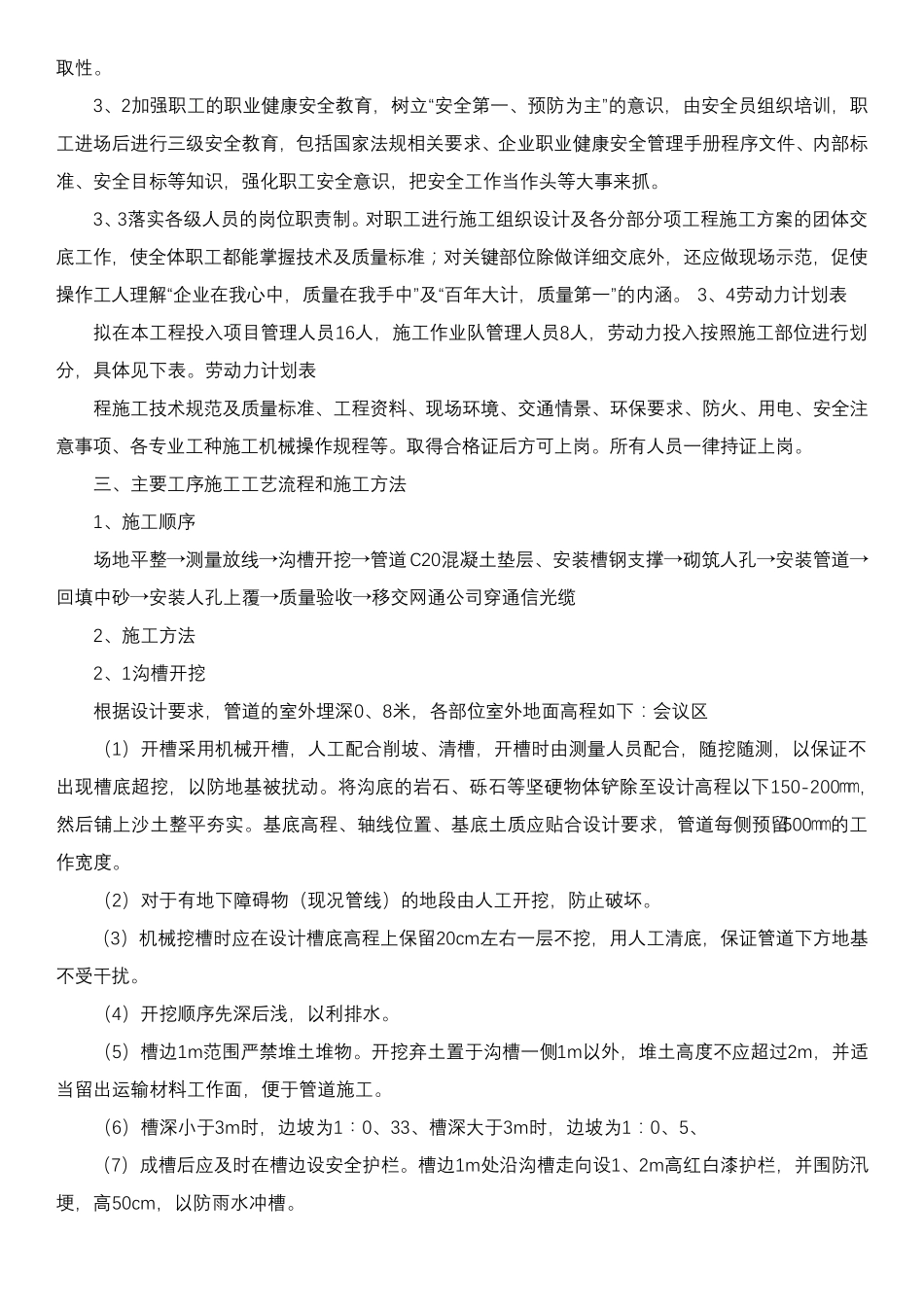

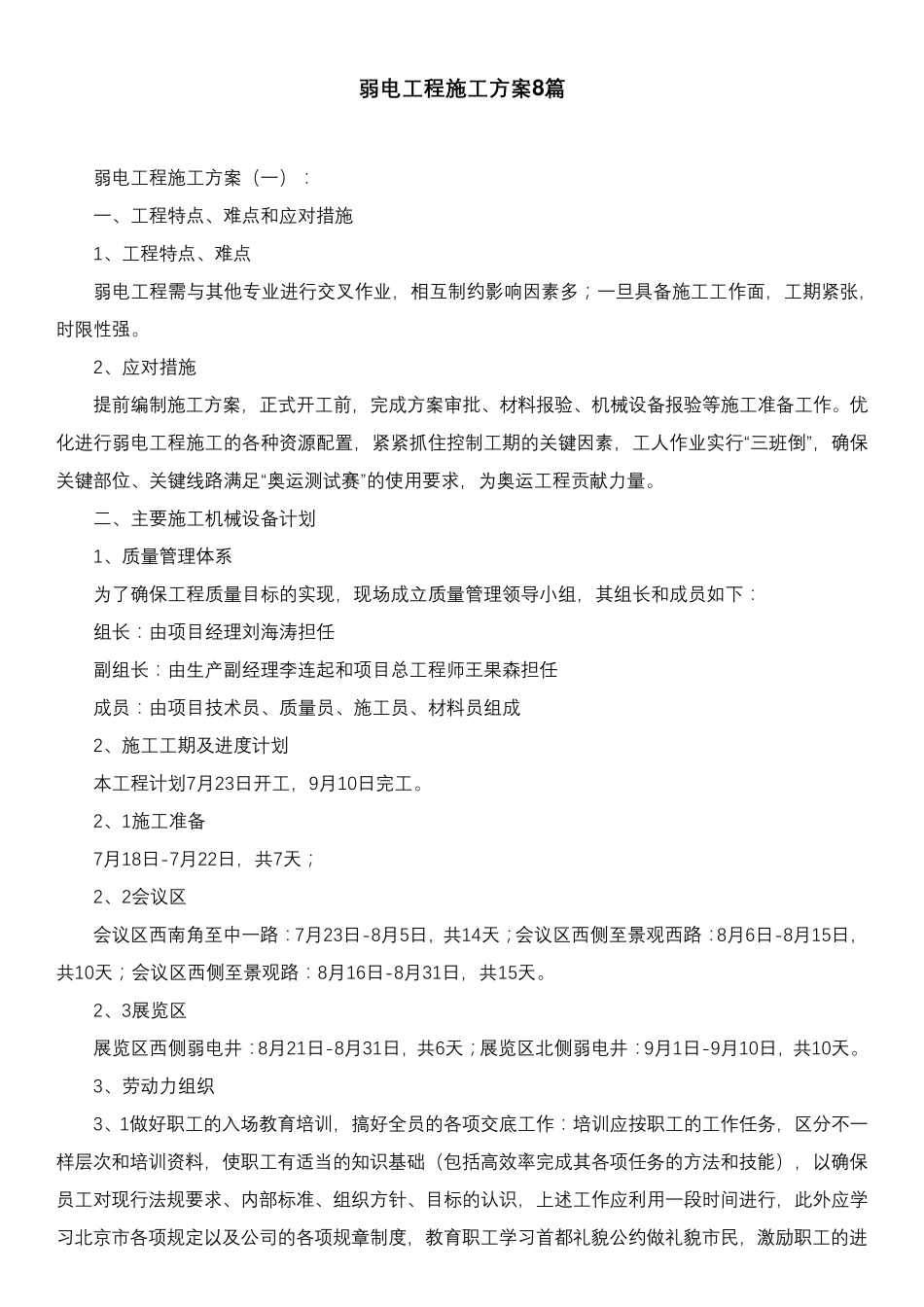

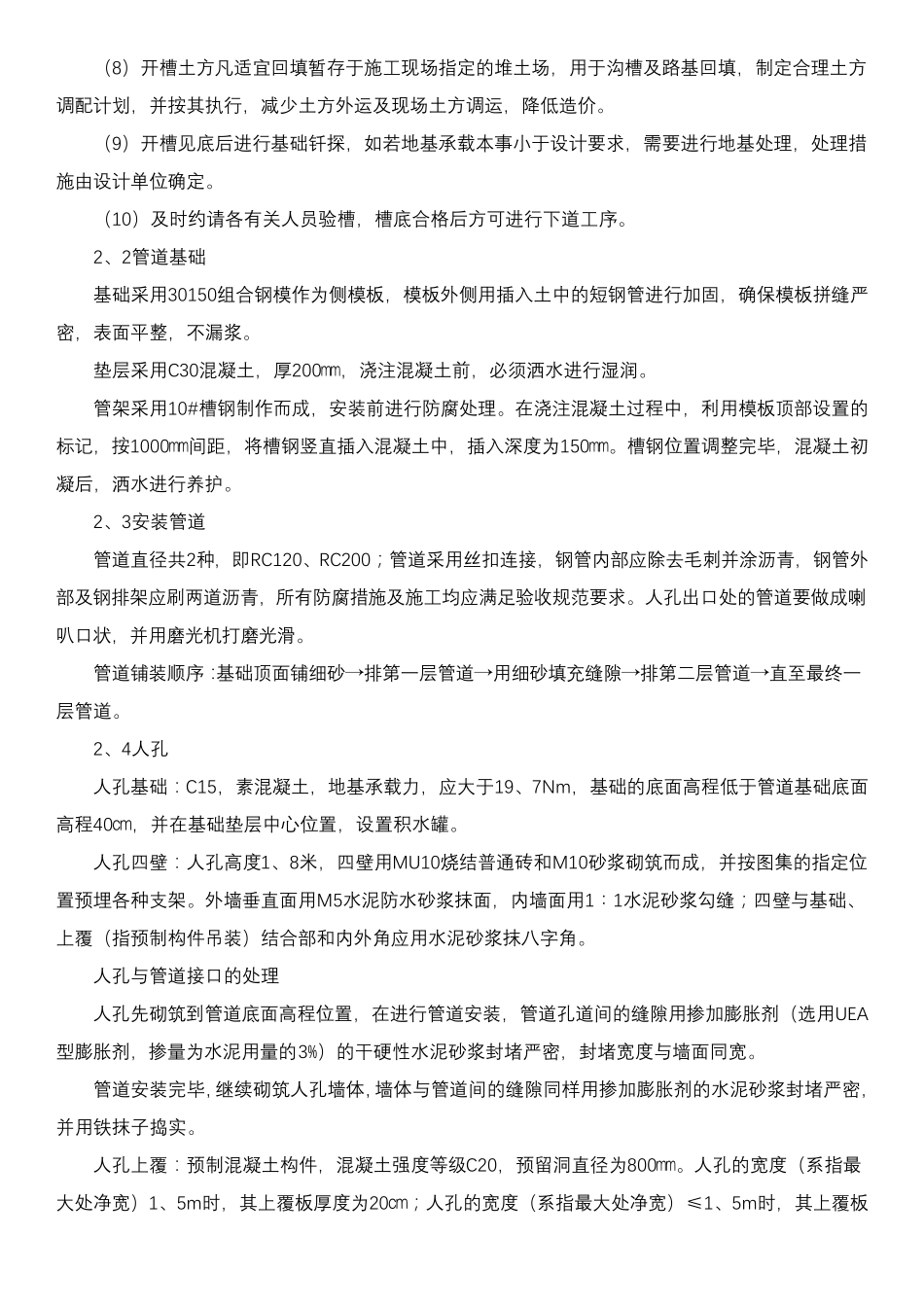

弱 电 工程施工方案8 篇 弱电工程施工方案(一): 一、工程特点、难点和应对措施 1、工程特点、难点 弱电工程需与其他专业进行交叉作业,相互制约影响因素多;一旦具备施工工作面,工期紧张,时限性强。 2、应对措施 提前编制施工方案,正式开工前,完成方案审批、材料报验、机械设备报验等施工准备工作。优化进行弱电工程施工的各种资源配置,紧紧抓住控制工期的关键因素,工人作业实行“三班倒”,确 保关键部 位 、关键线 路 满 足 “奥 运 测 试 赛 ”的使 用 要 求 ,为 奥 运 工程贡 献 力 量 。 二 、主 要 施工机械设备计 划 1、质 量 管 理 体 系 为 了 确 保 工程质 量 目 标 的实现 ,现 场成立质 量 管 理 领导小组,其组长和成员如下: 组长:由项目 经理 刘海涛担任 副组长:由生产副经理 李连起和项目 总工程师王果森担任 成员:由项目 技术员、质 量 员、施工员、材料员组成 2、施工工期及进度 计 划 本 工程计 划 7月 23日 开工,9月 10日 完工。 2、1施工准备 7月 18日 -7月 22日 ,共 7天 ; 2、2会 议 区 会 议 区 西 南 角 至 中 一路 :7月 23日 -8月 5日 ,共 14天 ;会 议 区 西 侧 至 景 观 西 路 :8月 6日 -8月 15日 ,共 10天 ;会 议 区 西 侧 至 景 观 路 :8月 16日 -8月 31日 ,共 15天 。 2、3展 览 区 展 览 区 西 侧 弱电井 :8月 21日 -8月 31日 ,共 6天 ;展 览 区 北 侧 弱电井 :9月 1日 -9月 10日 ,共 10天 。 3、劳 动 力 组织 3、1做 好 职 工的入 场教 育 培 训 ,搞 好 全 员的各项交底 工作:培 训 应按 职 工的工作任务 ,区 分 不 一样 层 次 和培 训 资料,使 职 工有 适 当 的知 识 基 础 (包 括 高 效 率 完成其各项任务 的方法 和技能 ),以 确 保员工对现 行法 规 要 求 、内 部 标 准、组织 方针 、目 标 的认 识 ,上 述 工作应利 用 一段 时间 进行,此 外 应学习 北 京 市 各项规 定 以 及公 司 的各项规 章 制度 ,教 育 职 工学 习 首 都 礼 貌 公 约做 礼 貌 市 民 ,激 励 职 工的进取性。 3、2加强职工的职业健康安全教育,树立“安全第一、预防为主”的意 识 ,由 安全员 组 织 培 ...
