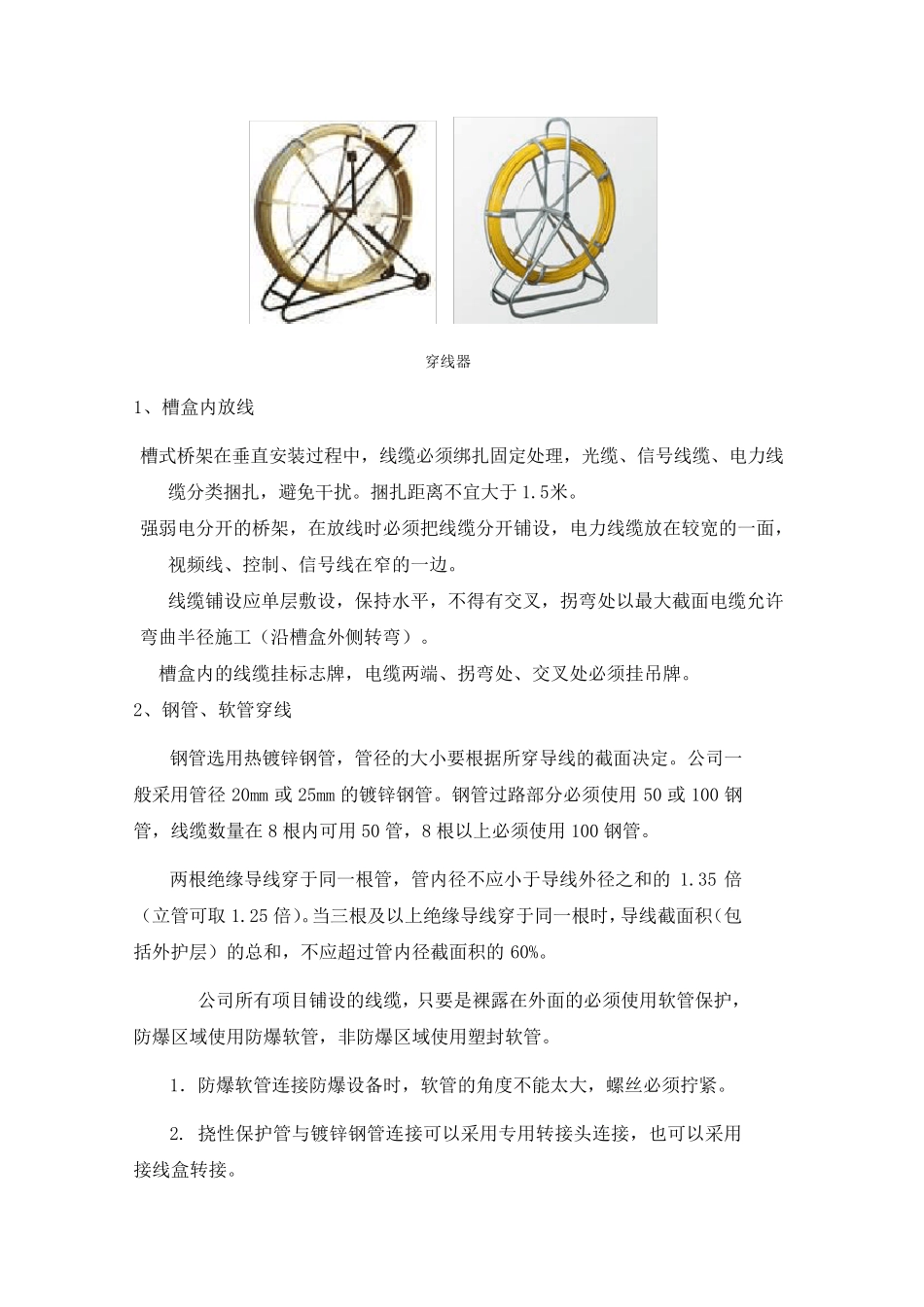

线缆的敷设 线缆的铺设是隐蔽工程中最重要的一项,线缆铺设的好坏直接影响工程的质量和项目的维护量,线缆敷设导致的故障一般难以发现、较难排除,解决成本较大,所以线缆敷设工作是我们土建工作中的重点,也是检查考核的重点。 1)线缆配盘计划:线缆铺设前,应更具现场的点位的长短情况把线缆合理计划安排,做好配盘计划后才能开始放线,如点位较少,线缆交短,可以安排从远的点放线,直到最近的点,配盘工作是放线前重要的施工步骤,线缆的合理利用,可以给项目节约大量的人力财力。 2)测试线缆绝缘情况:电力及信号线缆放线前,必须测量线缆的绝缘情况,线缆的绝缘阻值一般都在线缆的表皮上明确标示,测试值必须大于这个值。可使用兆欧表或万用表的通断档测试绝缘情况。短路或者断路的线缆,严禁在地埋时使用。 3)放线:线缆在放线的过程中,必须把线缆盘装时的扭劲去除,小米数非铠装线缆(如帝一视频线、控 制 线等 ),放线时从线缆中间 开放(中间 处 劲大,容 易 卸 劲),放线时一边 拉 线一般旋 转 线缆释 放扭劲,带线缆盘的铠装线缆放线时,单 根 在 300 米以内 ,并 且 数量在5 根 以内 ,可以滚 动 线缆盘放线,保 证 线缆的平 直,不 扭劲。长距 离 放线必须使用放线盘/架 放线。 公 司 要求 线缆沟 内 不 能有 接头 。 4)线缆标识 :线缆铺设中,必须做好放线记 录 表,便 于日 后的查找 及资料 的归 档,线缆放线记 录 表,必须登 记 线缆的种 类 、线缆的起 始端 米数、终 点端 米数、点位的去向 等 信息 .每 放一根 线缆,必须在线缆的两 头 做明显 的线缆标记 ,方 便 在机 房 整 理及日 常 维护过程中,从大量的线缆中,方 便 、快 捷 的找 到所需 线缆。 小型线缆放线架 线缆放线架 放线时严禁野蛮操作,均匀用力,线缆架处1 人放线,线缆断几人拉线,放线每到拐弯处必须增加1 人,保证线缆受力均匀不在地上拖拉线缆,尤其是砾石水泥路面,保证线缆的绝缘完好。 放线施工图 5)线缆在过已有预埋管线的路断时,可以使用钢丝穿过预埋管,再将线缆固定在钢丝上,带过预埋管线路段,如预埋管内线缆较乱,钢丝无法通过,可使用玻璃钢穿线器穿线。 穿线器 1、槽盒内放线 槽式桥架在垂直安装过程中,线缆必须绑扎固定处理,光缆、信号线缆、电力线缆分类捆扎,避免干扰。捆扎距离不宜大于 1.5米。 强弱电分开的桥架,在放...
