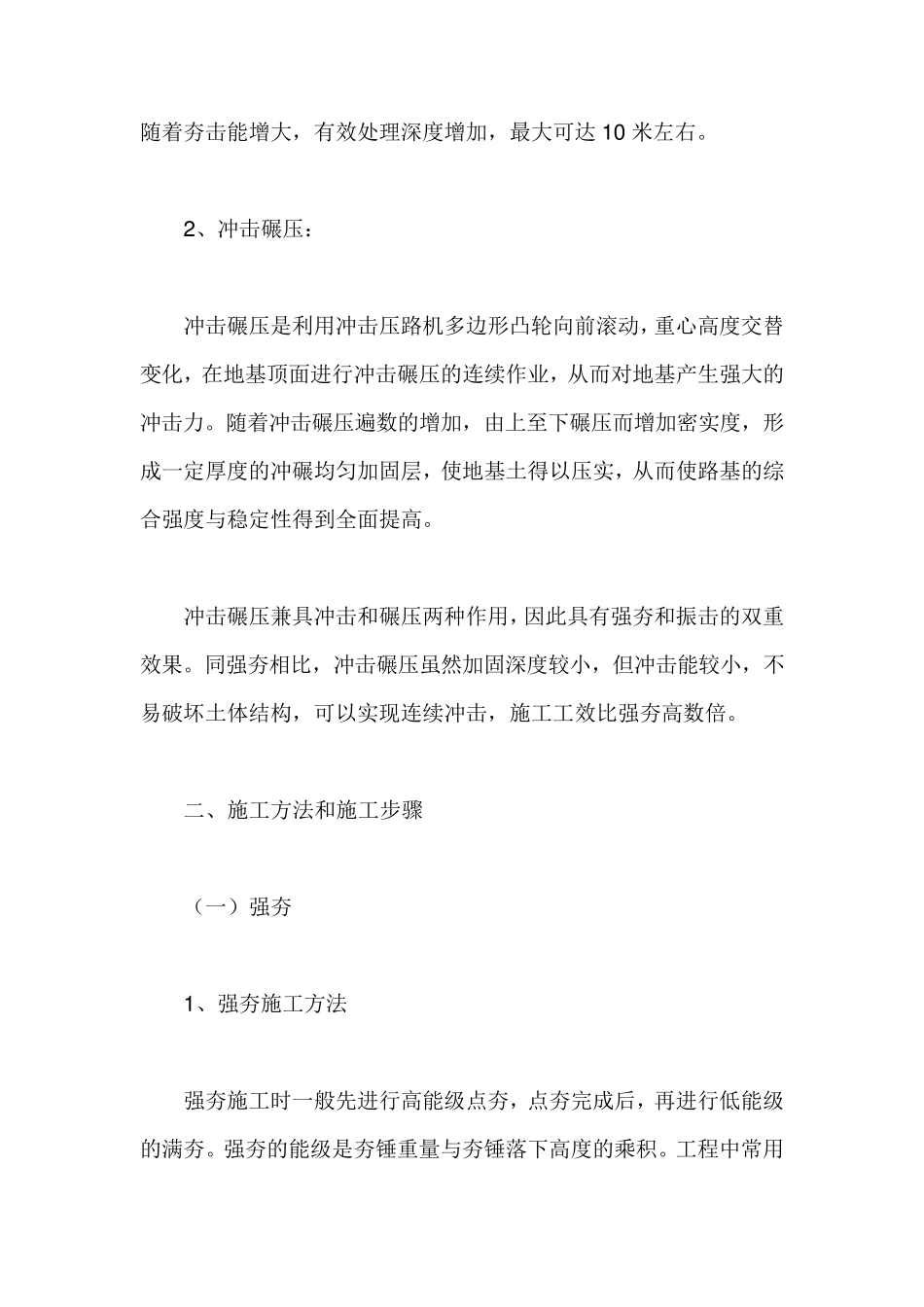

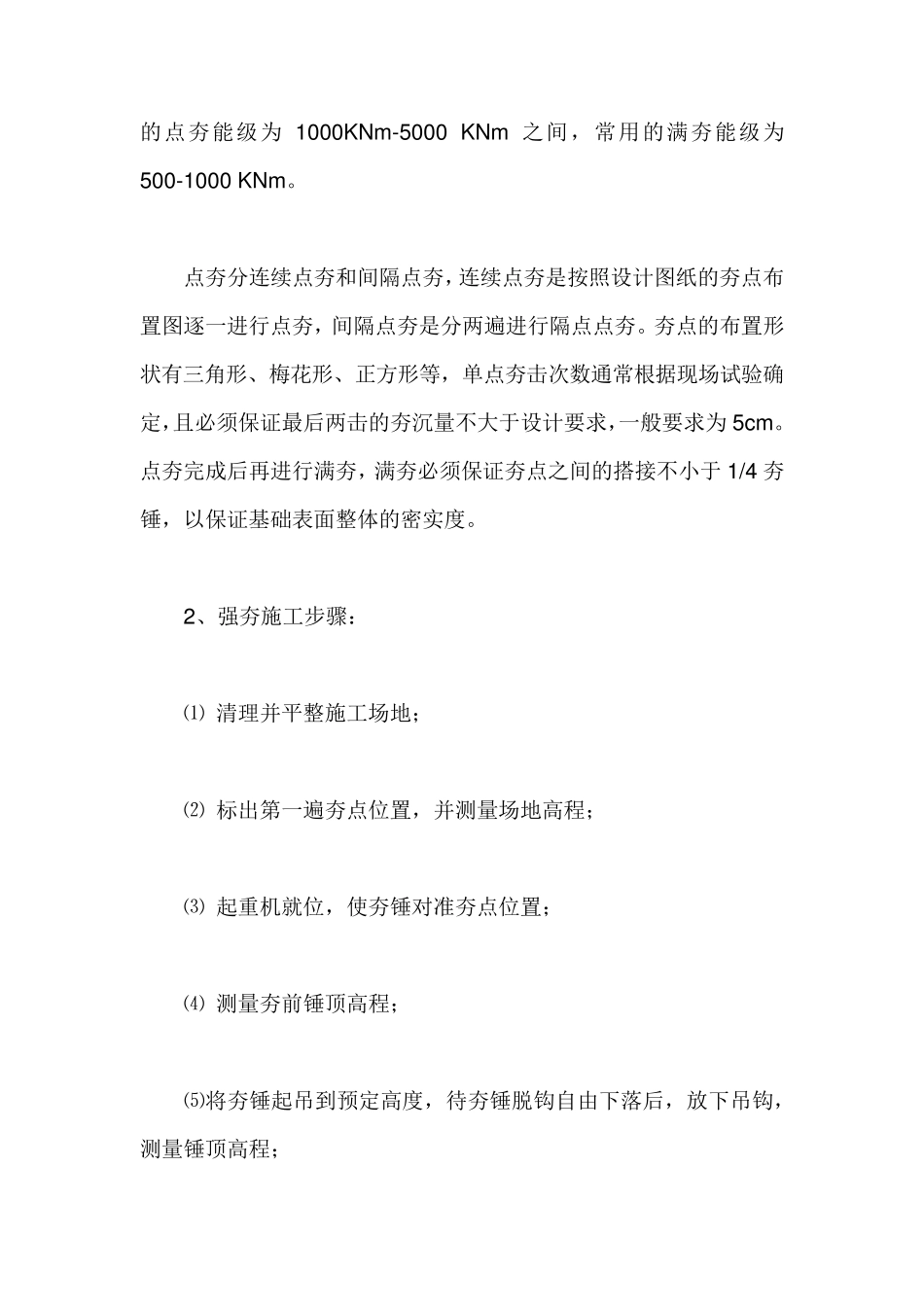

强夯和冲击碾压技术与应用比较 强夯和冲击碾压是两种新型的地基加固方式,这两种施工工艺无论在压实度和影响深度都大于普通光轮压路机和振动压路机,因此目前被广泛应用于地基深加固和高填方路基的施工中。但是由于两者的应用范围并不完全相同,现将这种施工工艺的技术和应用情况进行分析比较,以便对现场的施工方案选择进行指导。 一、施工原理 1 、强夯: 强夯是指利用起重设备将夯锤起吊到一定高度,而后利用自动脱钩释放重锤使其自由落下,其动能对地基土施加很大的冲击能,在地基土中形成冲击波和动应力,提高地基的强度。 强夯一般采用先点夯后满夯的方法,地基土经点夯后,承载力提高,最后采用小夯击能满夯,使整个场地浅表层又得到加固。 强夯可以使土体结构发生显著变化,地基土重新固结,降低土的压缩性,改善其抗液化能力,消除湿 陷 性等 ,从 而提高土层的均 匀 程度,减 少 将来 可能出 现的差 异 沉 降。强夯的影响深度通常 在4 米 以上 ,随着夯击能增大,有效处理深度增加,最大可达1 0 米左右。 2 、冲击碾压: 冲击碾压是利用冲击压路机多边形凸轮向前滚动,重心高度交替变化,在地基顶面进行冲击碾压的连续作业,从而对地基产生强大的冲击力。随着冲击碾压遍数的增加,由上至下碾压而增加密实度,形成一定厚度的冲碾均匀加固层,使地基土得以压实,从而使路基的综合强度与稳定性得到全面提高。 冲击碾压兼具冲击和碾压两种作用,因此具有强夯和振击的双重效果。同强夯相比,冲击碾压虽然加固深度较小,但冲击能较小,不易破坏土体结构,可以实现连续冲击,施工工效比强夯高数倍。 二、施工方法和施工步骤 (一)强夯 1 、强夯施工方法 强夯施工时一般先进行高能级点夯,点夯完成后,再进行低能级的满夯。强夯的能级是夯锤重量与夯锤落下高度的乘积。工程中常用的点夯能级为1000KNm -5000 KNm之间,常用的满夯能级为500-1000 KNm 。 点夯分连续点夯和间隔点夯,连续点夯是按照设计图纸的夯点布置图逐一进行点夯,间隔点夯是分两遍进行隔点点夯。夯点的布置形状有三角形、梅花形、正方形等,单点夯击次数通常根据现场试验确定,且必须保证最后两击的夯沉量不大于设计要求,一般要求为5cm 。点夯完成后再进行满夯,满夯必须保证夯点之间的搭接不小于1/4 夯锤,以保证基础表面整体的密实度。 2、强夯施工步骤: ⑴ 清理并平整施工场地; ⑵ 标出第一遍夯点位置,并测量场地高程;...
