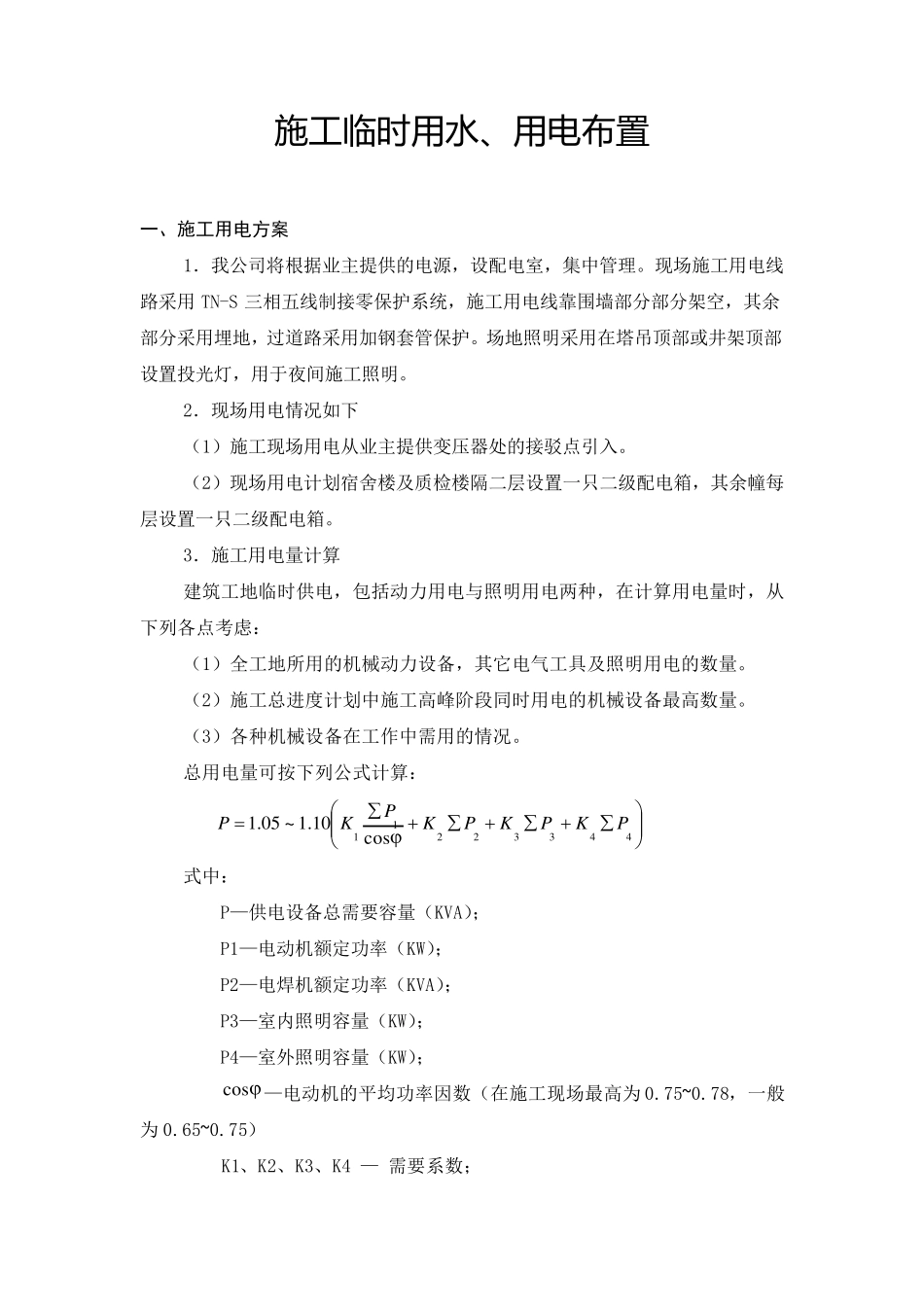

施 工 临 时 用 水 、用 电布置 一、施工用电方案 1. 我 公 司 将 根 据 业 主 提 供 的 电 源 , 设 配 电 室 , 集 中 管 理
现 场 施 工 用 电 线路 采 用TN-S 三 相 五 线 制 接 零 保 护 系 统 , 施 工 用 电 线 靠 围 墙 部 分 部 分 架 空 , 其 余部 分 采 用 埋 地 , 过 道 路 采 用 加 钢 套 管 保 护
场 地 照 明 采 用 在 塔 吊 顶 部 或 井 架 顶 部设 置 投 光 灯 , 用 于 夜 间 施 工 照 明
2. 现 场 用 电 情 况 如 下 ( 1) 施 工 现 场 用 电 从 业 主 提 供 变 压 器 处 的 接 驳 点 引 入
( 2) 现 场 用 电 计 划 宿 舍 楼 及 质 检 楼 隔 二 层 设 置 一 只 二 级 配 电 箱 , 其 余 幢 每层 设 置 一 只 二 级 配 电 箱
3. 施 工 用 电 量 计 算 建 筑 工 地 临 时 供 电 , 包 括 动 力 用 电 与 照 明 用 电 两 种 , 在 计 算 用 电 量 时 , 从下 列 各 点 考 虑 : ( 1) 全 工 地 所 用 的 机 械 动 力 设 备 , 其 它 电 气工 具及 照 明 用 电 的 数量
( 2) 施 工 总进度计 划 中 施 工 高峰阶段同时 用 电 的 机 械 设 备 最高数量
( 3) 各 种 机 械 设 备 在 工 作中 需用 的 情 况
总用 电 量 可按下 列 公 式计 算 : 44332211 cos10
1PKPKPKPKP 式中 : P—供 电 设 备 总需要容量 ( KVA); P1—电 动 机 额定功率( KW); P2—电 焊机 额定功率( KVA); P3—室 内照 明 容量
