施工工期及进度安排 1 施工工期及进度安排 一 工期安排 墙面施工,套装门口及窗口安装,卫生间整修及安装三个工序计划工期为:从2018 年3 月10 日算起,2018 年4 月8 日完成(若甲方原因或不可抗力因素使工程停工,竣工时间将按照实际情况向后延迟),总工期29日,满足合同文件要求
本栋管理人员将会加大人员,加强后勤保障工作,保证在规定的工期内完成本标段的所有施工任务,现对各主要分项工程施工进度计划分述如下
二 施工阶段划分与安排 根据本工程所在的施工环境、施工内容、施工工期等方面的综合考虑,现将工程划分为三个施工阶段,具体如下: 1、第一施工阶段 完成三四楼铲墙皮,刮腻子及喷乳胶漆工程 2、第二施工阶段 完成三四楼套装门口及窗口安装工程 3、第三施工阶段 完成三四楼卫生间整修及安装工程 三 主要施工方法、施工程序及配合环节的技术可行性 根据合同的要求,结合工程的特点和本楼层的人员情况,施工中将采取以下措施确保总进度计划的实施

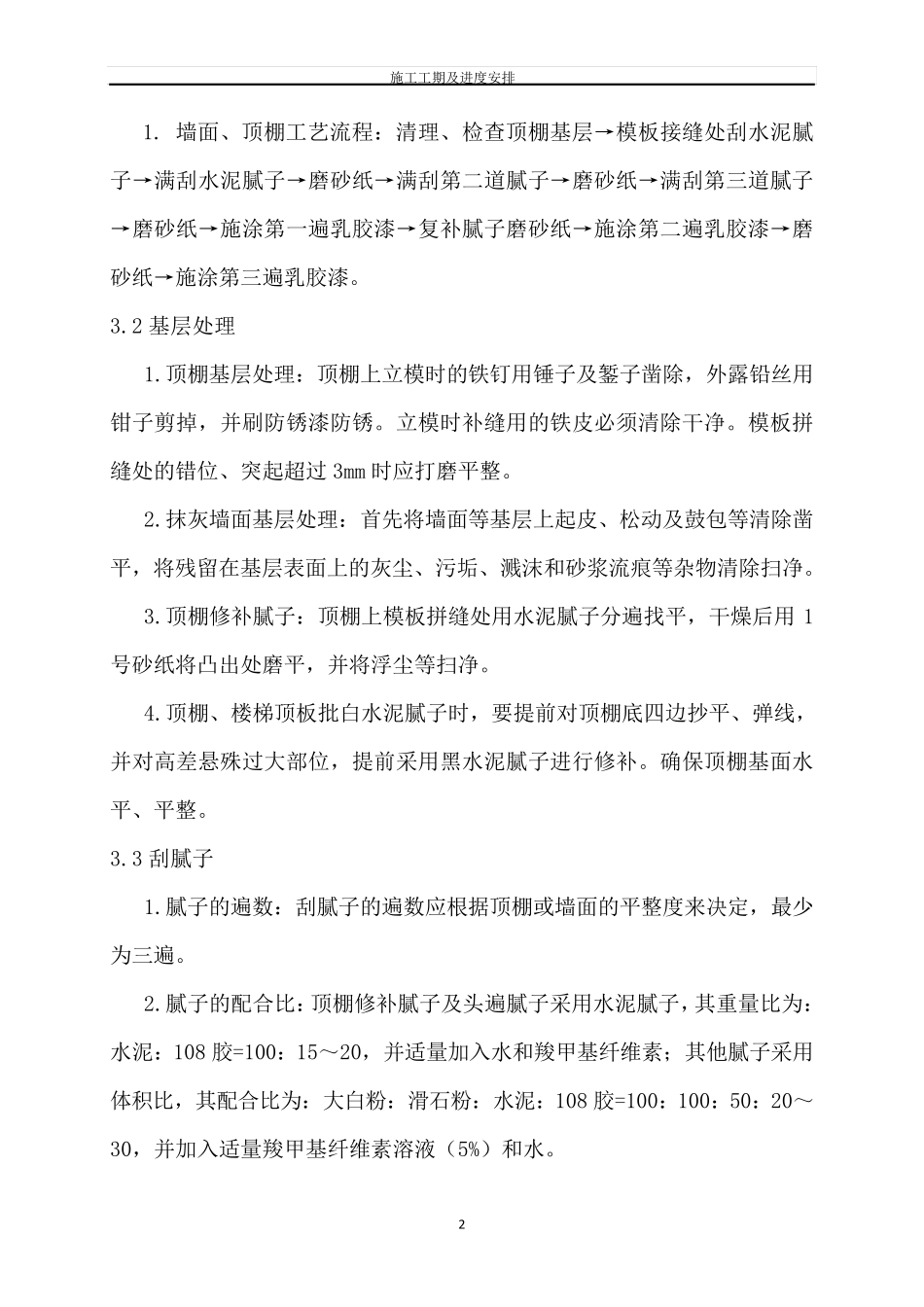

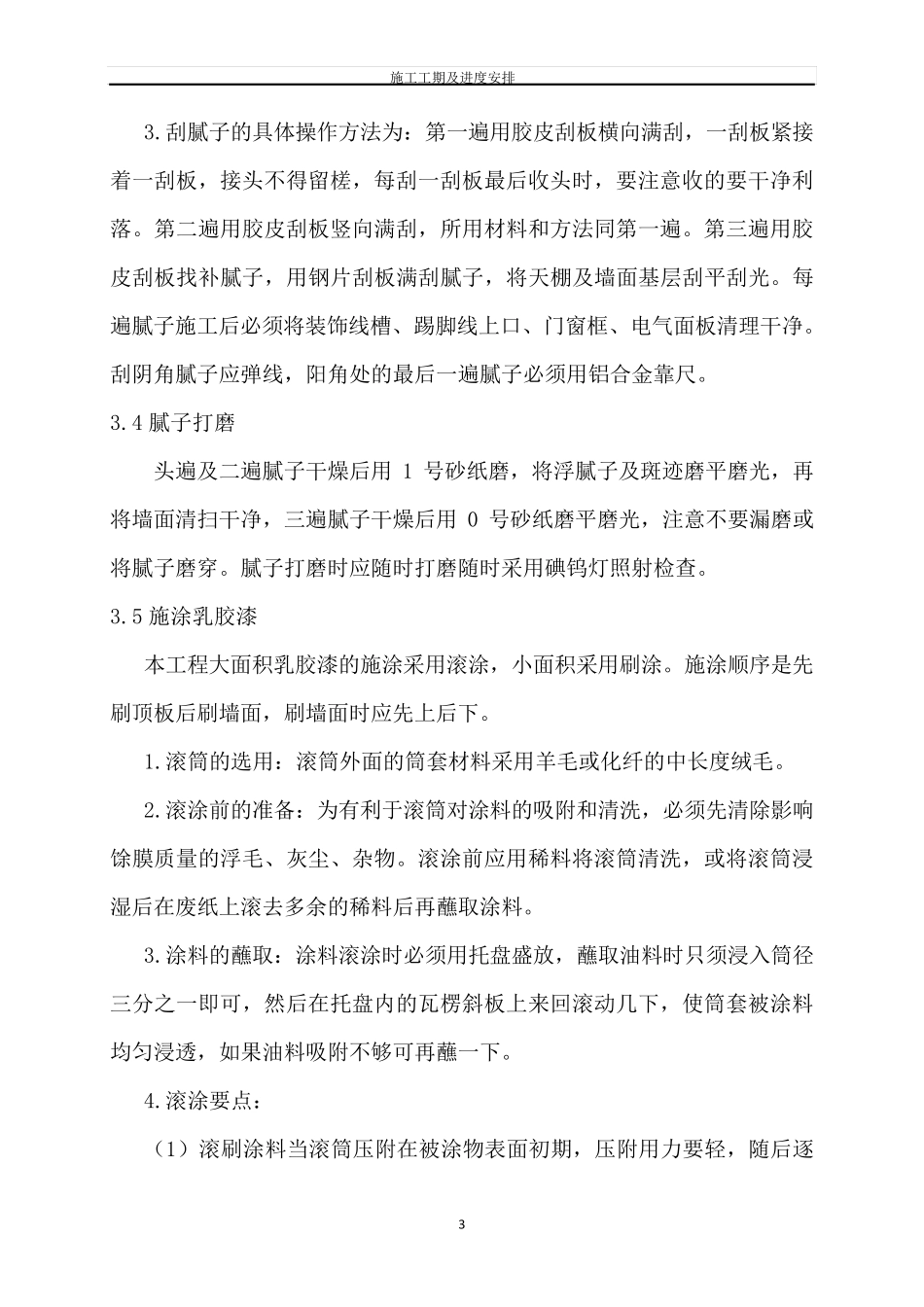

1 工艺流程 施工工期及进度安排 2 1
墙面、顶棚工艺流程:清理、检查顶棚基层→模板接缝处刮水泥腻子→满刮水泥腻子→磨砂纸→满刮第二道腻子→磨砂纸→满刮第三道腻子→磨砂纸→施涂第一遍乳胶漆→复补腻子磨砂纸→施涂第二遍乳胶漆→磨砂纸→施涂第三遍乳胶漆
2 基层处理 1
顶棚基层处理:顶棚上立模时的铁钉用锤子及錾子凿除,外露铅丝用钳子剪掉,并刷防锈漆防锈
立模时补缝用的铁皮必须清除干净
模板拼缝处的错位、突起超过 3mm 时应打磨平整
抹灰墙面基层处理:首先将墙面等基层上起皮、松动及鼓包等清除凿平,将残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕等杂物清除扫净
顶棚修补腻子:顶棚上模板拼缝处用水泥腻子分遍找平,干燥后用 1号砂纸将凸出处磨平,并将浮尘等扫净
顶棚、楼梯顶板批白水泥腻子时,要提前对顶棚底四边抄平、弹线
