电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

施工组织课程设计模板

施工组织课程设计模板_第1页
1/12
施工组织课程设计模板_第2页
2/12
施工组织课程设计模板_第3页
3/12

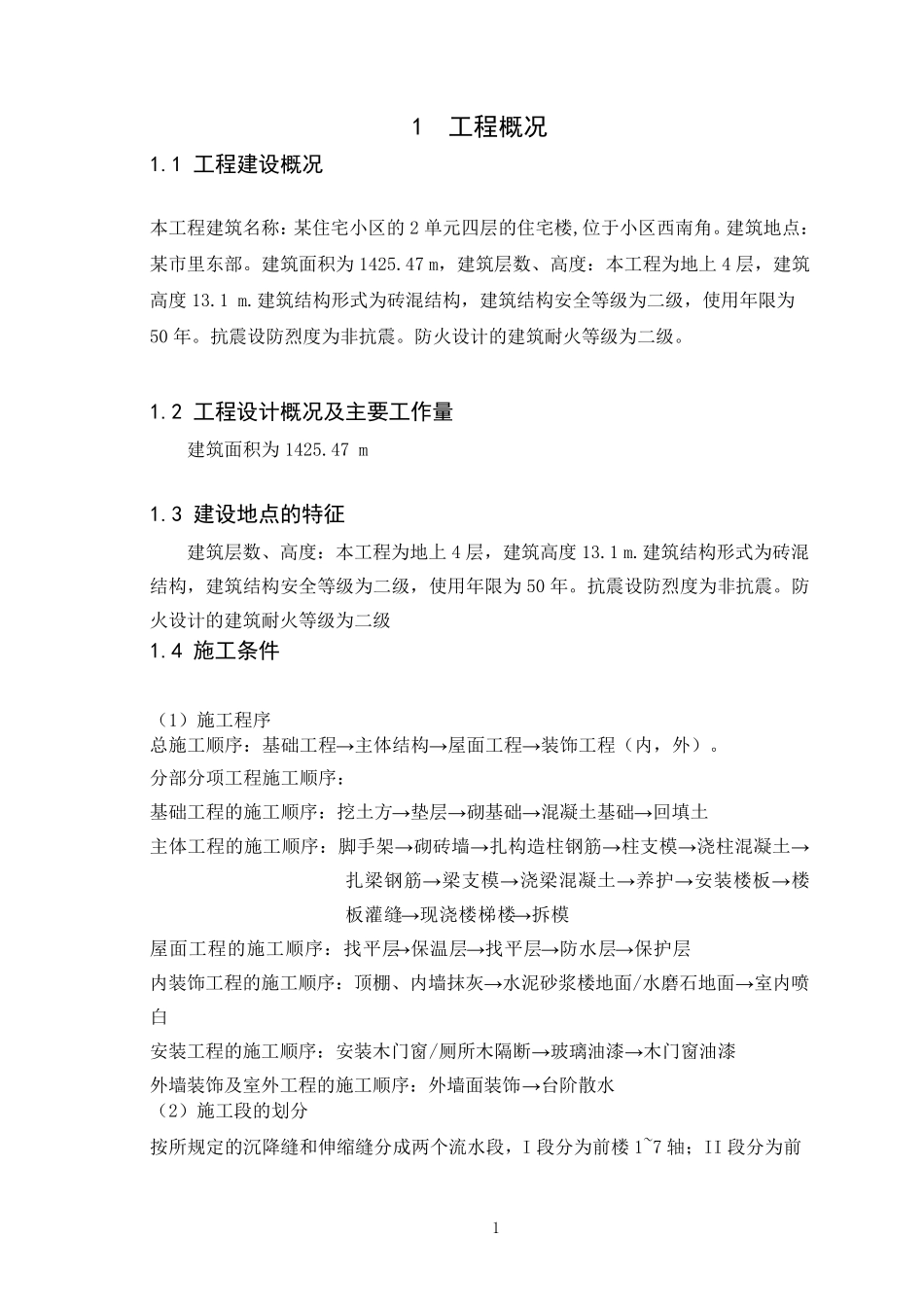

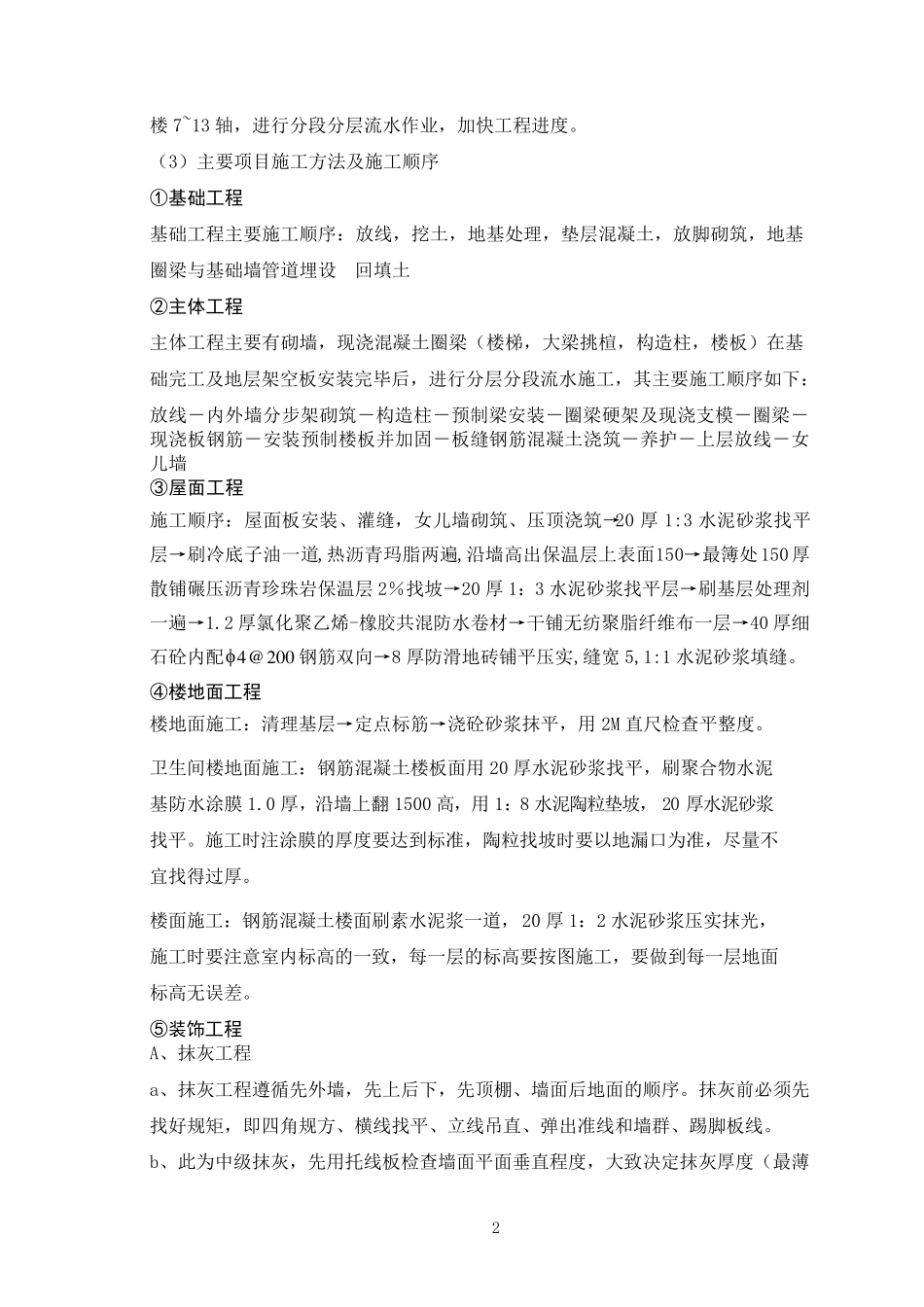

网络教育学院 《施工组织课程设计》 题 目: 建筑工程工程施工组织设计 学习中心: 辽宁鞍山奥鹏学习中心 专 业: 工程管理 年 级: 2013 年 秋 季 学 号: ************ 学 生: 车吉剑 指导教师: *** 1 1 工程概况 1.1 工程建设概况 本工程建筑名称:某住宅小区的2 单元四层的住宅楼,位于小区西南角。建筑地点:某市里东部。建筑面积为1425.47 m,建筑层数、高度:本工程为地上 4 层,建筑高度 13.1 m.建筑结构形式为砖混结构,建筑结构安全等级为二级,使用年限为50 年。抗震设防烈度为非抗震。防火设计的建筑耐火等级为二级。 1.2 工程设计概况及主要工作量 建筑面积为1425.47 m 1.3 建设地点的特征 建筑层数、高度:本工程为地上 4 层,建筑高度 13.1 m.建筑结构形式为砖混结构,建筑结构安全等级为二级,使用年限为50 年。抗震设防烈度为非抗震。防火设计的建筑耐火等级为二级 1.4 施工条件 (1)施工程序 总施工顺序:基础工程→主体结构→屋面工程→装饰工程(内,外)。 分部分项工程施工顺序: 基础工程的施工顺序:挖土方→垫层→砌基础→混凝土基础→回填土 主体工程的施工顺序:脚手架→砌砖墙→扎构造柱钢筋→柱支模→浇柱混凝土→扎梁钢筋→梁支模→浇梁混凝土→养护→安装楼板→楼板灌缝→现浇楼梯楼→拆模 屋面工程的施工顺序:找平层→保温层→找平层→防水层→保护层 内装饰工程的施工顺序:顶棚、内墙抹灰→水泥砂浆楼地面/水磨石地面→室内喷白 安装工程的施工顺序:安装木门窗/厕所木隔断→玻璃油漆→木门窗油漆 外墙装饰及室外工程的施工顺序:外墙面装饰→台阶散水 (2)施工段的划分 按所规定的沉降缝和伸缩缝分成两个流水段,I 段分为前楼1~7 轴;II 段分为前 2 楼7~13 轴,进行分段分层流水作业,加快工程进度。 (3)主要项目施工方法及施工顺序 ①基础工程 基础工程主要施工顺序:放线,挖土,地基处理,垫层混凝土,放脚砌筑,地基圈梁与基础墙管道埋设 回填土 ②主体工程 主体工程主要有砌墙,现浇混凝土圈梁(楼梯,大梁挑楦,构造柱,楼板)在基础完工及地层架空板安装完毕后,进行分层分段流水施工,其主要施工顺序如下: 放线-内外墙分步架砌筑-构造柱-预制梁安装-圈梁硬架及现浇支模-圈梁-现浇板钢筋-安装预制楼板并加固-板缝钢筋混凝土浇筑-养护-上层放线-女儿墙 ③屋面工程 施工顺序:屋面板安装、灌缝,女儿墙砌...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工组织课程设计模板

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
