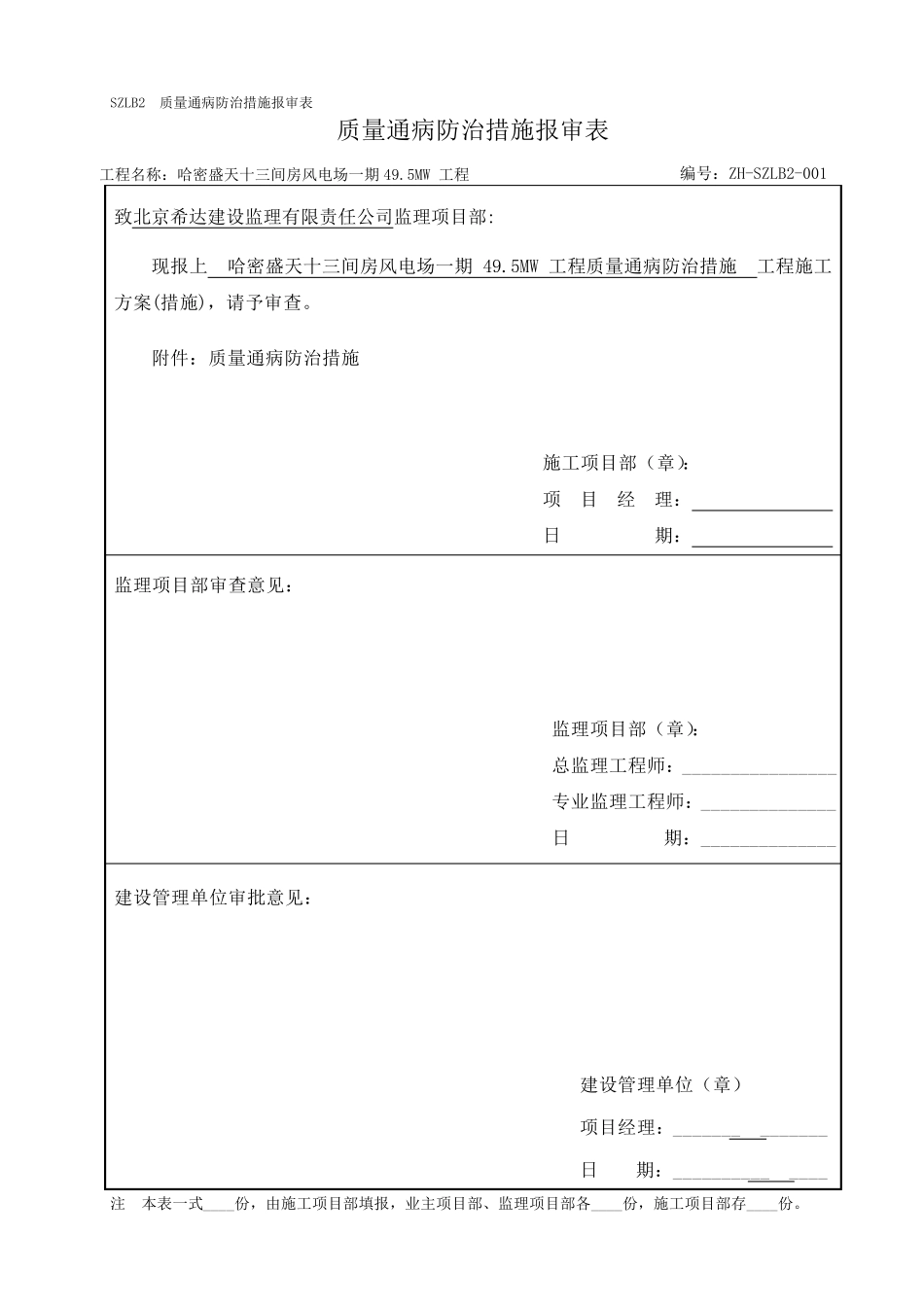

SZLB2 质量通病防治措施报审表 质量通病防治措施报审表 工程名称:哈密盛天十三间房风电场一期49
5MW 工程 编号:ZH-SZLB2-001 致北京希达建设监理有限责任公司监理项目部: 现报上 哈密盛天十三间房风电场一期49
5MW 工程质量通病防治措施 工程施工方案(措施),请予审查
附件:质量通病防治措施 施工项目部(章): 项 目 经 理: 日 期: 监理项目部审查意见: 监理项目部(章): 总监理工程师:________________ 专业监理工程师:______________ 日 期:______________ 建设管理单位审批意见: 建设管理单位(章) 项目经理:_______ _______ 日 期:__________ ____ 注 本表一式____份,由施工项目部填报,业主项目部、监理项目部各____份,施工项目部存____份

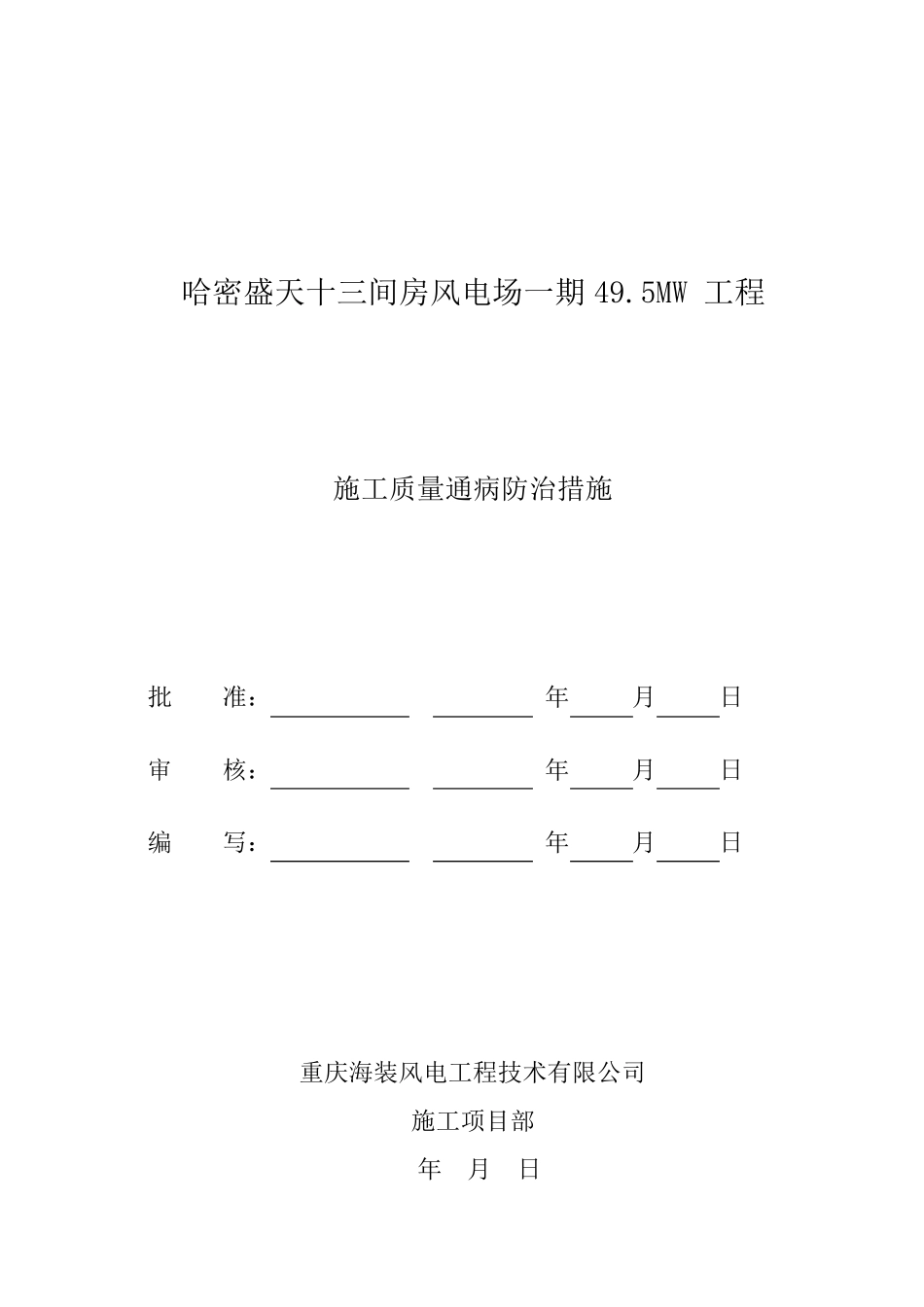

哈密盛天十三间房风电场一期 49

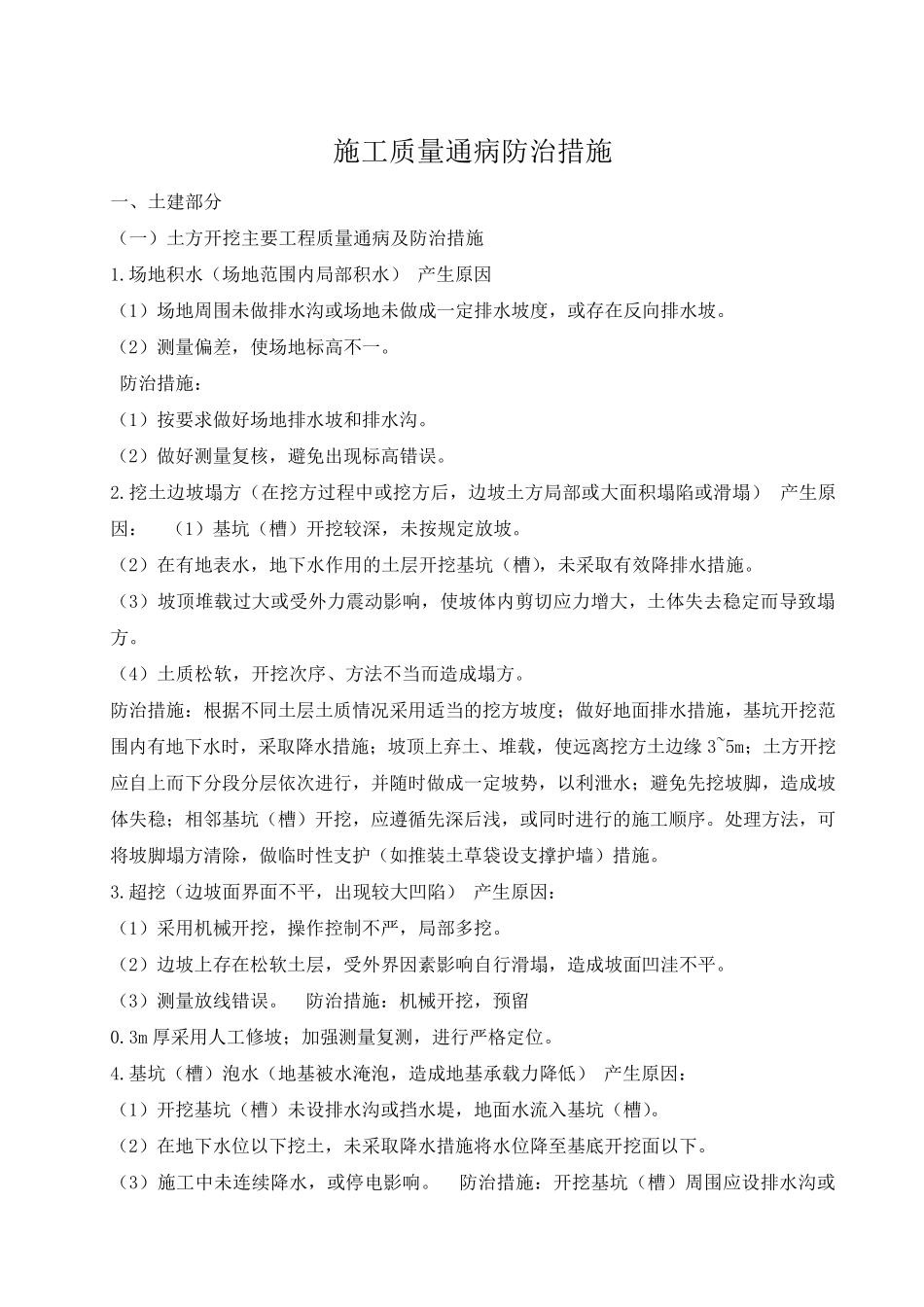

5MW 工程 施工质量通病防治措施 批 准: 年 月 日 审 核: 年 月 日 编 写: 年 月 日 重庆海装风电工程技术有限公司 施工项目部 年 月 日 施工质量通病防治措施 一、土建部分 (一)土方开挖主要工程质量通病及防治措施 1
场地积水(场地范围内局部积水) 产生原因 (1)场地周围未做排水沟或场地未做成一定排水坡度,或存在反向排水坡
(2)测量偏差,使场地标高不一
防治措施: (1)按要求做好场地排水坡和排水沟
(2)做好测量复核,避免出现标高错误
挖土边坡塌方(在挖方过程中或挖方后,边坡土方局部或大面积塌陷或滑塌) 产生原因: (1)基坑(槽)开挖较深,未按规定放坡
(2)在有地表水,地下水作用的土层开挖基坑(槽),未采取有效降排水措施
(3)坡顶堆载过大或受外力震动影响,使坡体内剪切应力增大,土体失去稳定而导致塌方
(4)土质松软,开挖次序、方法不当
