雨季施工方案 1 雨季防汛施工方案 一、工程概况 邢台内陆港大楼项目工程位于邢台市二干河大街以南东环路以东
总建筑面积6918
09m2,基底面积1728
建筑用途为办公楼
建筑工程等级为中型,地上七层,框架结构,建筑高度30
8m,抗震设防烈度为7度,设计使用年限为50年,室内外高差1200mm,耐火等级二级,屋面防水等级Ⅱ级
基础埋深 2米,座在第一层土(新近沉积粉质粘土),由于本层土承载力较低(120kpa),不能满足设计要求,故对地基采取换填垫层法处理,用3∶7灰土对地基进行换填,处理深度不小于2
4m且进入第二土层(中砂)以下 300mm
本项目在雨季施工期间,施工内容主要有:土方回填、钢筋工程、模板工程、砼工程、外保温施工、二次结构、防水施工、屋面工程、水电施工、砌筑工程等
二、雨季施工技术措施 (一)编制依据 邢台内陆港大楼项目施工组织设计 邢台内陆港大楼项目施工图纸 《建筑安装分项工程施工工艺规程》DBJ/T 01-26-2003 《绿色施工管理规程》DB11/53-2008 《屋面工程质量验收规范》GB50207-2002 邢台市建筑施工现场管理规定
邢台市市政排水规定

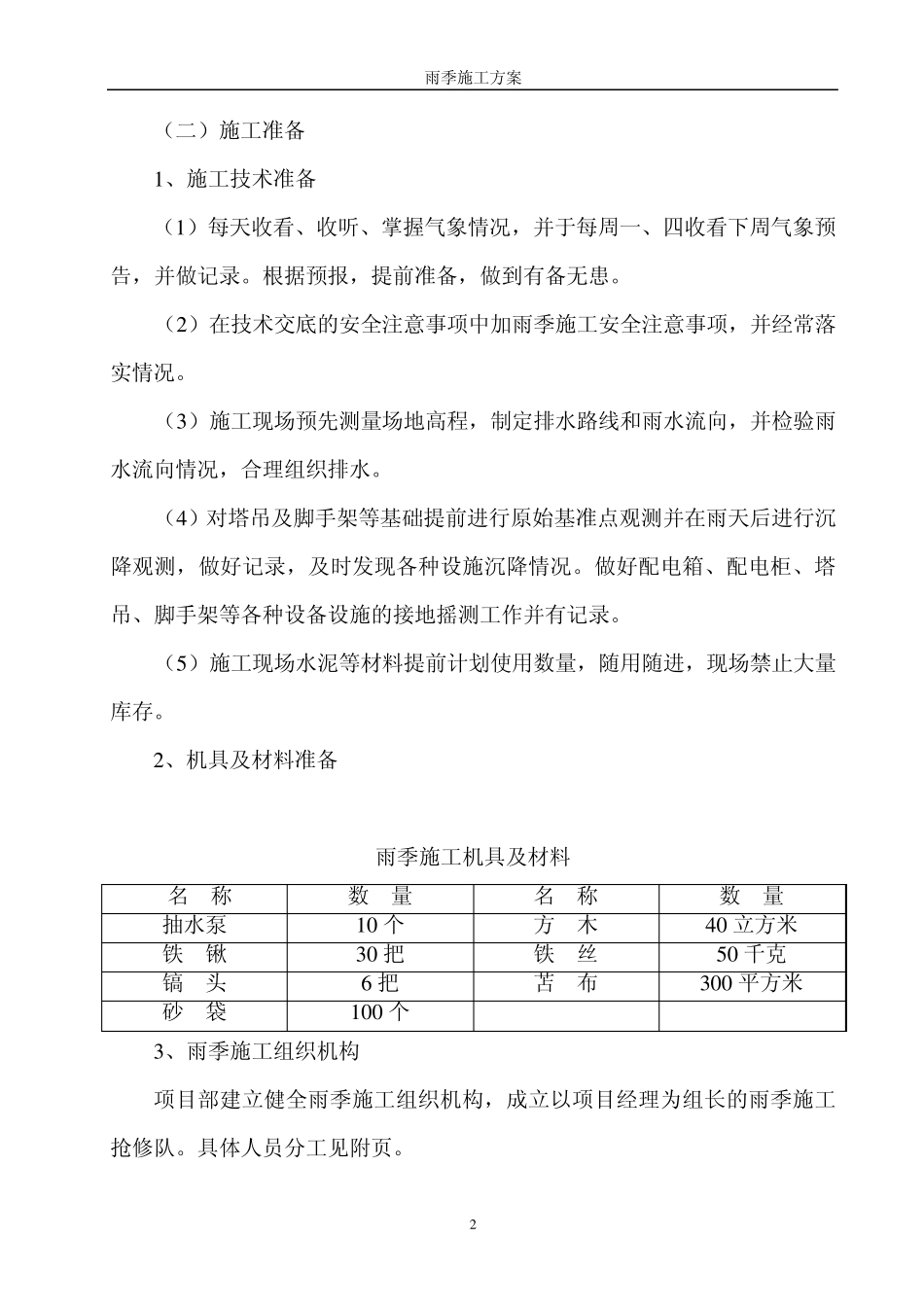

雨季施工方案 2 (二)施工准备 1 、施工技术准备 (1 )每天收看、收听、掌握气象情况,并于每周一、四收看下周气象预告,并做记录
根据预报,提前准备,做到有备无患
(2 )在技术交底的安全注意事项中加雨季施工安全注意事项,并经常落实情况
(3 )施工现场预先测量场地高程,制定排水路线和雨水流向,并检验雨水流向情况,合理组织排水
(4 )对塔吊及脚手架等基础提前进行原始基准点观测并在雨天后进行沉降观测,做好记录,及时发现各种设施沉降情况
做好配电箱、配电柜、塔吊、脚手架等各种设备设施的接地摇测工作并有记录
(5 )施工现场水泥等材料提前计划使用数量,随用随进,现
