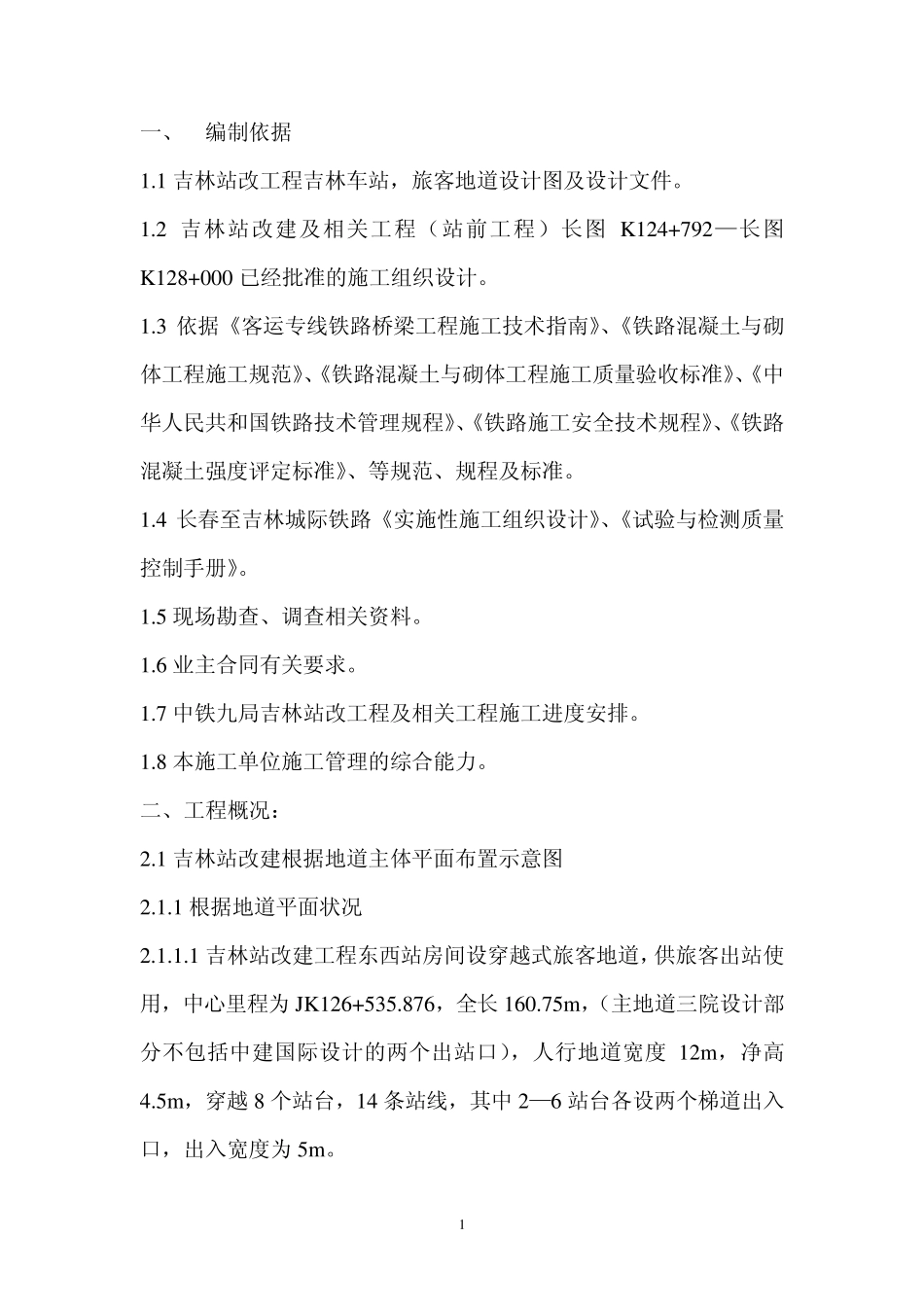

1 一、 编制依据 1
1 吉林站改工程吉林车站,旅客地道设计图及设计文件
2 吉林站改建及相关工程(站前工程)长图K124+792—长图K128+000 已经批准的施工组织设计
3 依据《客运专线铁路桥梁工程施工技术指南》、《铁路混凝土与砌体工程施工规范》、《铁路混凝土与砌体工程施工质量验收标准》、《中华人民共和国铁路技术管理规程》、《铁路施工安全技术规程》、《铁路混凝土强度评定标准》、等规范、规程及标准
4 长春至吉林城际铁路《实施性施工组织设计》、《试验与检测质量控制手册》
5 现场勘查、调查相关资料
6 业主合同有关要求
7 中铁九局吉林站改工程及相关工程施工进度安排
8 本施工单位施工管理的综合能力
二、工程概况: 2
1 吉林站改建根据地道主体平面布置示意图 2
1 根据地道平面状况 2
1 吉林站改建工程东西站房间设穿越式旅客地道,供旅客出站使用,中心里程为 JK126+535
876,全长160
75m,(主地道三院设计部分不包括中建国际设计的两个出站口),人行地道宽度 12m,净高4
5m,穿越 8 个站台,14 条站线,其中 2—6 站台各设两个梯道出入口,出入宽度为 5m

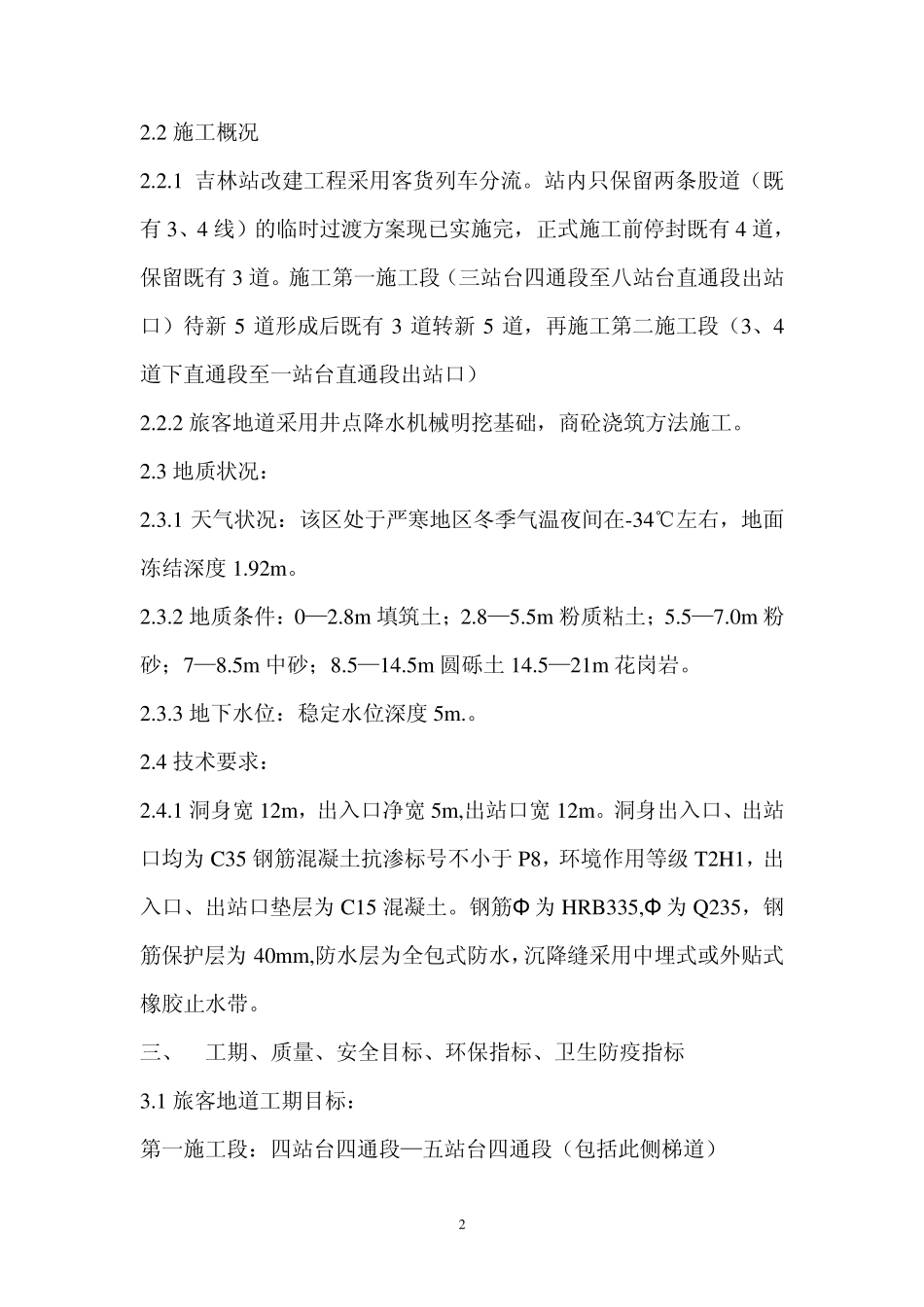

2 施工概况 2
1 吉林站改建工程采用客货列车分流
站内只保留两条股道(既有3、4 线)的临时过渡方案现已实施完,正式施工前停封既有4 道,保留既有3 道
施工第一施工段(三站台四通段至八站台直通段出站口)待新5 道形成后既有3 道转新5 道,再施工第二施工段(3、4道下直通段至一站台直通段出站口) 2
2 旅客地道采用井点降水机械明挖基础,商砼浇筑方法施工
3 地质状况: 2
1 天气状况:该区处于严寒地区冬季气温夜间在-34℃左右,地面冻结深度1
2 地质条件:0—2
