四、施工组织设计1
总体施工组织布置及规划1
项目概况本项目为修建武川至呼和浩特一级公路左幅(呼和浩特至武川方向),路线大体走向为北南向
路线起点位于武川县可镇南侧,顺接已建成通车的国道 209 线武川至呼和浩特一级公路全幅段,经什儿登、水泉、大圪塔、中店子、牌楼馆,后下穿二级公路马家店大桥,在坝顶处采纳隧道方案越岭,经段家窑、沙湾子,终点止于呼和浩特市回民区坝子口村北侧,顺接已建成通车的国道 209 线武川至呼和浩特一级公路全幅段
其中起点至中店子段(K0+000~K11+800)利用原有二级公路改建,中店子至终点段(K11+800~K26+235
855)完全新建,路线全长 26
项目所在区呼和浩特属典型的蒙古高原大陆性气候,四季气候变化明显
其特点:春季干燥多风,冷暖变化剧烈;夏季短暂、炎热、少雨秋季降温迅速,常有霜冻;冬季漫长、严寒、少雪
年平均气温:北低南高,极端最高气温 38
5 ℃,最低-41
降水量:年平均降水量为 335
6 毫米,且主要集中在 7~8 月
路线经过的河流属于黄河水系,经过的主要河流有:乌素图沟、坝口子沟等
沿线地形特点:南北两端为地势低缓的冲积扇和波状丘陵
地形标高为黄海水准,呼市为 1070m,坝口子为 1150m
WHTJ—1 合同段起止里程:K0+000~K14+500,全长约 14
技术标准(1)、公路等级:一级(2)、设计速度:60Km/h(3)、路基宽度:11
25 米,行车道宽:3
(4)、平曲线最小半径 260 米(5)、最大纵坡:5
0%(6)、桥涵设计荷载:公路—I 级1

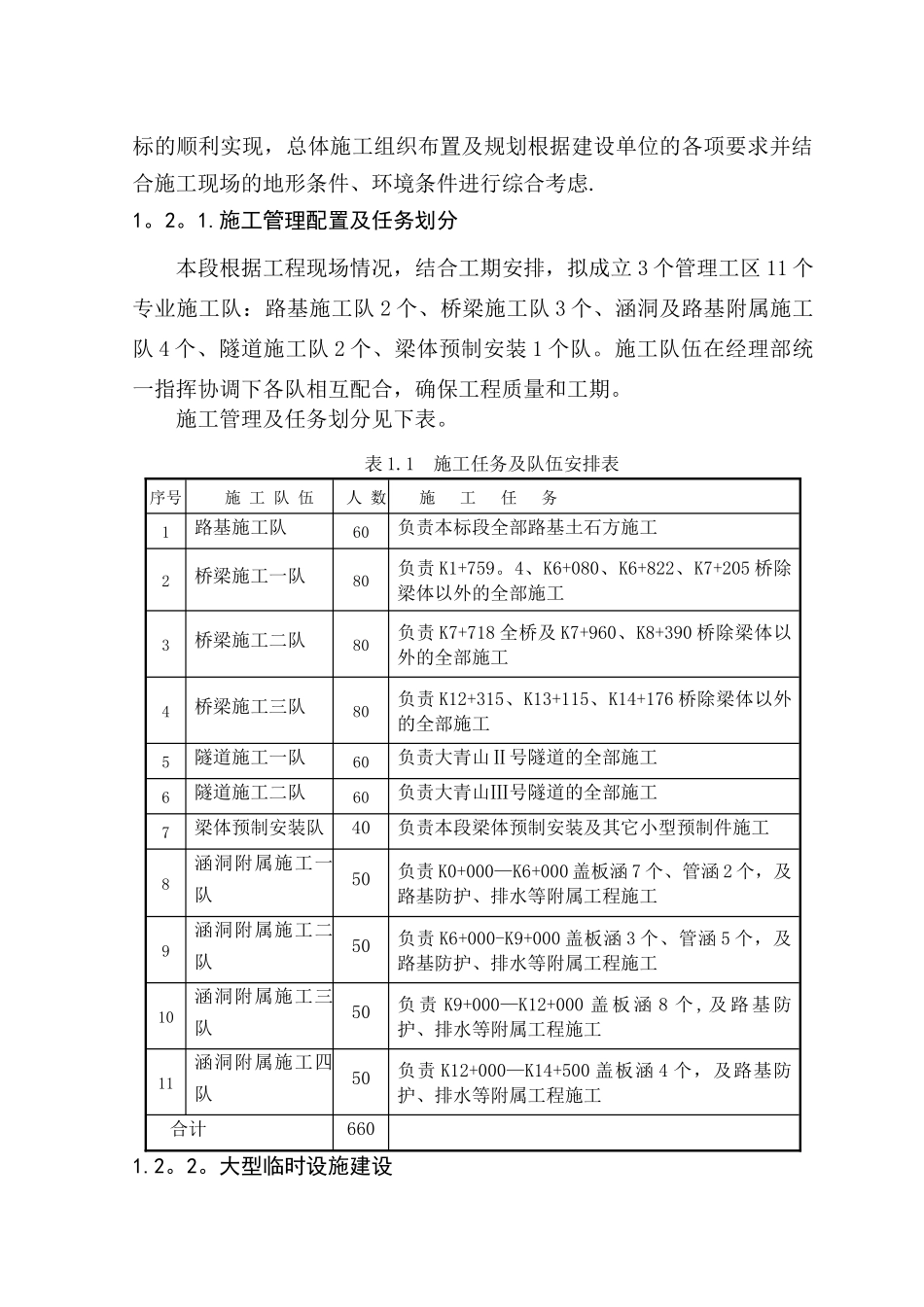

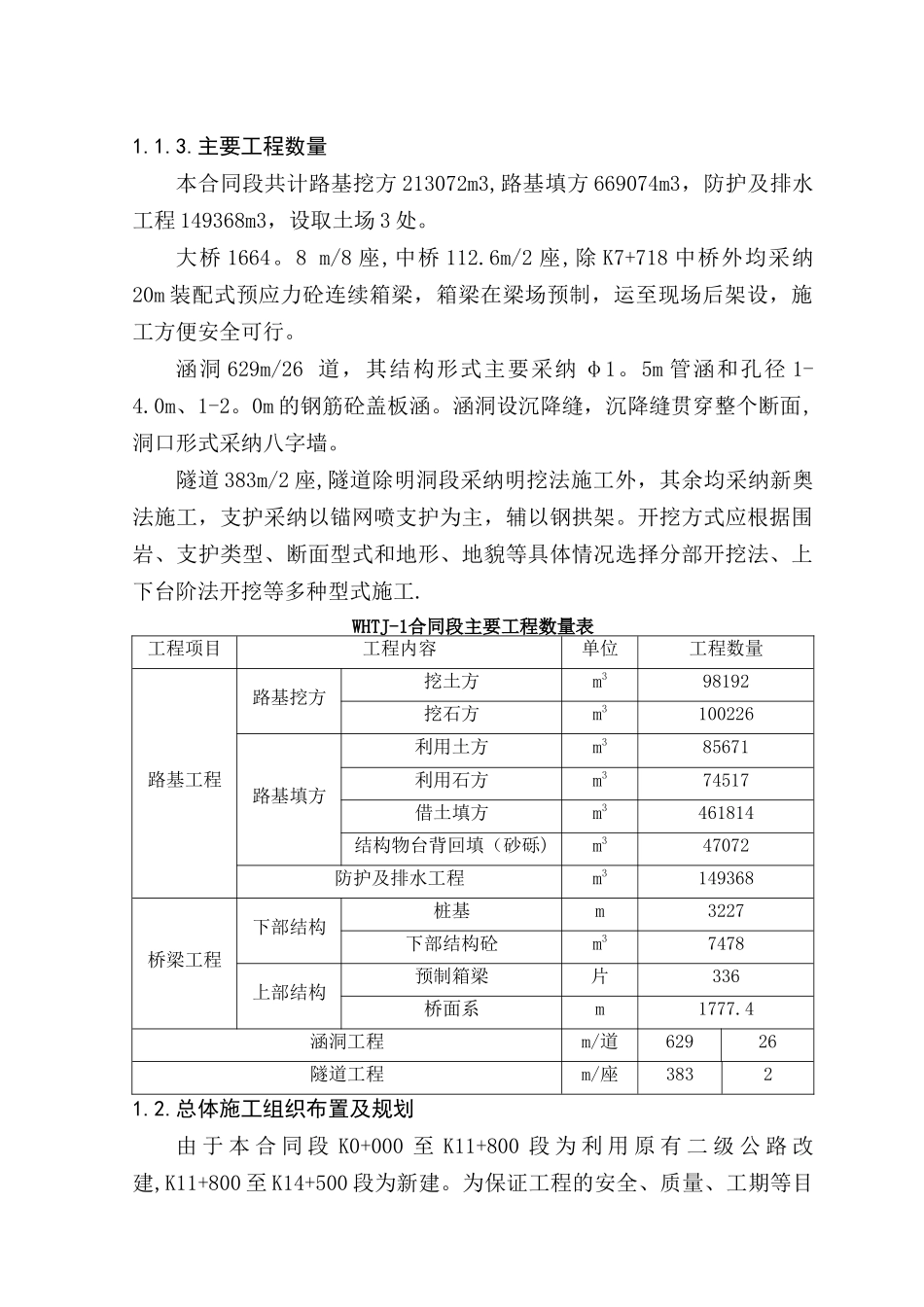

主要工程数量本合同段共计路基挖方 213072m3,路基填方 669074m3,防护及排水工程 149368m3,设取土场 3 处
大桥 1664
