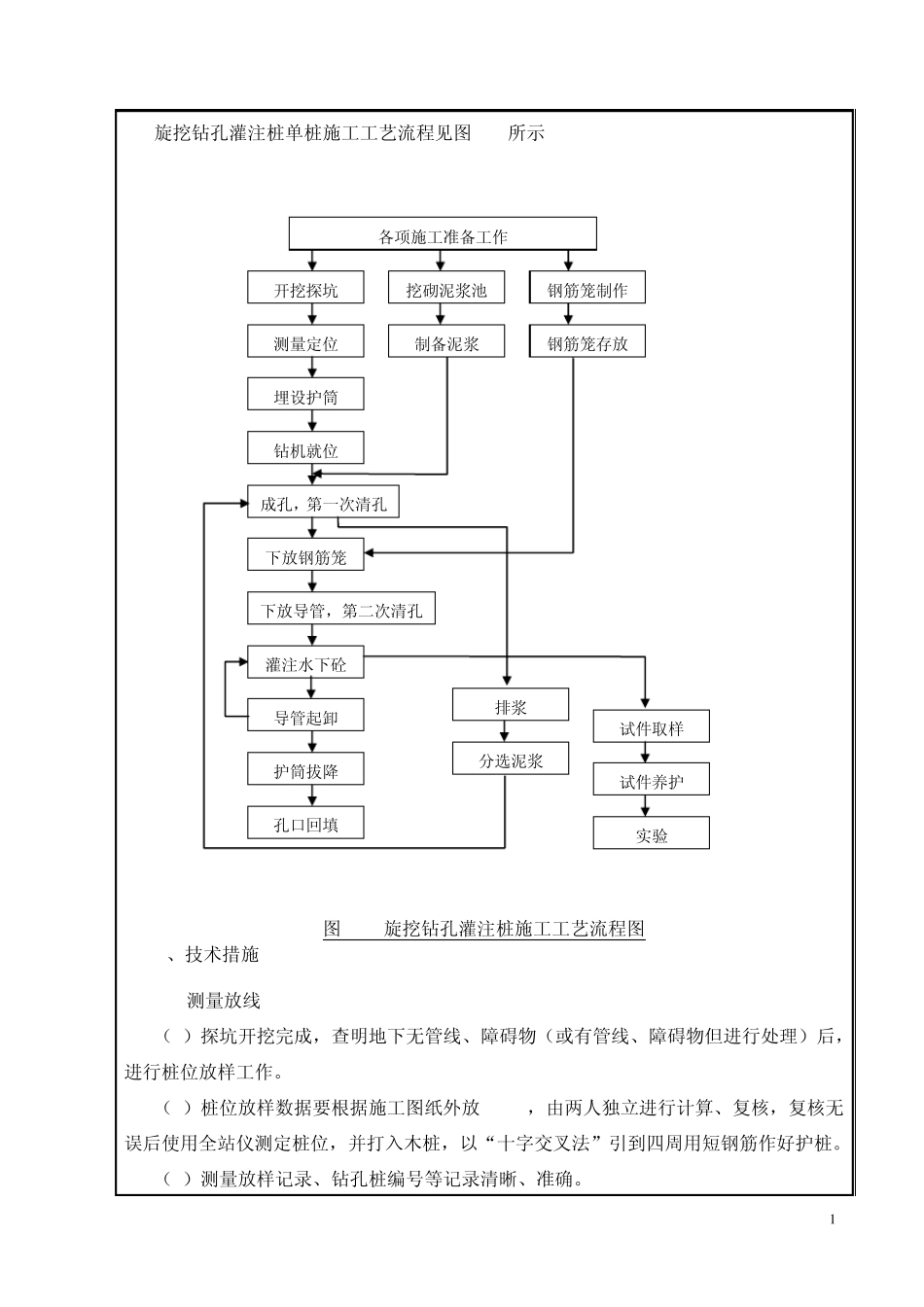

技术交底记录 工程名称 横岗人民医院改扩建一期基坑支护工程 分部工程部位 基础 分项工程名称 旋挖桩施工 交底内容: 一、工程概括 二、施工准备 1、材料准备 (1)钢筋:用于施工的钢筋是经过进场检验并符合要求的钢筋。钢筋端头进行预处 理,将弯头矫直或切除,要求钢筋端面与钢筋轴线基本垂直,并进行清污除锈处理。 (2)其他钢筋加工(焊条)、连接(套筒)及泥浆原材等材料。 2、机具准备 旋挖机、泥浆护壁设备及钢筋加工设备等。 3、技术准备 (1)施工前完成施工区域内管线探查、改迁(或保护)工作,杜绝管线破损事故。 (2)开钻前完成桩位放样及复测工作。 (3)对参加施工的人员进行技术及安全培训。 4、其他准备 (1)场地平整、清除杂物、换除软土、夯打密实,确保在施工中钻机及其它机械行 走、搬移方便,作业过程稳定、安全。 (2)在施工区域内布置一个长9m,宽3m,深2m的泥浆池,泥浆池容量约5m³,并 与排污系统进行合理连接,确保钻进施工顺畅、便捷,并满足文明施工要求。 三、施工工艺 1、总体施工顺序 为防止施工过程中由于相邻两桩施工距离太近或间隔时间太短,造成塌孔、串孔,施 工中采用跳两个孔顺序进行施工,如下图所示,施工顺序为1→2→3→4→5→6→7→8→9。 ① ④ ⑦ ② ⑤ ⑧ ③ ⑥ ⑨ ① ④ ⑦ ② ⑤ ⑧ ③ ⑥ ⑨ 2、单桩工艺流程 1 旋挖钻孔灌注桩单桩施工工艺流程见图3-1所示. 图3-1 旋挖钻孔灌注桩施工工艺流程图 3、技术措施 3.1测量放线 (1)探坑开挖完成,查明地下无管线、障碍物(或有管线、障碍物但进行处理)后,进行桩位放样工作。 (2)桩位放样数据要根据施工图纸外放10cm,由两人独立进行计算、复核,复核无误后使用全站仪测定桩位,并打入木桩,以“十字交叉法”引到四周用短钢筋作好护桩。 (3)测量放样记录、钻孔桩编号等记录清晰、准确。 各项施工准备工作 开挖探坑 测量定位 挖砌泥浆池 钢筋笼制作 埋设护筒 制备泥浆 钻机就位 钢筋笼存放 成孔,第一次清孔 下放钢筋笼 下放导管,第二次清孔 灌注水下砼 导管起卸 护筒拔降 孔口回填 分选泥浆 排浆 试件取样 试件养护 实验 2 (4)为避免旋喷桩钻头与钻孔桩桩体相撞,测量结果允许偏差控制在纵向±50mm,横向0~50mm。 (5)测量放样资料上报监理工程师,监理工程师复测无误签字同意后进行下道工序。 3.2护筒埋设 (1)根据测量放样结果进行护筒埋设。...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

旋挖桩施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
