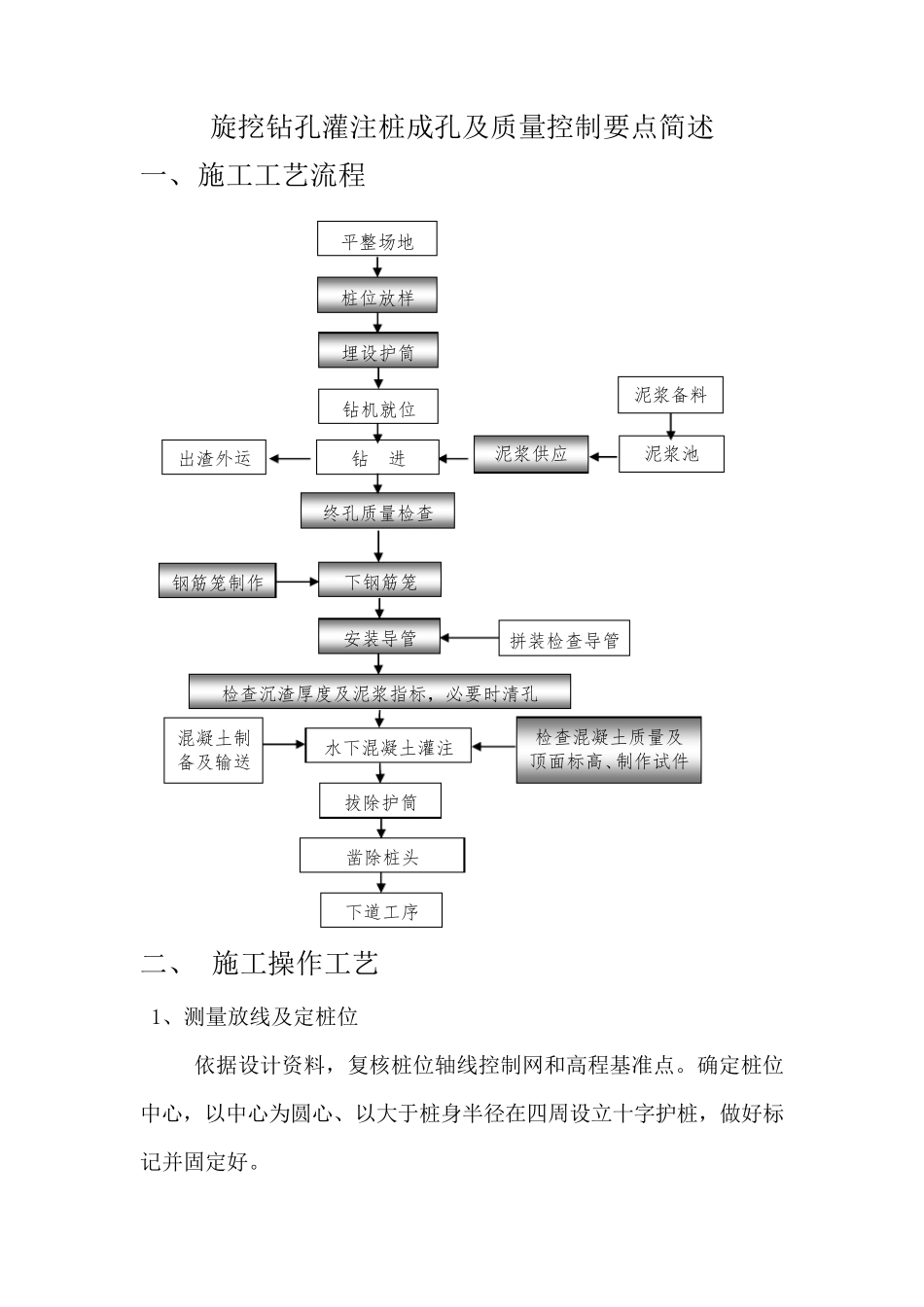

旋挖钻孔灌注桩成孔及质量控制要点简述 一、 施工工艺流程 二、 施工操作工艺 1、测量放线及定桩位 依据设计资料,复核桩位轴线控制网和高程基准点
确定桩位中心,以中心为圆心、以大于桩身半径在四周设立十字护桩,做好标记并固定好

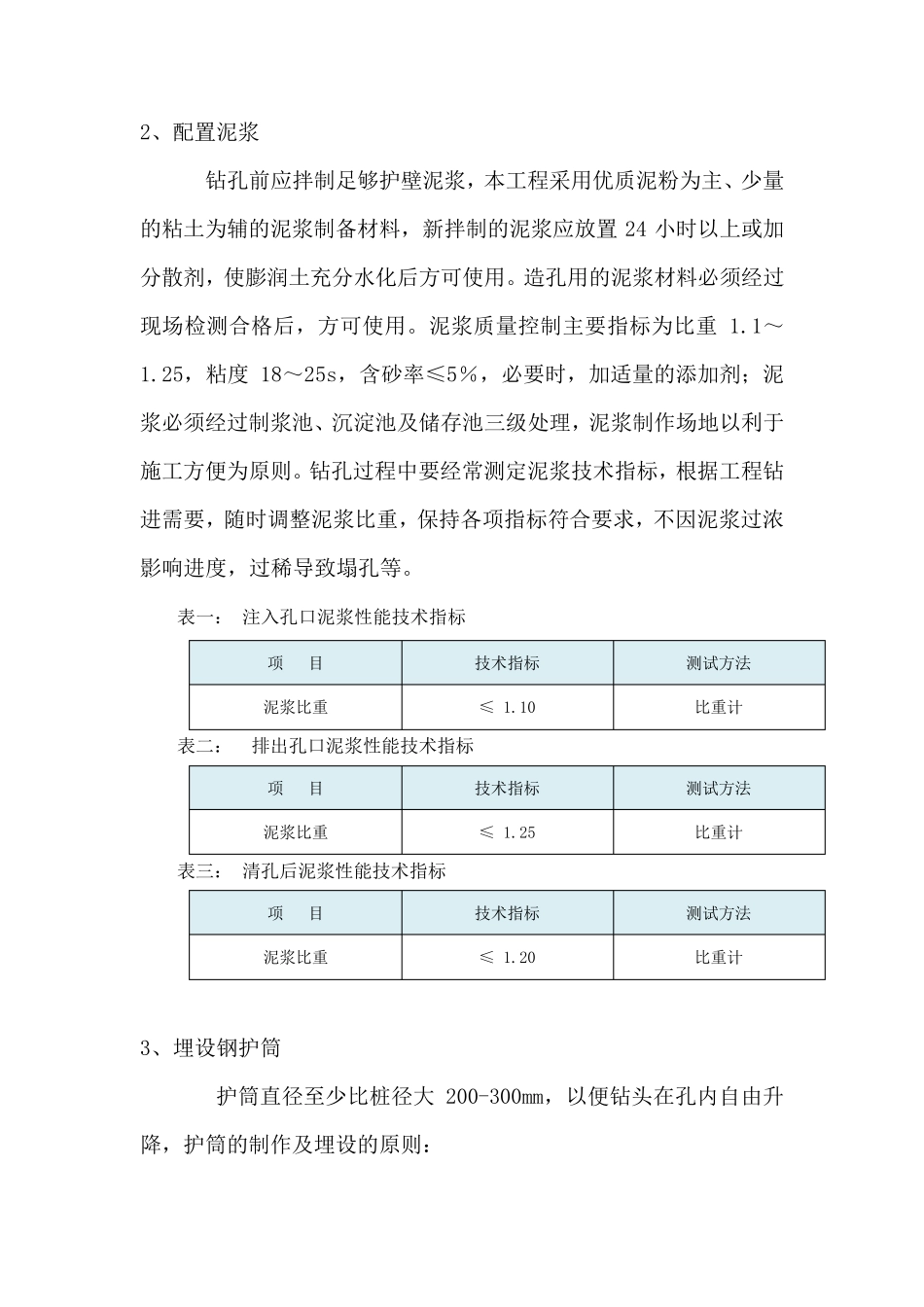

泥浆备料 泥浆池 平整场地 桩位放样 埋设护筒 钻机就位 钻 进 终孔质量检查 下钢筋笼 安装导管 检查沉渣厚度及泥浆指标,必要时清孔 水下混凝土灌注 拔除护筒 凿除桩头 下道工序 泥浆供应 混凝土制 备及输送 检查混凝土质量及 顶面标高、制作试件 拼装检查导管 钢筋笼制作 出渣外运 2、配置泥浆 钻孔前应拌制足够护壁泥浆,本工程采用优质泥粉为主、少量的粘土为辅的泥浆制备材料,新拌制的泥浆应放置24 小时以上或加分散剂,使膨润土充分水化后方可使用
造孔用的泥浆材料必须经过现场检测合格后,方可使用
泥浆质量控制主要指标为比重1
25,粘度18~25s,含砂率≤5%,必要时,加适量的添加剂;泥浆必须经过制浆池、沉淀池及储存池三级处理,泥浆制作场地以利于施工方便为原则
钻孔过程中要经常测定泥浆技术指标,根据工程钻进需要,随时调整泥浆比重,保持各项指标符合要求,不因泥浆过浓影响进度,过稀导致塌孔等
表一: 注入孔口泥浆性能技术指标 项 目 技术指标 测试方法 泥浆比重 ≤ 1
10 比重计 表二: 排出孔口泥浆性能技术指标 项 目 技术指标 测试方法 泥浆比重 ≤ 1
25 比重计 表三: 清孔后泥浆性能技术指标 项 目 技术指标 测试方法 泥浆比重 ≤ 1

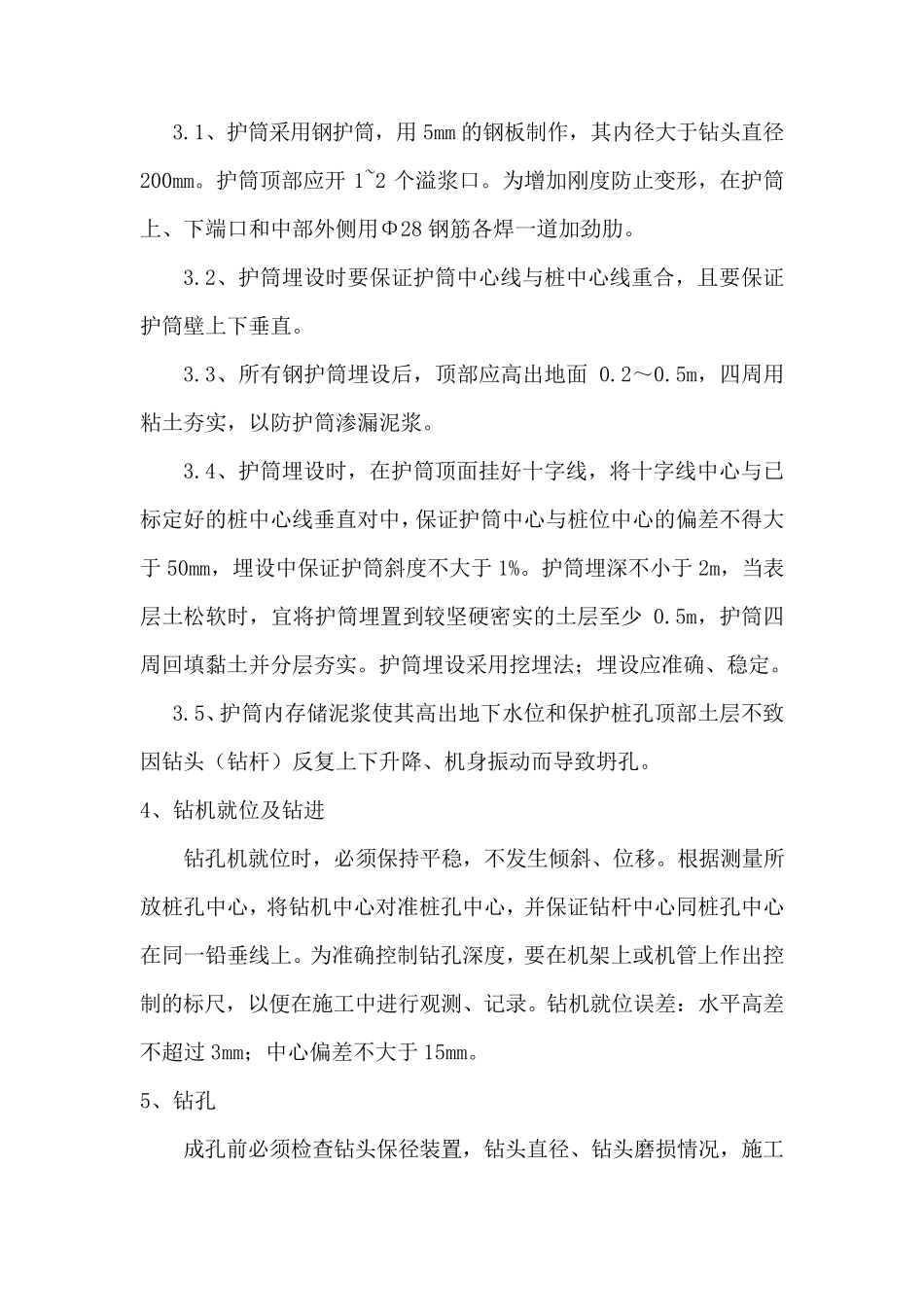

20 比重计 3、埋设钢护筒 护筒直径至少比桩径大200-300mm,以便钻头在孔内自由升降 ,护筒的制作及埋设的原则: 3
1、护筒采用钢护筒,用5mm 的钢板制作,其内径大于钻头直径200mm
护筒顶部应开1~2 个溢浆口
为增加刚度防止变形,在护筒上、下端口和中部外侧用Φ28 钢筋各焊一
