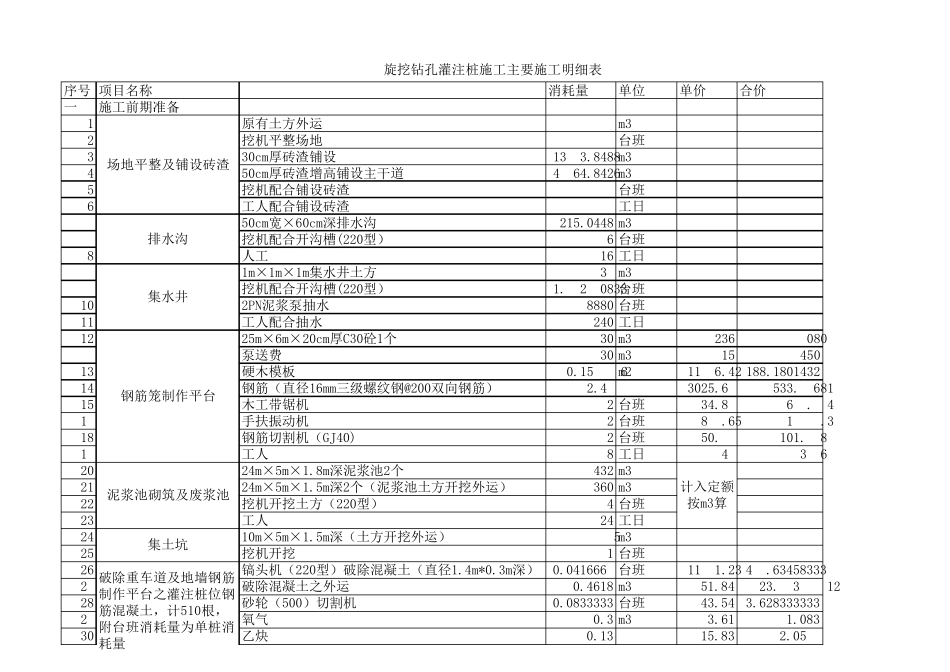

序号项目名称消耗量单位单价合价一施工前期准备1原有土方外运m32挖机平整场地台班330cm厚砖渣铺设1373.8488m3450cm厚砖渣增高铺设主干道4964.8426m35挖机配合铺设砖渣台班6工人配合铺设砖渣工日750cm宽×60cm深排水沟215.0448 m3挖机配合开沟槽(220型)6 台班8人工16 工日91m×1m×1m集水井土方37m3挖机配合开沟槽(220型)1.9270833台班102PN泥浆泵抽水8880 台班11工人配合抽水240 工日1225m×6m×20cm厚C30砼1个30 m32367080泵送费30 m31545013硬木模板0.15996m21176.42 188.180143214钢筋(直径16mm三级螺纹钢@200双向钢筋)2.49T3025.697533.968115木工带锯机2 台班34.8769.7417手扶振动机2 台班89.65179.318钢筋切割机(GJ40)2 台班50.99101.9819工人8 工日473762024m×5m×1.8m深泥浆池2个432 m32124m×5m×1.5m深2个(泥浆池土方开挖外运)360 m322挖机开挖土方(220型)4 台班23工人24 工日2410m×5m×1.5m深(土方开挖外运)75m325挖机开挖1 台班26镐头机(220型)破除混凝土(直径1.4m*0.3m深)0.0416667台班 1191.23 49.6345833327破除混凝土之外运0.4618 m351.8423.93971228砂轮(500)切割机0.0833333 台班43.543.62833333329氧气0.3 m33.611.08330乙炔0.13 kg15.832.0579计入定额按m3算旋挖钻孔灌注桩施工主要施工明细表场地平整及铺设砖渣排水沟集水井钢筋笼制作平台泥浆池砌筑及废浆池集土坑破除重车道及地墙钢筋制作平台之灌注桩位钢筋混凝土,计510根,附台班消耗量为单桩消耗量31人工清除混凝土块及废钢筋0.4166667工日47 19.583333333299.926862二施工阶段按直径800mm桩计量,成孔按25m计以一根桩为准1 测量放线、定桩位2名技术员测量放线、定桩位0.1 工日474.7225T汽车式起重机运吊钢板至孔口、移位0.1875台班 1371.75 257.2031253挖机平整场地、修补道路、铺垫钢板(220型)0.15 台班 1191.23178.68454钻机定位0.025 台班 3791.7494.79355直径1.2m×4m深×12mm厚护筒0.0115348 T432049.83042437625T汽车式起重机运吊护筒至孔口0.075台班 1110.9883.32357旋挖钻机钻进、吊放护筒、更换钻头0.1 台班 3791.74379.1748工人配合挖埋护筒0.21 工日479.8792名技术员二次测量放线、定桩位0.1 工日474.710钢板使用费(10元/吨.天)16.485 T2.11666734.8932511小计(成孔为12.566m3)87.3127725112钢板(6m×2m×.035m厚钢板5块)16.485 T1.8330.1675513旋挖钻机成孔(素填土)0.0225 台班 37...
