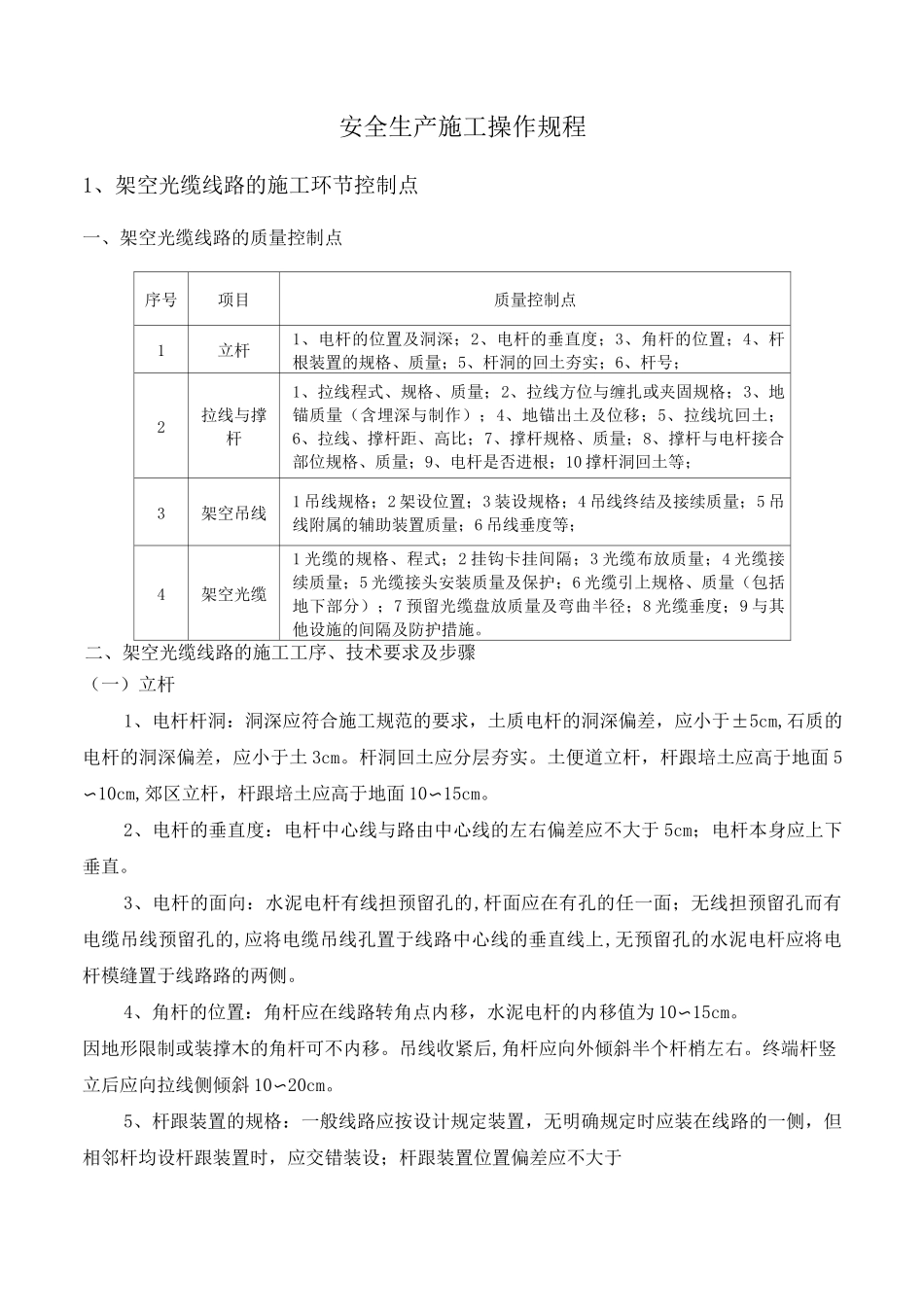

安全生产施工操作规程1、架空光缆线路的施工环节控制点一、架空光缆线路的质量控制点序号项目质量控制点1立杆1、电杆的位置及洞深;2、电杆的垂直度;3、角杆的位置;4、杆根装置的规格、质量;5、杆洞的回土夯实;6、杆号;2拉线与撑杆1、拉线程式、规格、质量;2、拉线方位与缠扎或夹固规格;3、地锚质量(含埋深与制作);4、地锚出土及位移;5、拉线坑回土;6、拉线、撑杆距、高比;7、撑杆规格、质量;8、撑杆与电杆接合部位规格、质量;9、电杆是否进根;10 撑杆洞回土等;3架空吊线1 吊线规格;2 架设位置;3 装设规格;4 吊线终结及接续质量;5 吊线附属的辅助装置质量;6 吊线垂度等;4架空光缆1 光缆的规格、程式;2 挂钩卡挂间隔;3 光缆布放质量;4 光缆接续质量;5 光缆接头安装质量及保护;6 光缆引上规格、质量(包括地下部分);7 预留光缆盘放质量及弯曲半径;8 光缆垂度;9 与其他设施的间隔及防护措施
二、架空光缆线路的施工工序、技术要求及步骤(一)立杆1、电杆杆洞:洞深应符合施工规范的要求,土质电杆的洞深偏差,应小于±5cm,石质的电杆的洞深偏差,应小于土 3cm
杆洞回土应分层夯实
土便道立杆,杆跟培土应高于地面 5〜10cm,郊区立杆,杆跟培土应高于地面 10〜15cm
2、电杆的垂直度:电杆中心线与路由中心线的左右偏差应不大于 5cm;电杆本身应上下垂直
3、电杆的面向:水泥电杆有线担预留孔的,杆面应在有孔的任一面;无线担预留孔而有电缆吊线预留孔的,应将电缆吊线孔置于线路中心线的垂直线上,无预留孔的水泥电杆应将电杆模缝置于线路路的两侧
4、角杆的位置:角杆应在线路转角点内移,水泥电杆的内移值为 10〜15cm
因地形限制或装撑木的角杆可不内移
吊线收紧后,角杆应向外倾斜半个杆梢左右
终端杆竖立后应向拉线侧倾斜 10〜20cm
5、杆跟装置的规格:一般线路应按设计
