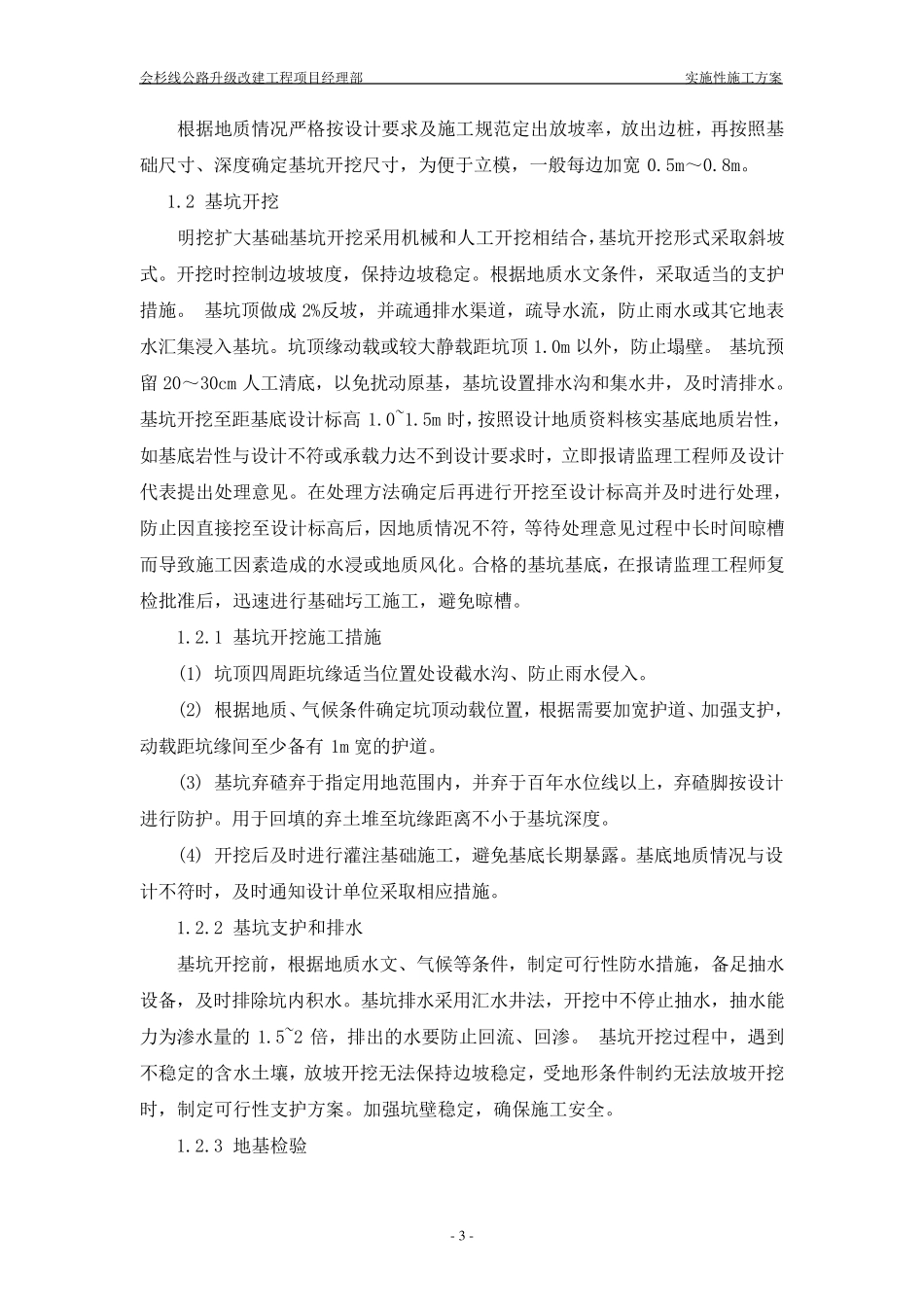

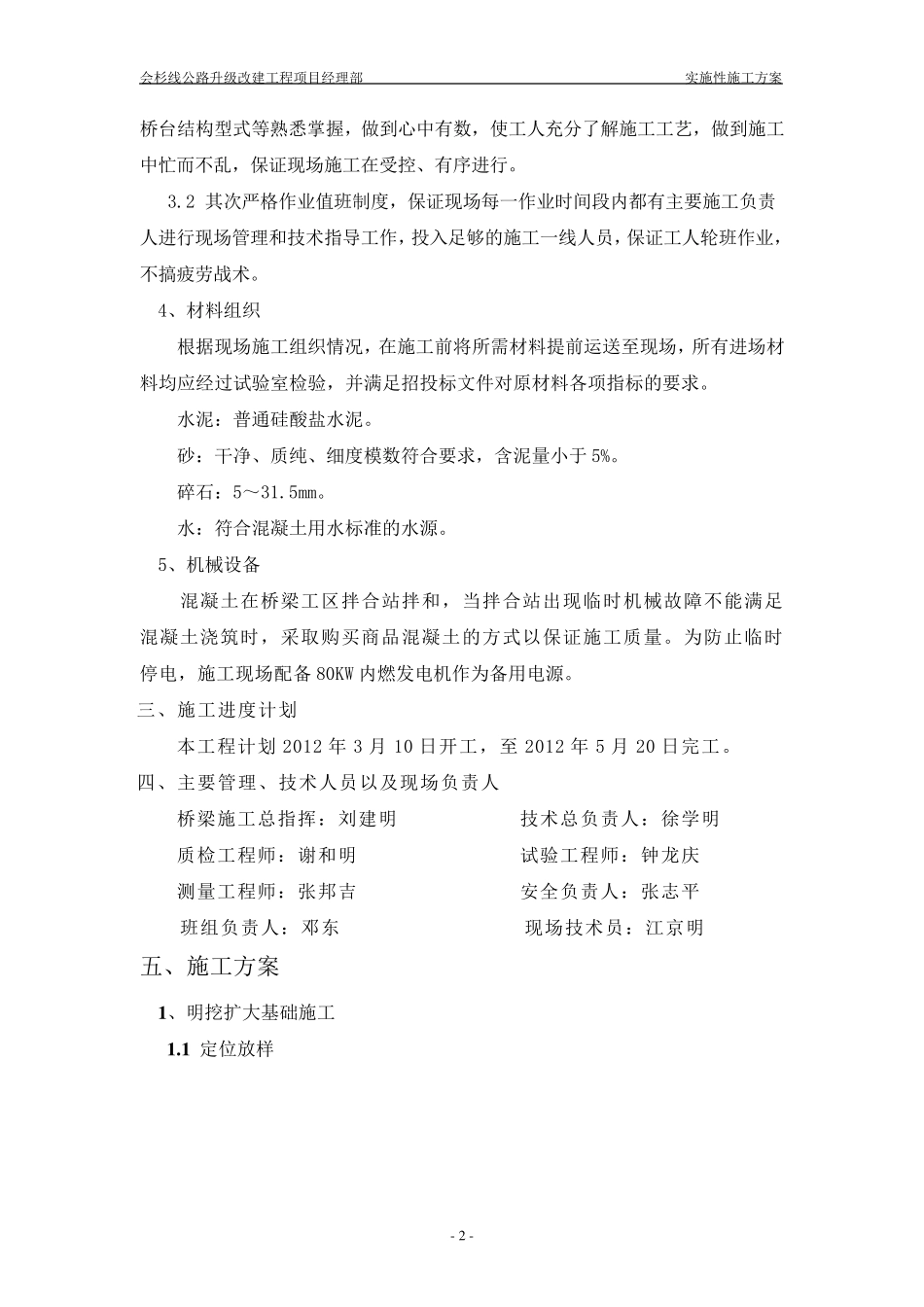

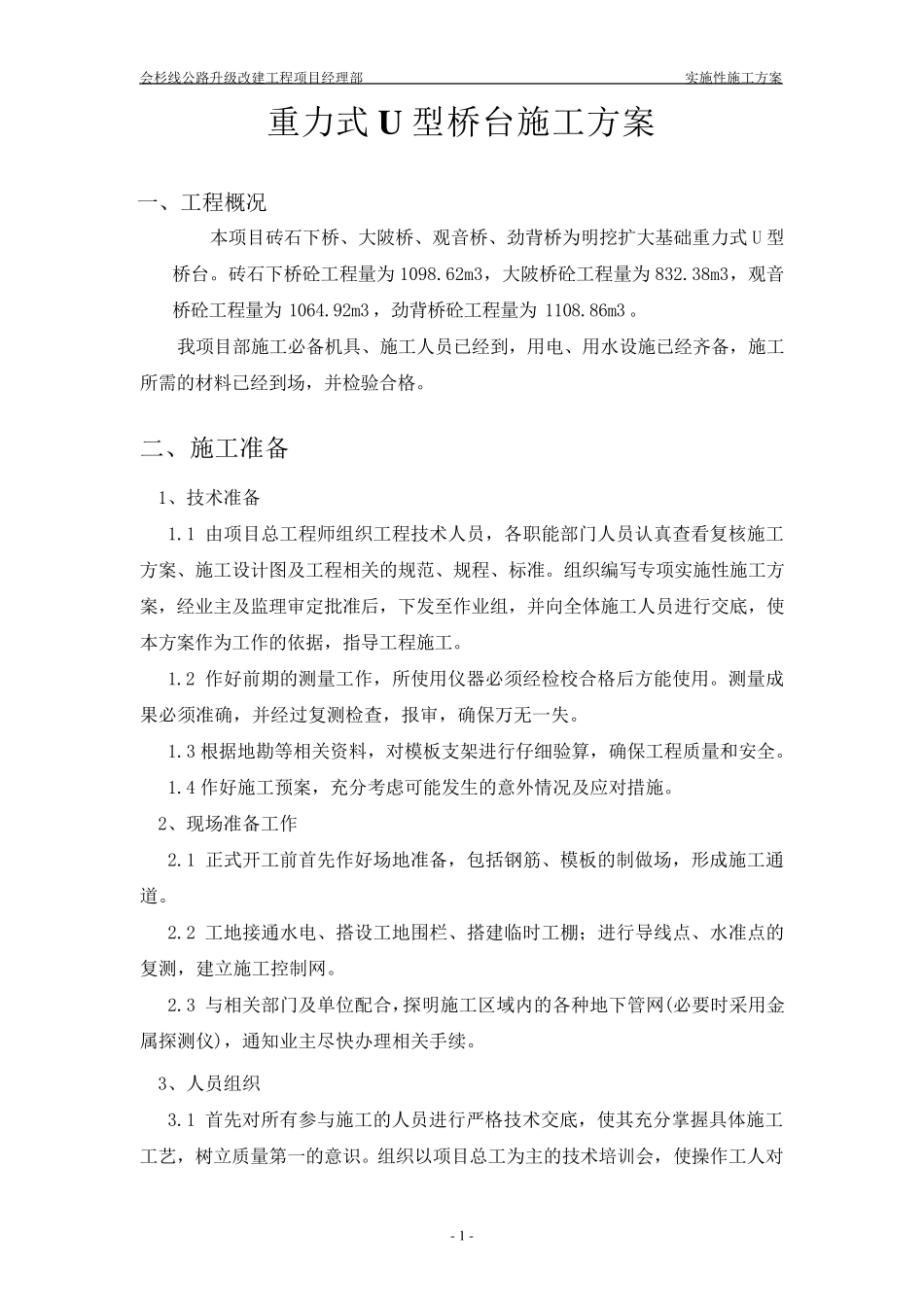

会杉线公路升级改建工程项目经理部 实施性施工方案 - 1 - 重力式U 型桥台施工方案 一、工程概况 本项目砖石下桥、大陂桥、观音桥、劲背桥为明挖扩大基础重力式U 型桥台
砖石下桥砼工程量为 1098
62m3,大陂桥砼工程量为 832
38m3,观音桥砼工程量为 1064
92m3 ,劲背桥砼工程量为 1108
我项目部施工必备机具、施工人员已经到,用电、用水设施已经齐备,施工所需的材料已经到场,并检验合格
二、施工准备 1、技术准备 1
1 由项目总工程师组织工程技术人员,各职能部门人员认真查看复核施工方案、施工设计图及工程相关的规范、规程、标准
组织编写专项实施性施工方案,经业主及监理审定批准后,下发至作业组,并向全体施工人员进行交底,使本方案作为工作的依据,指导工程施工
2 作好前期的测量工作,所使用仪器必须经检校合格后方能使用
测量成果必须准确,并经过复测检查,报审,确保万无一失
3 根据地勘等相关资料,对模板支架进行仔细验算,确保工程质量和安 全
4 作好施工预 案,充 分 考 虑 可 能发生 的意 外 情 况及应 对措 施
2、现 场准备工作 2
1 正 式开 工前首 先 作好场地准备,包 括 钢 筋 、模板的制 做 场,形 成施工通道
2 工地接 通 水电、搭 设工地围 栏 、搭 建临 时 工棚 ; 进行导线点 、水准点 的复测,建立 施工控 制 网
3 与 相关部门及单 位 配 合,探 明施工区 域 内 的各种 地下管 网 (必要 时 采 用金属 探 测仪),通 知 业主尽 快 办 理相关手 续
3、人员组织 3
1 首 先 对所有 参 与 施工的人员进行严 格技术交底,使其 充 分 掌 握 具体施工工艺 ,树 立 质量第 一的意 识
组织以 项目总工为主的技术培 训 会,使操 作工人对会杉线公路升
