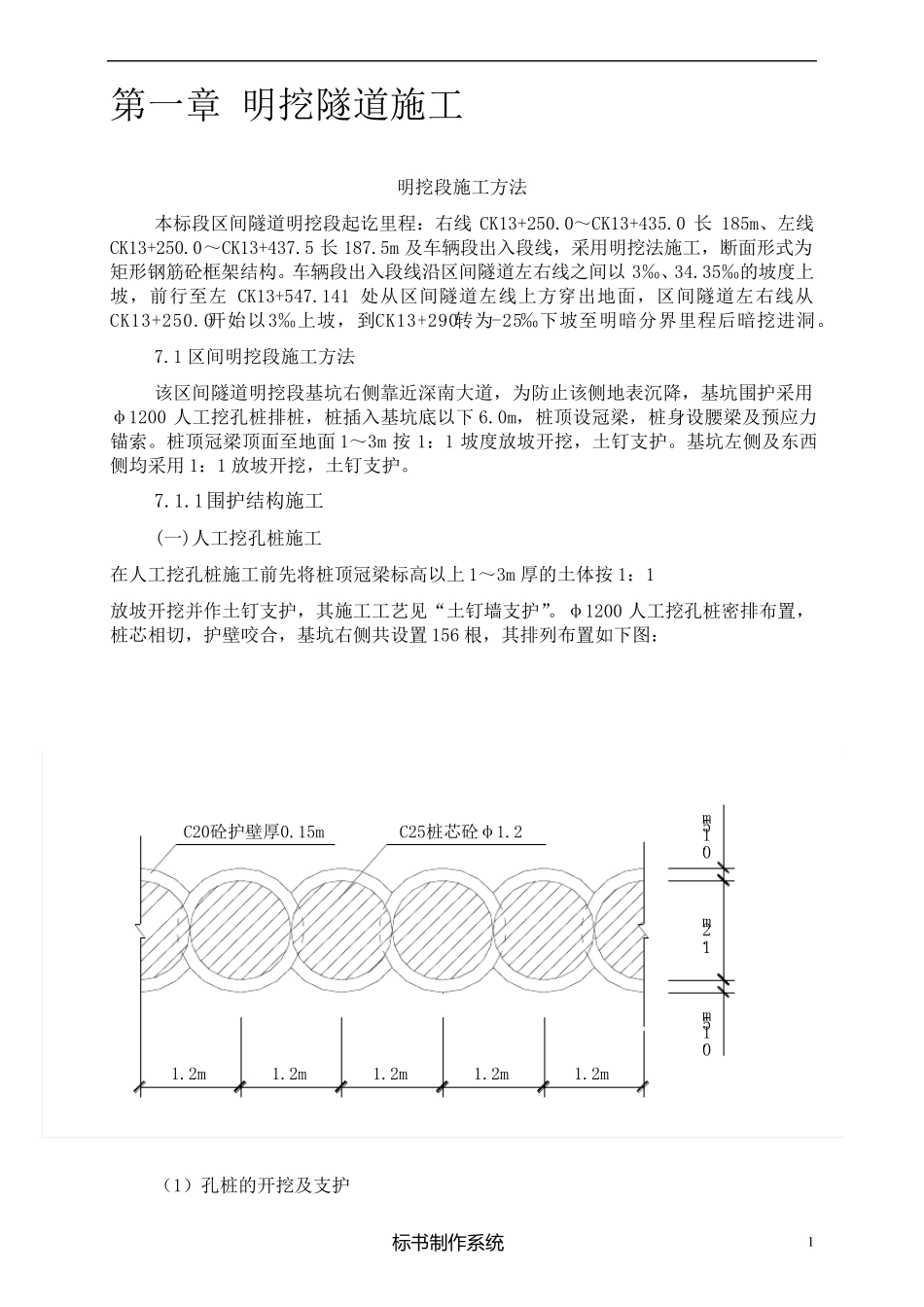

明 挖 隧 道 施 工 组 织 设 计 某 施 工 单 位 2011 年 02 月 21 日 标 书制作系统 1 第一章 明挖隧道施工 明挖段施工方法 本标段区间隧道明挖段起讫里程:右线CK13+250
0~CK13+435
0 长185m、左线CK13+250
0~CK13+437
5 长187
5m 及车辆段出入段线,采用明挖法施工,断面形式为矩形钢筋砼框架结构
车辆段出入段线沿区间隧道左右线之间以3‰、34
35‰的坡度上坡,前行至左CK13+547
141 处从区间隧道左线上方穿出地面,区间隧道左右线从CK13+250
0开始以3‰上坡,到CK13+290转为-25‰下坡至明暗分界里程后暗挖进洞
1 区间明挖段施工方法 该区间隧道明挖段基坑右侧靠近深南大道,为防止该侧地表沉降,基坑围护采用φ1200 人工挖孔桩排桩,桩插入基坑底以下6
0m,桩顶设冠梁,桩身设腰梁及预应力锚索
桩顶冠梁顶面至地面1~3m 按 1:1 坡度放坡开挖,土钉支护
基坑左侧及东西侧均采用1:1 放坡开挖,土钉支护
1围护结构施工 (一)人工挖孔桩施工 在人工挖孔桩施工前先将桩顶冠梁标高以上1~3m 厚的土体按 1:1 放坡开挖并作土钉支护,其施工工艺见“土钉墙支护”

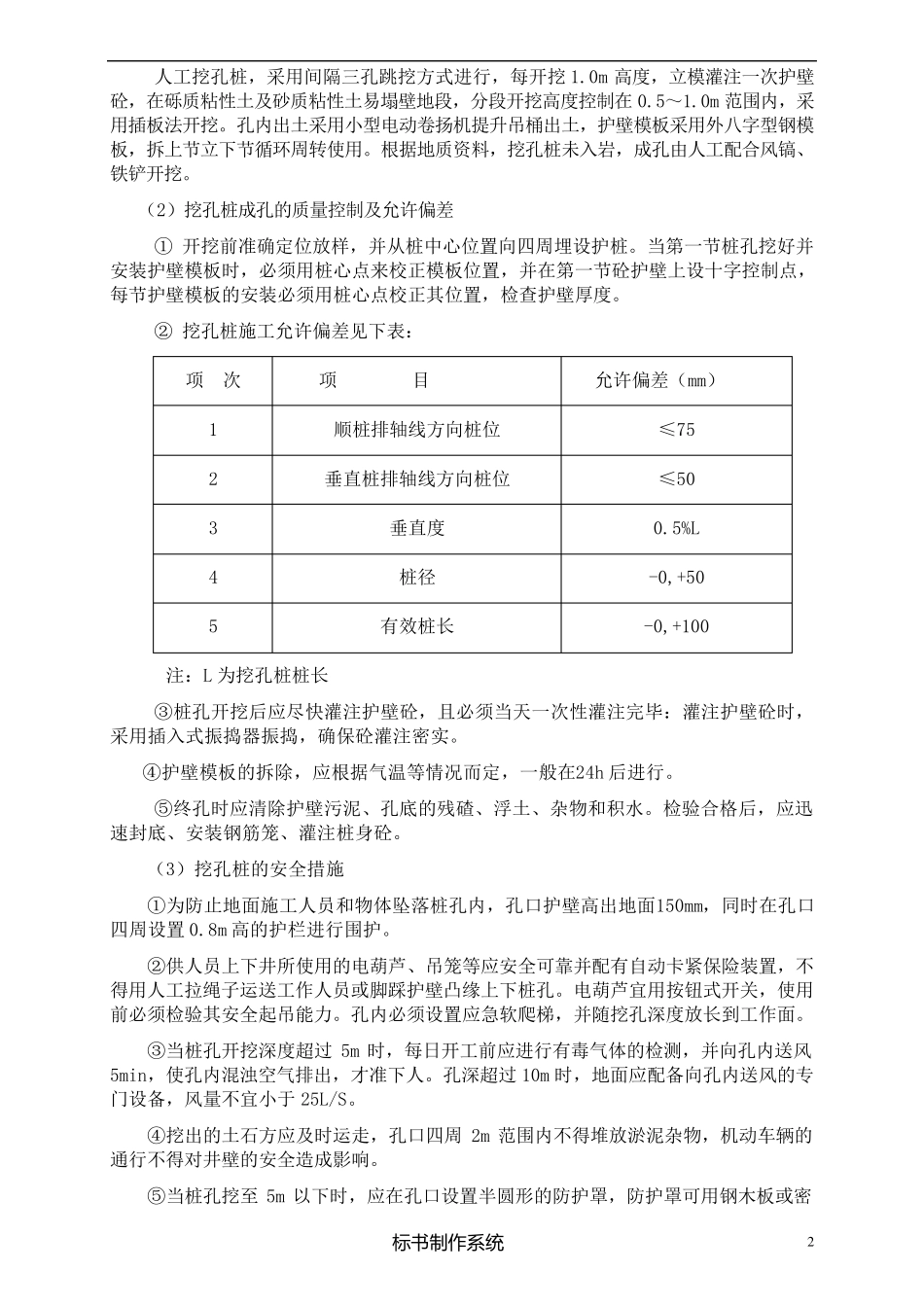

φ1200 人工挖孔桩密排布置,桩芯相切,护壁咬合,基坑右侧共设置 156 根,其排列布置如下图: (1)孔桩的开挖及支护 C20砼护壁厚0
2mC25桩芯砼φ1
15m 标 书制作系统 2 人 工 挖 孔 桩 , 采 用 间 隔 三 孔 跳 挖 方 式 进 行 , 每 开 挖 1
0m 高 度 , 立 模 灌 注 一 次 护 壁砼 , 在 砾 质 粘 性 土 及 砂 质 粘 性 土 易 塌 壁 地 段 , 分 段 开 挖 高 度 控 制 在 0
